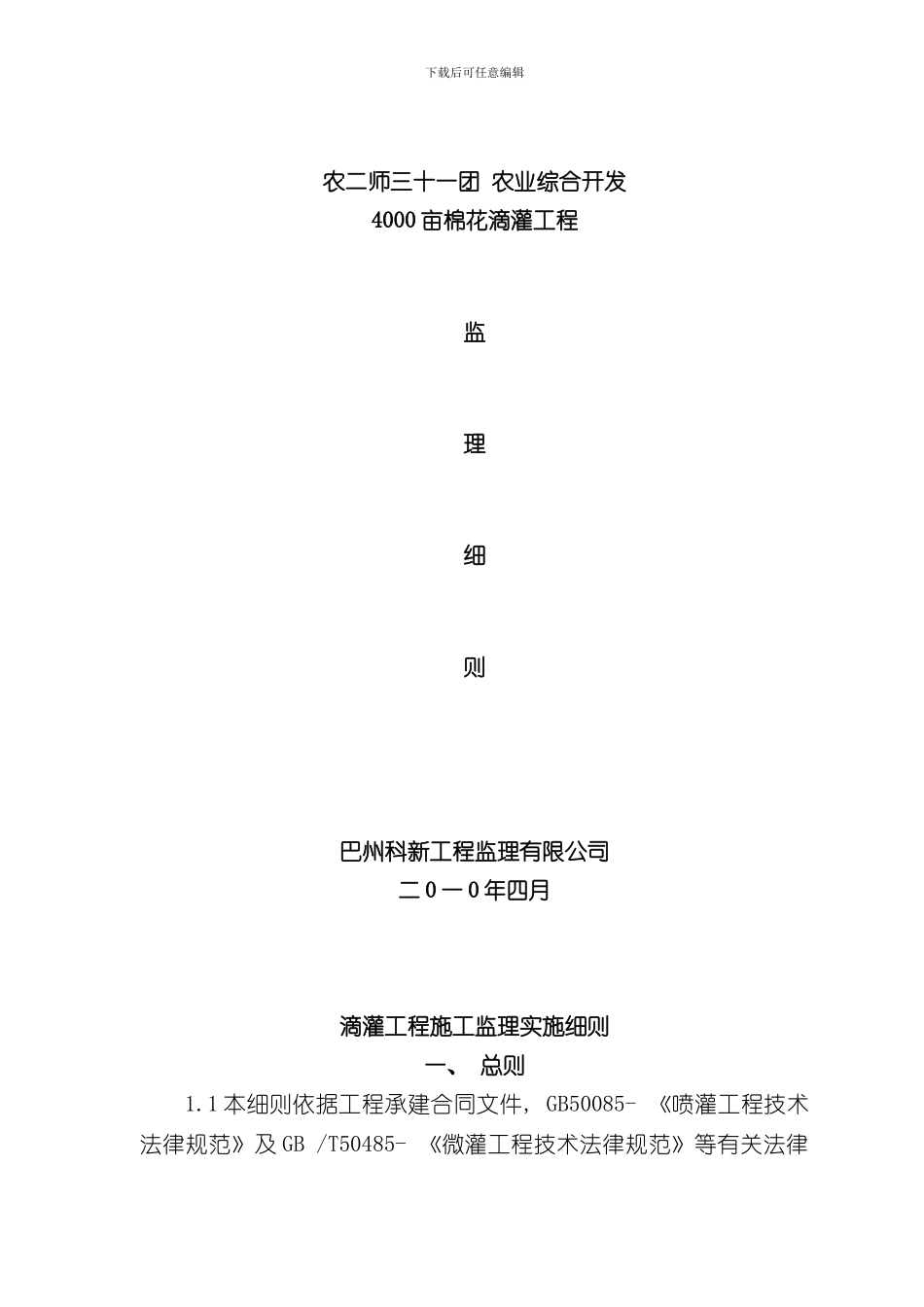

下载后可任意编辑农二师三十一团 农业综合开发4000 亩棉花滴灌工程监理细则巴州科新工程监理有限公司二 0 一 0 年四月滴灌工程施工监理实施细则一、 总则1
1 本细则依据工程承建合同文件, GB50085- 《喷灌工程技术法律规范》及 GB /T50485- 《微灌工程技术法律规范》等有关法律下载后可任意编辑规范编制1
2 本细则始用于新建、 扩建或改建的棉花、 小麦、 甜菜、 果园、 苜蓿、 和草场等微、 滴灌工程

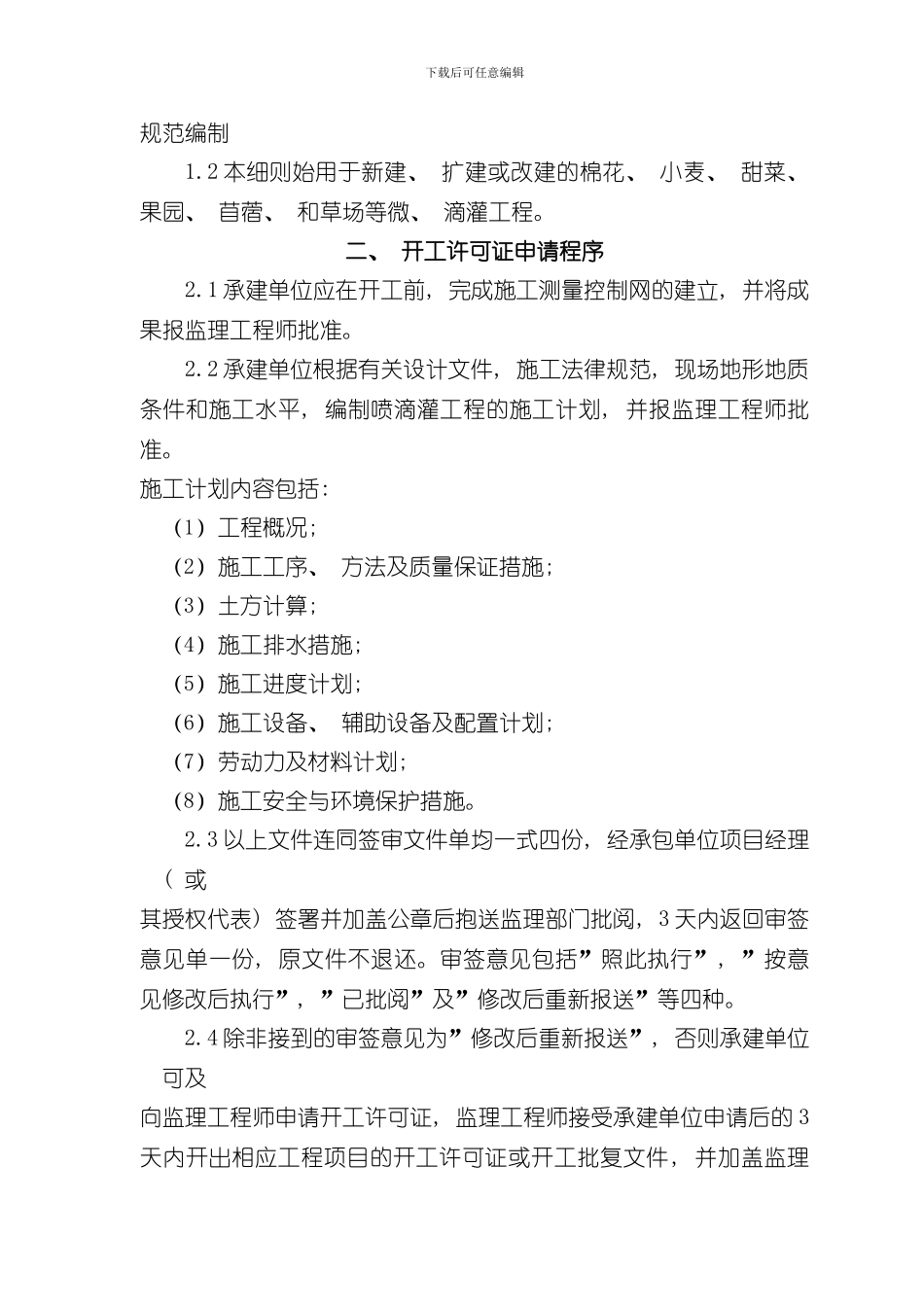

二、 开工许可证申请程序2
1 承建单位应在开工前, 完成施工测量控制网的建立, 并将成果报监理工程师批准
2 承建单位根据有关设计文件, 施工法律规范, 现场地形地质条件和施工水平, 编制喷滴灌工程的施工计划, 并报监理工程师批准
施工计划内容包括: (1)工程概况; (2)施工工序、 方法及质量保证措施; (3)土方计算; (4)施工排水措施; (5)施工进度计划; (6)施工设备、 辅助设备及配置计划; (7)劳动力及材料计划; (8)施工安全与环境保护措施
3 以上文件连同签审文件单均一式四份, 经承包单位项目经理( 或其授权代表) 签署并加盖公章后抱送监理部门批阅, 3 天内返回审签意见单一份, 原文件不退还
审签意见包括”照此执行”, ”按意见修改后执行”, ”已批阅”及”修改后重新报送”等四种
4 除非接到的审签意见为”修改后重新报送”, 否则承建单位可及向监理工程师申请开工许可证, 监理工程师接受承建单位申请后的 3天内开出相应工程项目的开工许可证或开工批复文件, 并加盖监理下载后可任意编辑部门的公章
5 假如承建单位未能按期向监理工程师报送文件, 由此造成施工工期延误和其它损失, 均有承建单位承担合同责任
若承建单位在期限内未收到监理工程师的审签意见或批复文件, 可视为已报经批阅
6 除非已得到监理工程师批准, 否则应
