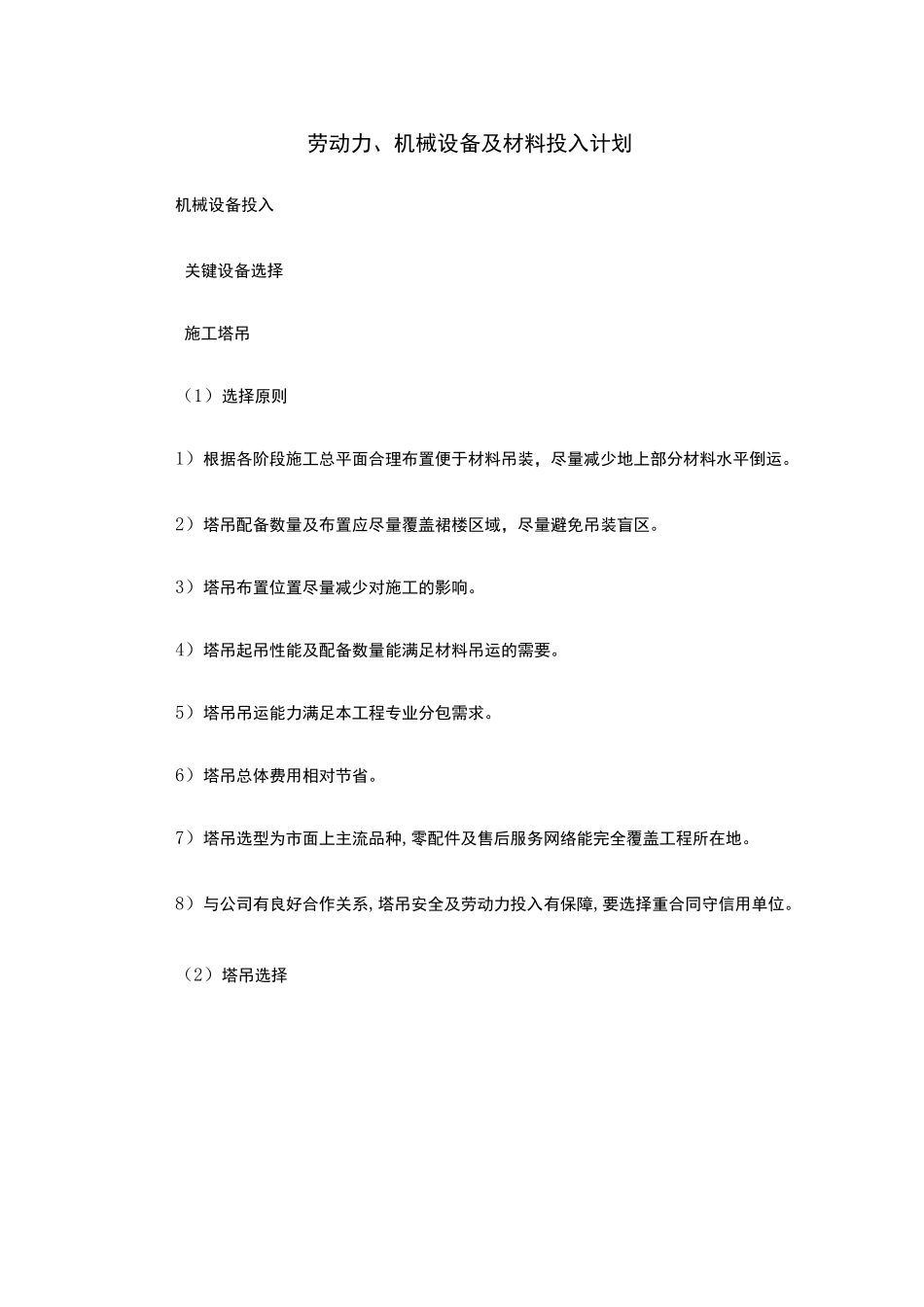

劳动力、机械设备及材料投入计划机械设备投入关键设备选择施工塔吊(1)选择原则1)根据各阶段施工总平面合理布置便于材料吊装,尽量减少地上部分材料水平倒运
2)塔吊配备数量及布置应尽量覆盖裙楼区域,尽量避免吊装盲区
3)塔吊布置位置尽量减少对施工的影响
4)塔吊起吊性能及配备数量能满足材料吊运的需要
5)塔吊吊运能力满足本工程专业分包需求
6)塔吊总体费用相对节省
7)塔吊选型为市面上主流品种,零配件及售后服务网络能完全覆盖工程所在地
8)与公司有良好合作关系,塔吊安全及劳动力投入有保障,要选择重合同守信用单位

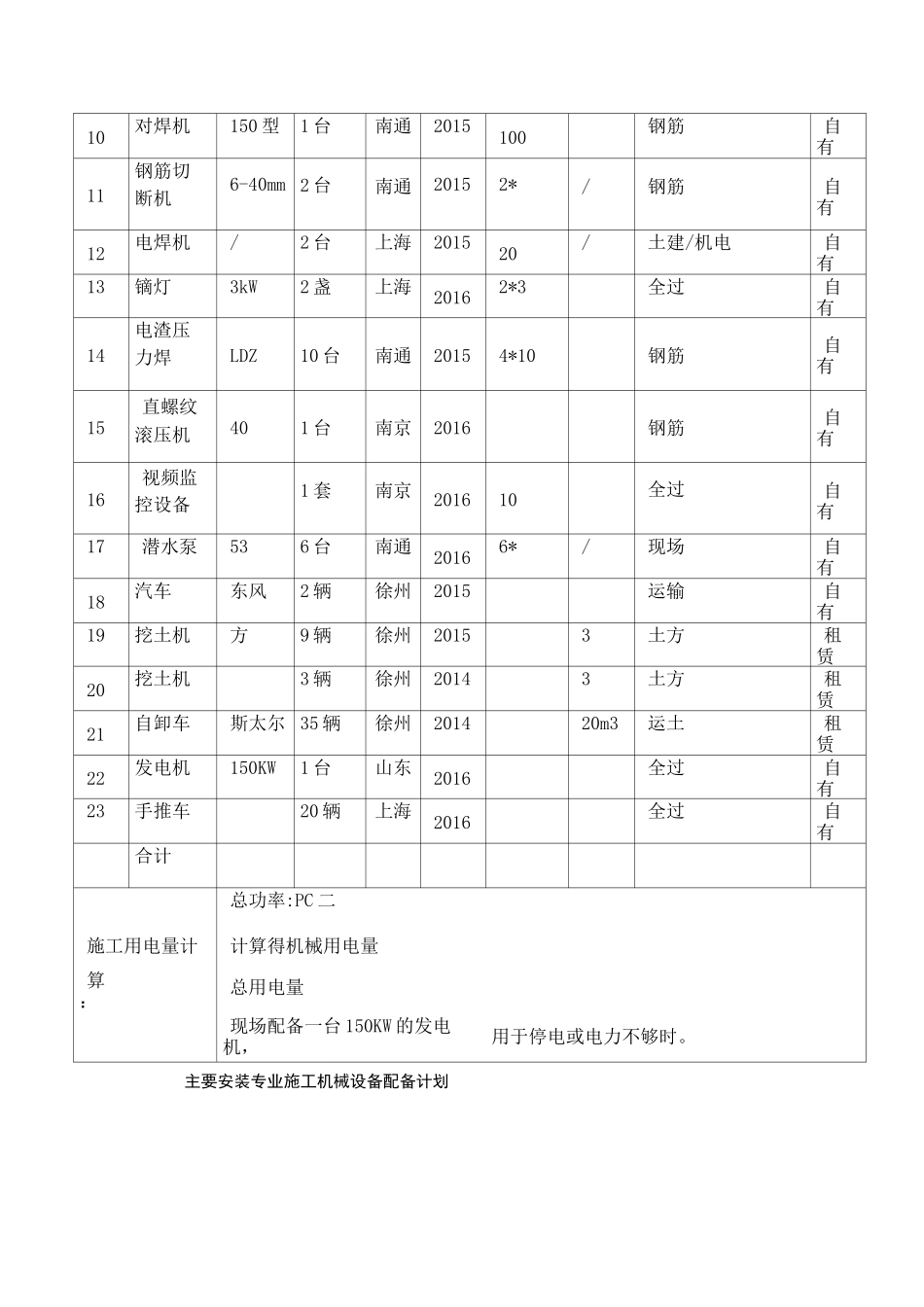

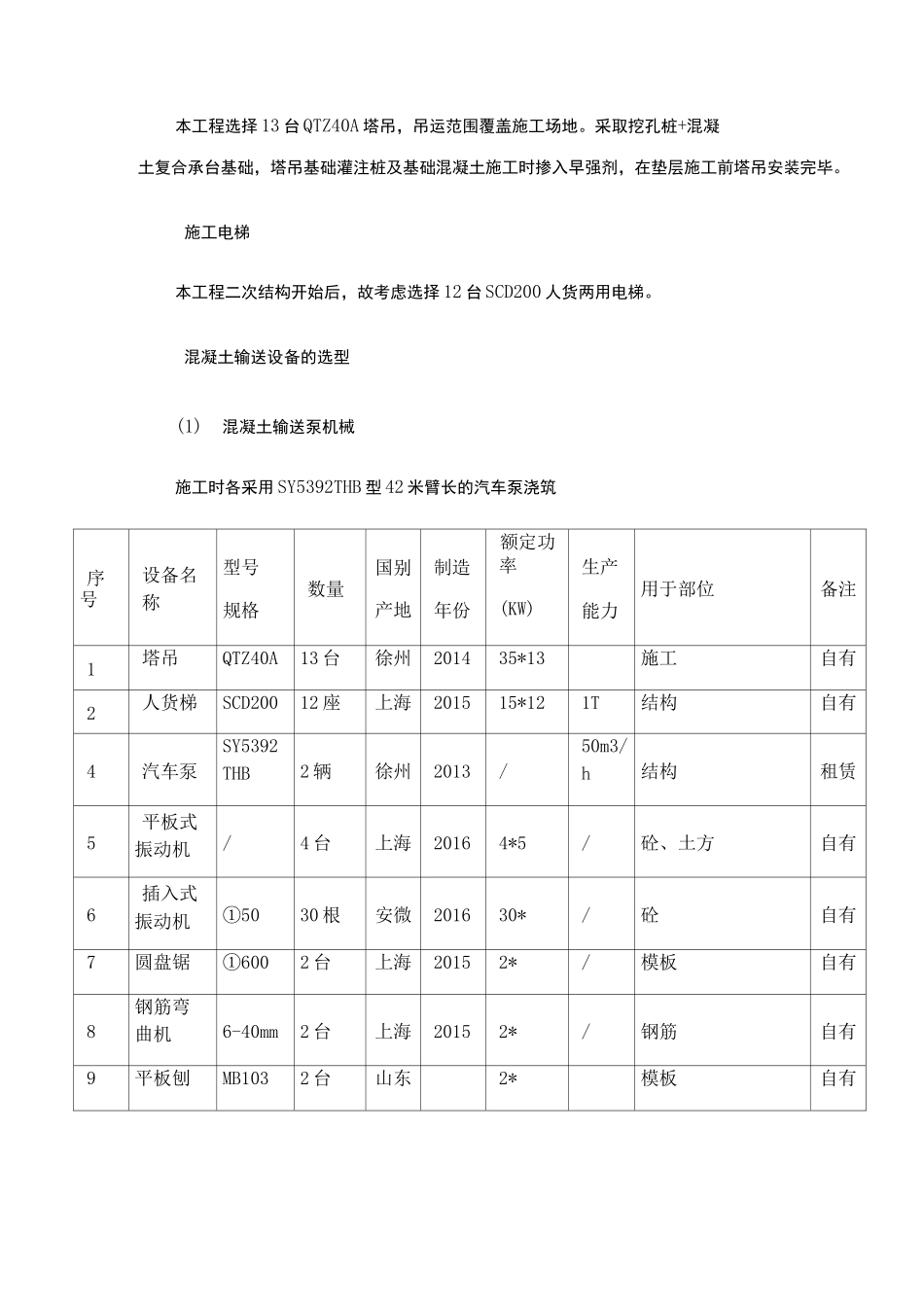

(2)塔吊选择本工程选择 13 台 QTZ40A 塔吊,吊运范围覆盖施工场地
采取挖孔桩+混凝土复合承台基础,塔吊基础灌注桩及基础混凝土施工时掺入早强剂,在垫层施工前塔吊安装完毕
施工电梯本工程二次结构开始后,故考虑选择 12 台 SCD200 人货两用电梯
混凝土输送设备的选型(1)混凝土输送泵机械施工时各采用 SY5392THB 型 42 米臂长的汽车泵浇筑序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于部位备注1塔吊QTZ40A13 台徐州201435*13施工自有2人货梯SCD20012 座上海201515*121T结构自有4汽车泵SY5392THB2 辆徐州2013/50m3/h结构租赁5平板式振动机/4 台上海20164*5/砼、土方自有6插入式振动机①5030 根安微201630*/砼自有7圆盘锯①6002 台上海20152*/模板自有8钢筋弯曲机6-40mm2 台上海20152*/钢筋自有9平板刨MB1032 台山东2*模板自有10对焊机150 型1 台南通2015100钢筋自有11钢筋切断机6-40mm 2 台南通20152*/钢筋自有12电焊机/2 台上海201520/土建/机电自有13镝灯3kW2 盏上海20162*3全过自有1
