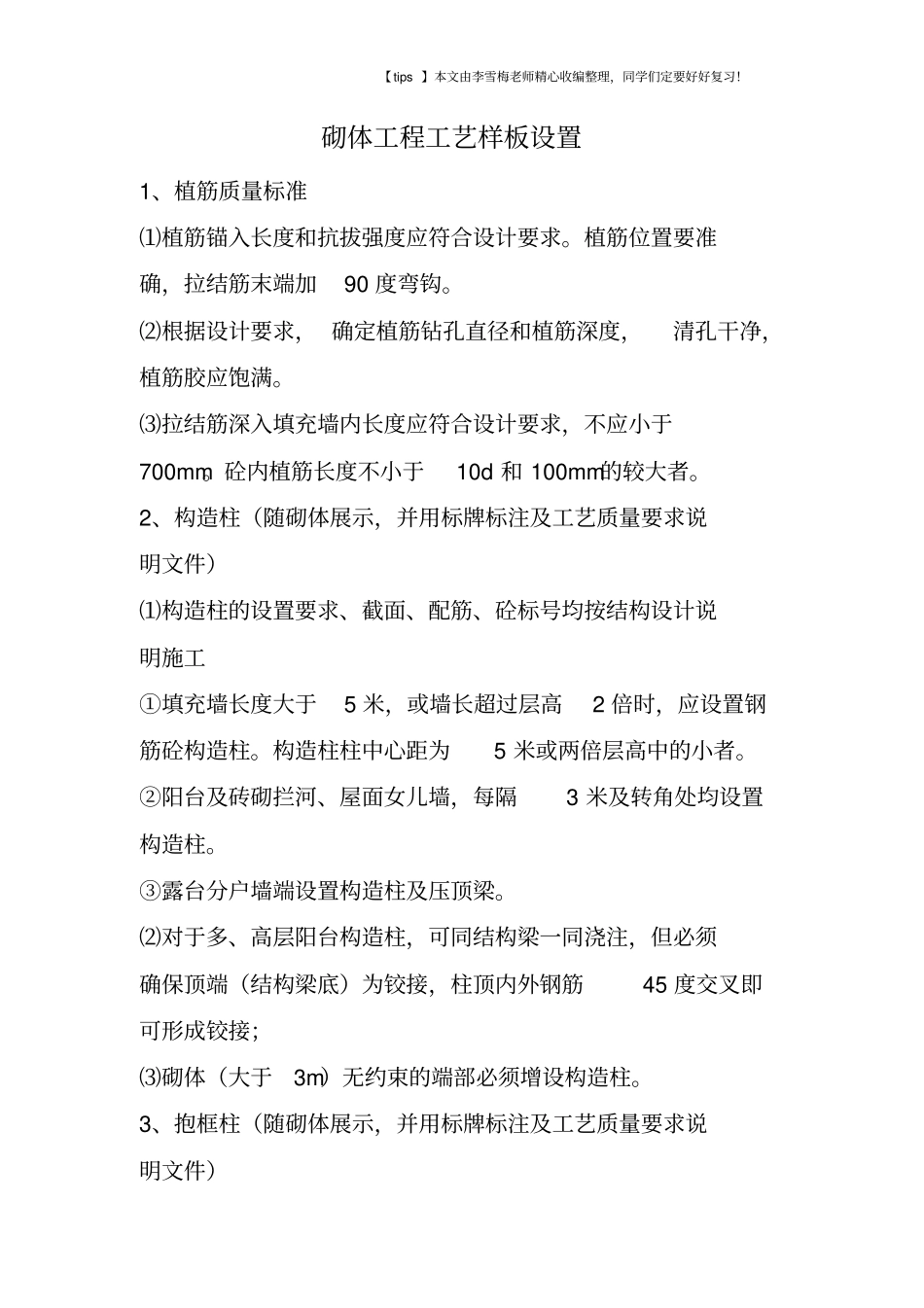

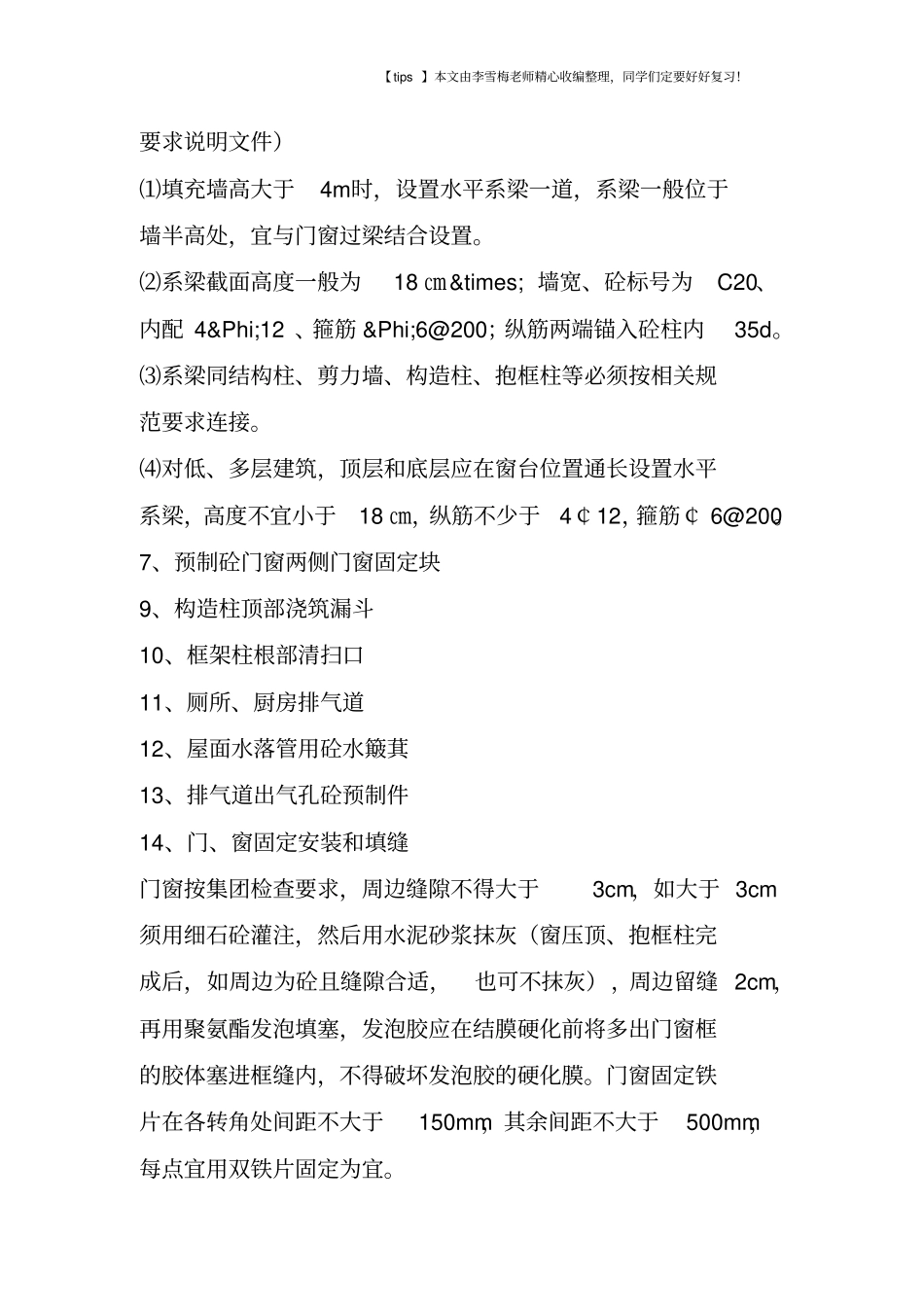

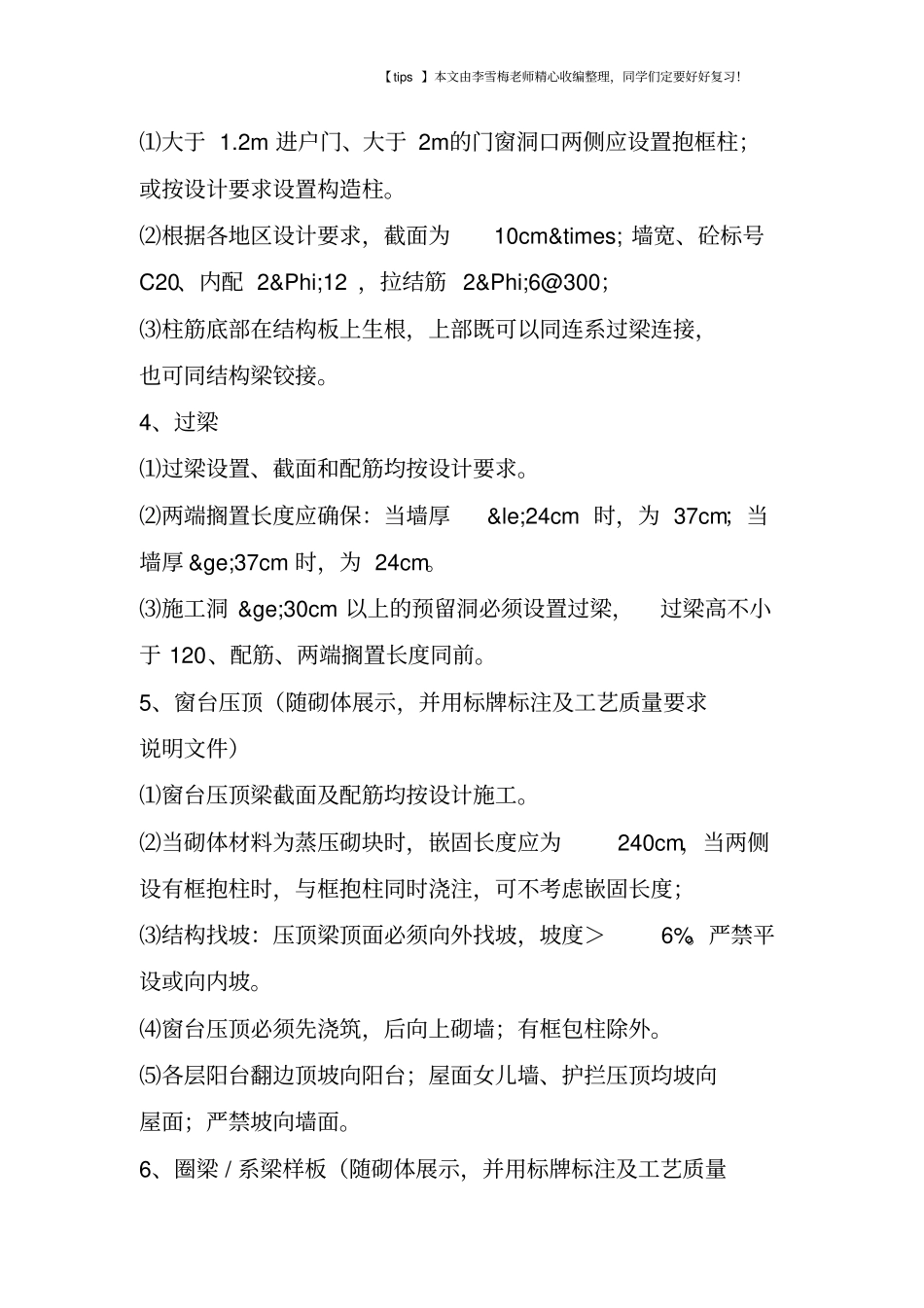

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!砌体工程工艺样板设置1、植筋质量标准⑴植筋锚入长度和抗拔强度应符合设计要求。植筋位置要准确,拉结筋末端加90 度弯钩。⑵根据设计要求, 确定植筋钻孔直径和植筋深度,清孔干净,植筋胶应饱满。⑶拉结筋深入填充墙内长度应符合设计要求,不应小于700mm。砼内植筋长度不小于10d 和 100mm的较大者。2、构造柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴构造柱的设置要求、截面、配筋、砼标号均按结构设计说明施工①填充墙长度大于5 米,或墙长超过层高2 倍时,应设置钢筋砼构造柱。构造柱柱中心距为5 米或两倍层高中的小者。②阳台及砖砌拦河、屋面女儿墙,每隔3 米及转角处均设置构造柱。③露台分户墙端设置构造柱及压顶梁。⑵对于多、高层阳台构造柱,可同结构梁一同浇注,但必须确保顶端(结构梁底)为铰接,柱顶内外钢筋45 度交叉即可形成铰接;⑶砌体(大于3m)无约束的端部必须增设构造柱。3、抱框柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!⑴大于 1.2m 进户门、大于 2m的门窗洞口两侧应设置抱框柱;或按设计要求设置构造柱。⑵根据各地区设计要求,截面为10cm× 墙宽、砼标号C20、内配 2Φ12 ,拉结筋 2Φ6@300;⑶柱筋底部在结构板上生根,上部既可以同连系过梁连接,也可同结构梁铰接。4、过梁⑴过梁设置、截面和配筋均按设计要求。⑵两端搁置长度应确保:当墙厚≤24cm 时,为 37cm;当墙厚 ≥37cm 时,为 24cm。⑶施工洞 ≥30cm 以上的预留洞必须设置过梁,过梁高不小于 120、配筋、两端搁置长度同前。5、窗台压顶(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴窗台压顶梁截面及配筋均按设计施工。⑵当砌体材料为蒸压砌块时,嵌固长度应为240cm,当两侧设有框抱柱时,与框抱柱同时浇注,可不考虑嵌固长度;⑶结构找坡:压顶梁顶面必须向外找坡,坡度>6%。严禁平设或向内坡。⑷窗台压顶必须先浇筑,后向上砌墙;有框包柱除外。⑸各层阳台翻边顶坡向阳台;屋面女儿墙、护拦压顶均坡向屋面;严禁坡向墙面。6、圈梁 / 系梁样板(随砌体展示,并用标牌标注及工艺质量【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!要求说明文件)⑴填充墙高大于4m时,设置水平系梁一道,系梁一般位于墙半高处,宜与门窗过梁结...
