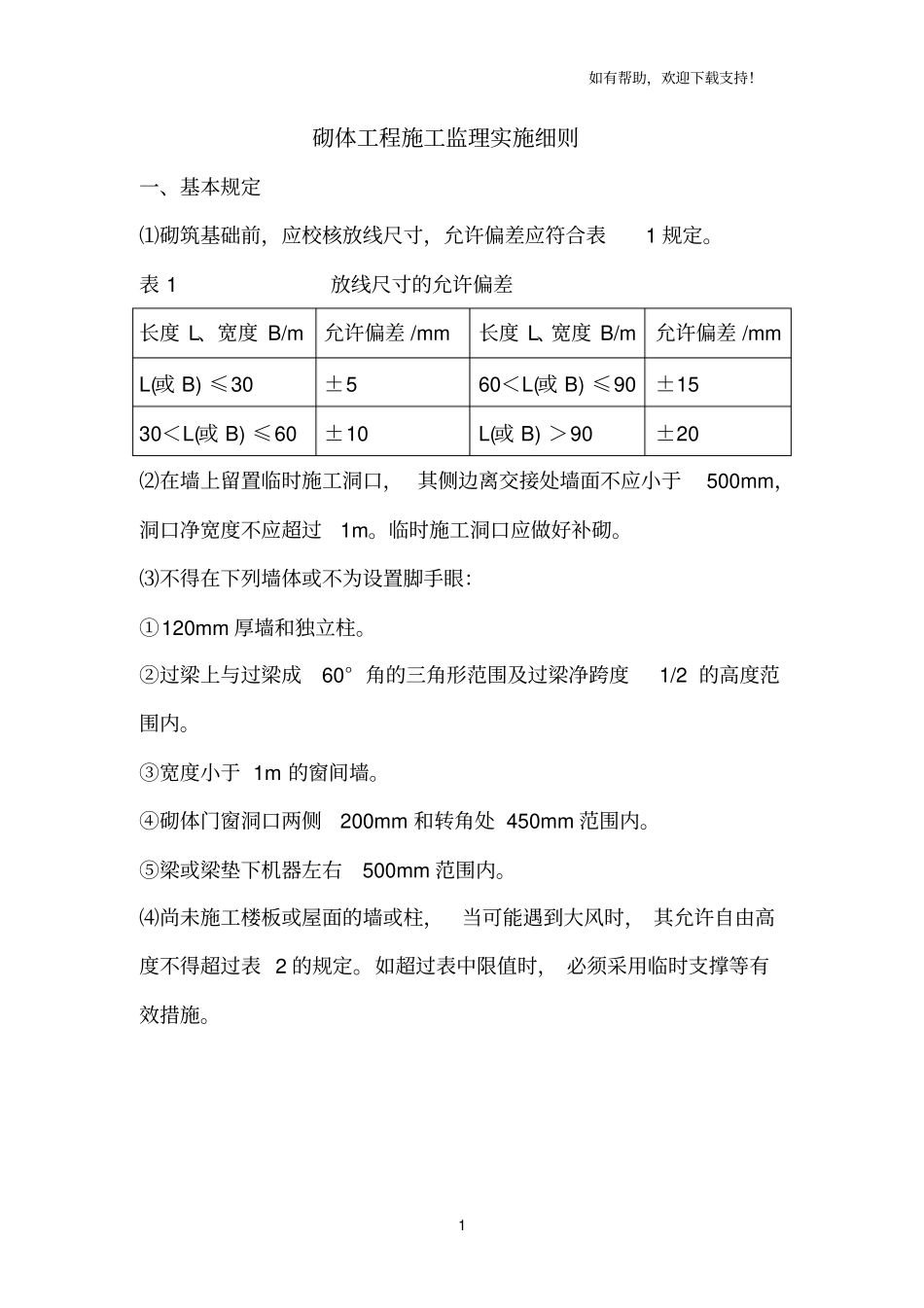

如有帮助,欢迎下载支持!1 砌体工程施工监理实施细则一、基本规定⑴砌筑基础前,应校核放线尺寸,允许偏差应符合表1 规定。表 1 放线尺寸的允许偏差长度 L、宽度 B/m 允许偏差 /mm 长度 L、宽度 B/m 允许偏差 /mm L(或 B) ≤30 ±5 60<L(或 B) ≤90 ±15 30<L(或 B) ≤60 ±10 L(或 B) >90 ±20 ⑵在墙上留置临时施工洞口, 其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。临时施工洞口应做好补砌。⑶不得在下列墙体或不为设置脚手眼:①120mm 厚墙和独立柱。②过梁上与过梁成60° 角的三角形范围及过梁净跨度1/2 的高度范围内。③宽度小于 1m 的窗间墙。④砌体门窗洞口两侧200mm 和转角处 450mm 范围内。⑤梁或梁垫下机器左右500mm 范围内。⑷尚未施工楼板或屋面的墙或柱,当可能遇到大风时, 其允许自由高度不得超过表 2 的规定。如超过表中限值时, 必须采用临时支撑等有效措施。如有帮助,欢迎下载支持!2 表 2 墙和柱的允许自由高度(m)墙(柱)厚/mm 砌体密度> 1600 ㎏/m 3砌体密度 1300~1600㎏/ m 3风载/ (kN/㎡)风载/ (kN/㎡)0.3(约 7级风)0.4(约 8级风)0.5(约 9级风)0.3(约 7级风)0.4(约 8级风)0.5(约 9级风)190 ———1.4 1.1 0.7 240 2.8 2.1 1.4 2.2 1.7 1.1 370 5.2 3.9 2.6 4.2 3.2 2.1 490 8.6 6.5 4.3 7.0 5.2 3.5 620 14.0 10.5 7.0 11.4 8.6 5.7 注:1.本表适用于施工处相对白哦高(H)在 10m 范围内的情况。如10m<H≤15m,15m<H≤20m 时,表中的允许自由高度应分别乘以0.9,0.8 和系数;如 H>20m 时,应通过抗倾覆演算其允许自由高度。2.当所砌筑的墙有横墙或其他结构与其连接,而且兼具小于表列限值的 2 倍时,砌筑高度可不受本表的限制。⑸搁置预制梁、板的砌体顶面应找平,安装时坐浆。当设计无具体要求是,应采用 1:2.5 的水泥砂浆。⑹砌体施工质量控制等级分为三级,并应符合表3 的规定。如有帮助,欢迎下载支持!3 表 3 砌体施工质量控制等级项目施工质量控制A B C 现场质量管理制度健全,并严格执行;非施工方质量监督人员经常到现场,或现场设有常驻代表;施工方有在岗专业技术管理人员,人员齐全,并持证上岗制度基本健全,并能执行;非施工方质量监督人员简短地道现场进行质量控制;施工方有在岗专业技术管理人员,并持证上岗有制度;飞施工方质量监督人员很少...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体工程施工监理实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
