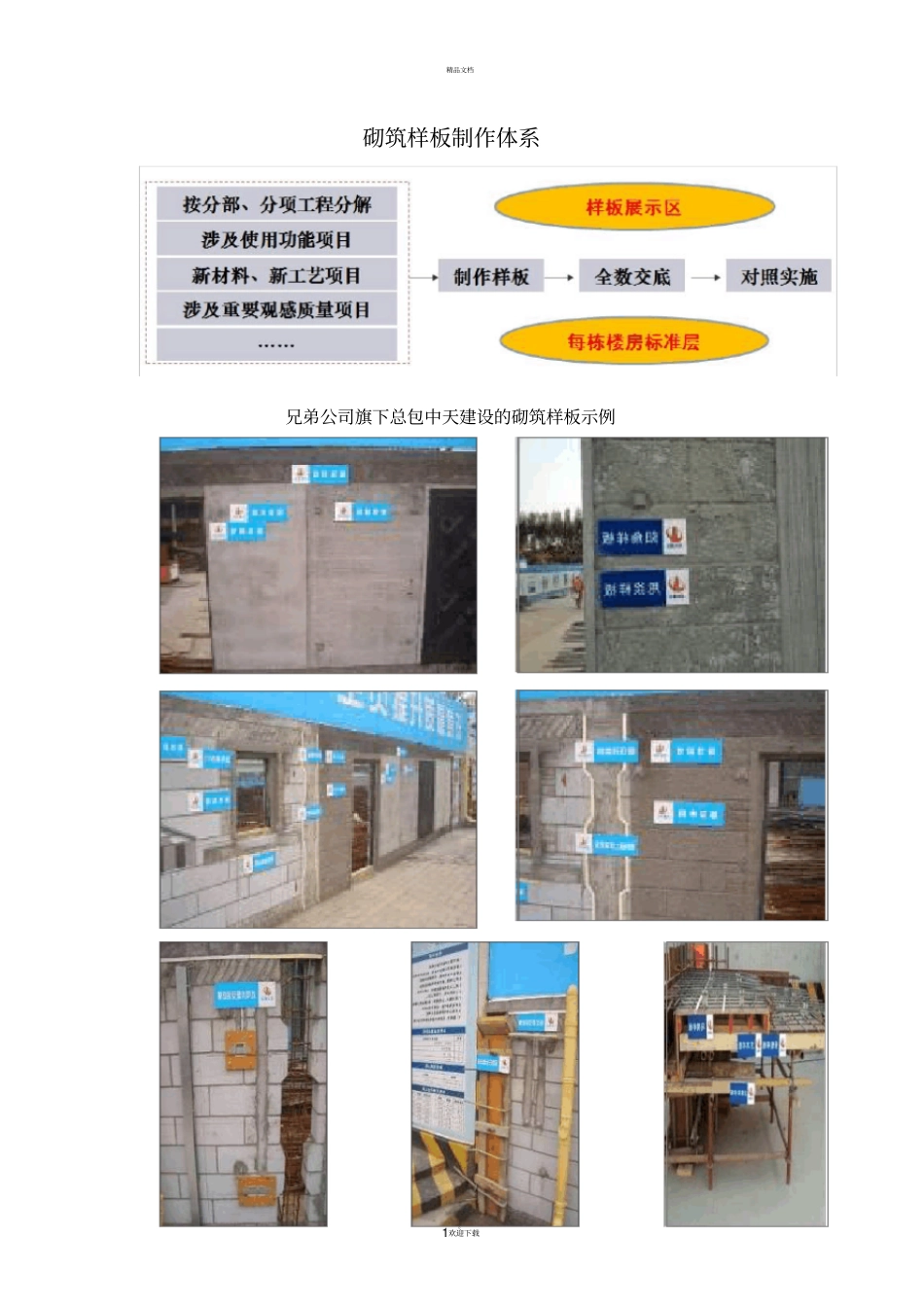

1欢迎下载砌筑样板制作体系兄弟公司旗下总包中天建设的砌筑样板示例精品文档
2欢迎下载砌筑工程标准做法(参照佛山公司)1、目的:明确砌筑工程的标准做法, 提高砌筑实测质量、 观感质量、现场整洁度,从而提升客户对于工程质量的满意度
2、适用范围:适用于宁波公司所有在建及新建项目
3、编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行
4、砌筑工程标准做法4
1 原材料A1:打包砌块
采用专用叉车装车、卸货,减少人工搬运造成的损坏
上墙龄期不能少于 28 天

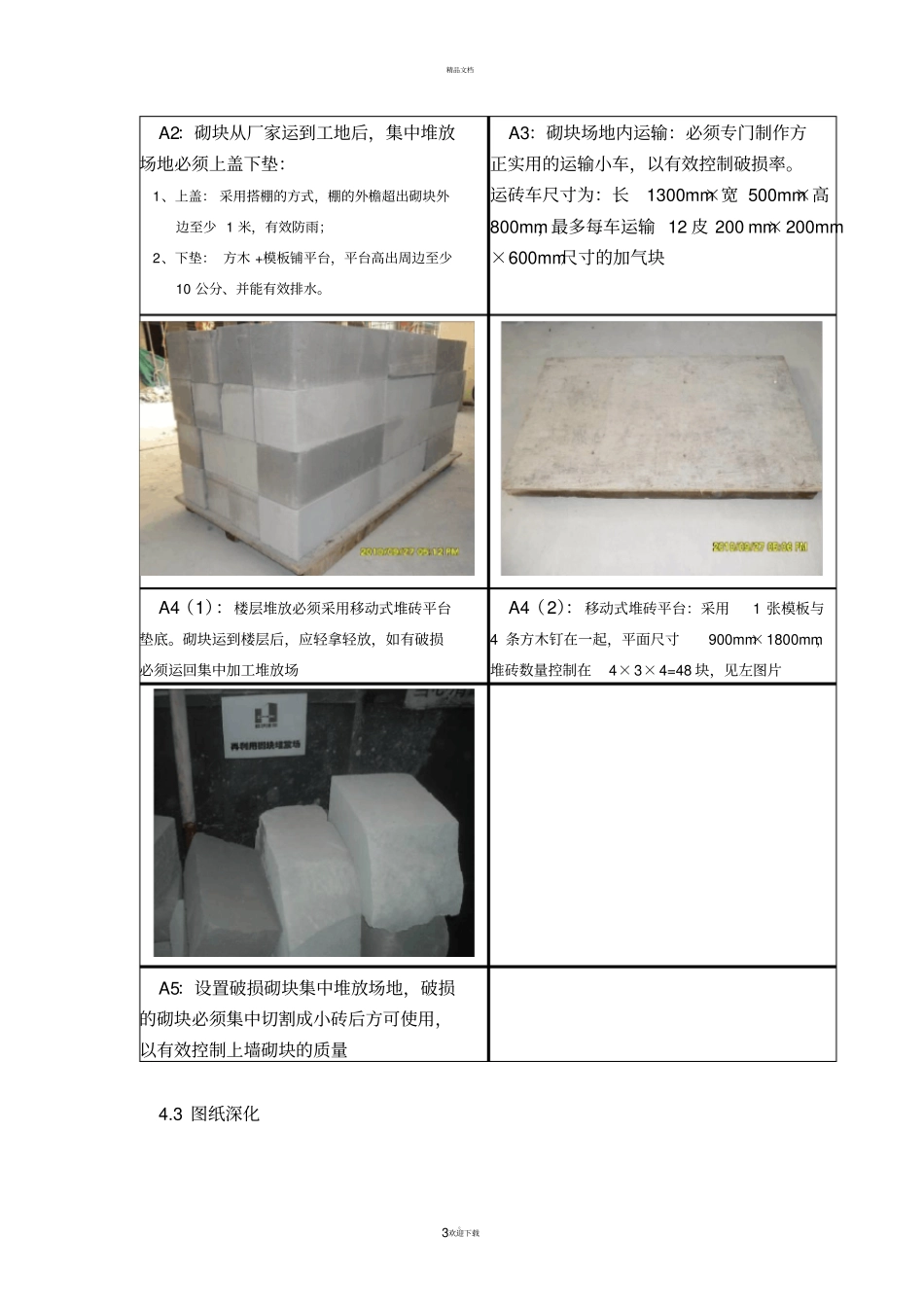

2 砌块运输、堆放要求精品文档
3欢迎下载A2:砌块从厂家运到工地后,集中堆放场地必须上盖下垫:1、上盖: 采用搭棚的方式,棚的外檐超出砌块外边至少 1 米,有效防雨;2、下垫: 方木 +模板铺平台,平台高出周边至少10 公分、并能有效排水
A3:砌块场地内运输:必须专门制作方正实用的运输小车,以有效控制破损率
运砖车尺寸为:长1300mm×宽 500mm×高800mm,最多每车运输 12 皮 200 mm×200mm×600mm尺寸的加气块A4(1):楼层堆放必须采用移动式堆砖平台垫底
砌块运到楼层后,应轻拿轻放,如有破损必须运回集中加工堆放场A4(2):移动式堆砖平台:采用1 张模板与4 条方木钉在一起,平面尺寸900mm×1800mm,堆砖数量控制在4×3×4=48 块,见左图片A5:设置破损砌块集中堆放场地,破损的砌块必须集中切割成小砖后方可使用,以有效控制上墙砌块的质量4
3 图纸深化精品文档
4欢迎下载A6:绘制墙体定位控制图,经监理和甲方确认后实施A7:绘制砌筑排砖图,经监理和甲方确认后实施A8:绘制皮数杆图,须将反坎、拉结钢筋、腰梁、顶砖位置表达清楚,经监理和甲方确认后实施A9:绘制门窗洞口定位控制图,须将洞口左右、上下定位表达清楚,经监理和甲方确认后实施A10:绘制墙体水电定位控制图
