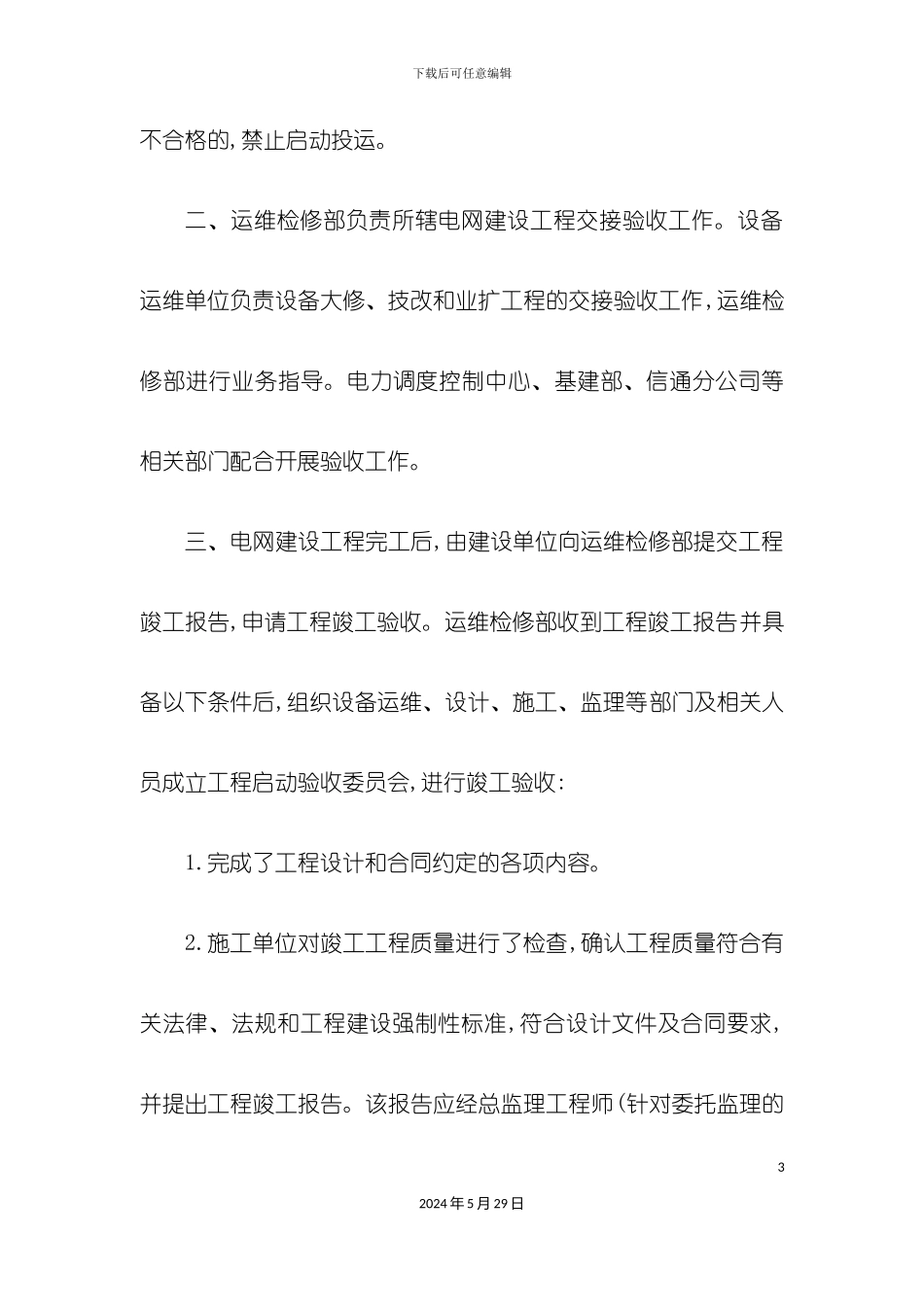

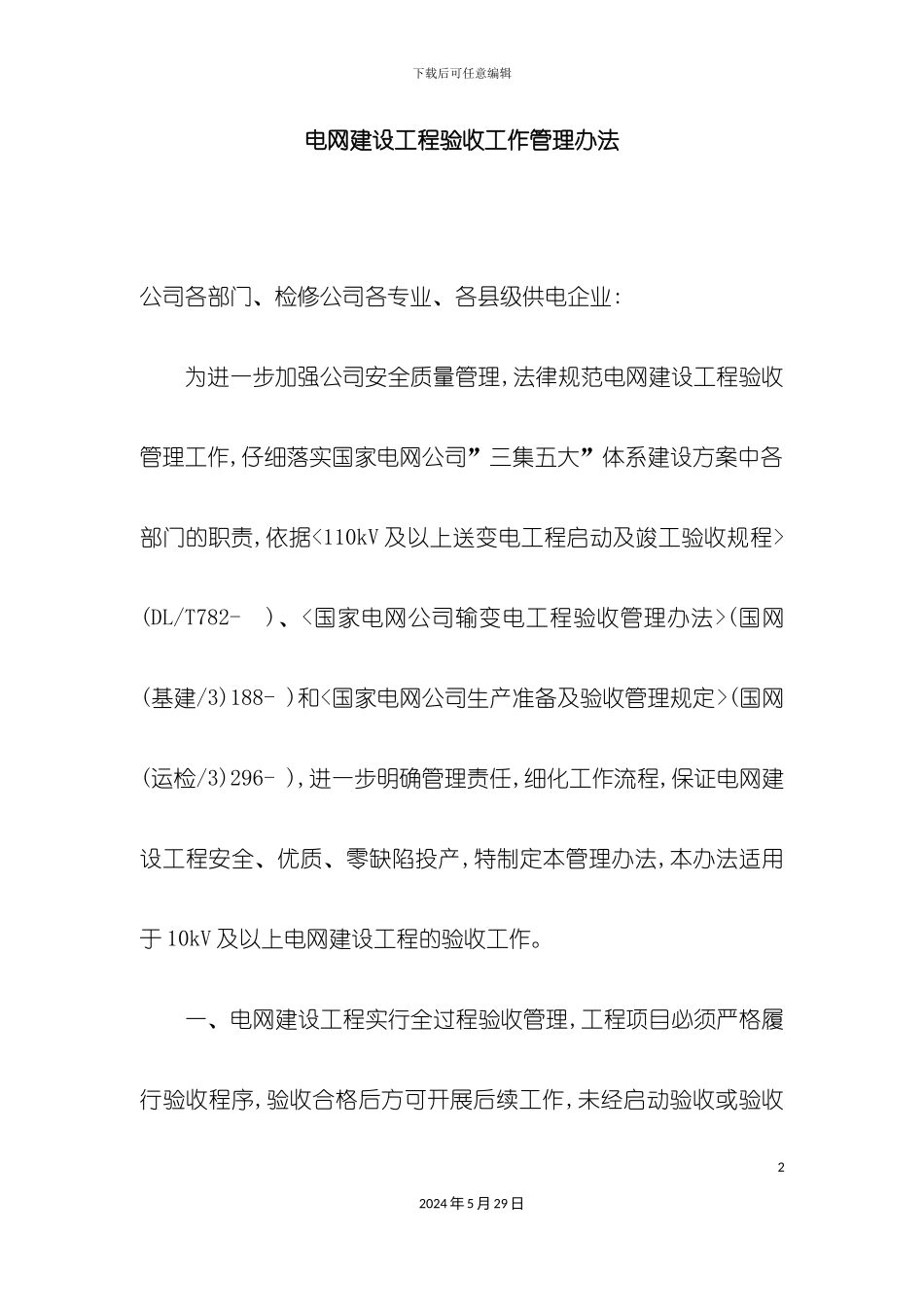

下载后可任意编辑电网建设工程验收工作管理办法12024 年 5 月 29 日下载后可任意编辑电网建设工程验收工作管理办法公司各部门、检修公司各专业、各县级供电企业:为进一步加强公司安全质量管理,法律规范电网建设工程验收管理工作,仔细落实国家电网公司”三集五大”体系建设方案中各部门的职责,依据<110kV 及以上送变电工程启动及竣工验收规程>(DL/T782- )、<国家电网公司输变电工程验收管理办法>(国网(基建/3)188- )和<国家电网公司生产准备及验收管理规定>(国网(运检/3)296- ),进一步明确管理责任,细化工作流程,保证电网建设工程安全、优质、零缺陷投产,特制定本管理办法,本办法适用于 10kV 及以上电网建设工程的验收工作。一、电网建设工程实行全过程验收管理,工程项目必须严格履行验收程序,验收合格后方可开展后续工作,未经启动验收或验收22024 年 5 月 29 日下载后可任意编辑不合格的,禁止启动投运。二、运维检修部负责所辖电网建设工程交接验收工作。设备运维单位负责设备大修、技改和业扩工程的交接验收工作,运维检修部进行业务指导。电力调度控制中心、基建部、信通分公司等相关部门配合开展验收工作。三、电网建设工程完工后,由建设单位向运维检修部提交工程竣工报告,申请工程竣工验收。运维检修部收到工程竣工报告并具备以下条件后,组织设备运维、设计、施工、监理等部门及相关人员成立工程启动验收委员会,进行竣工验收:1.完成了工程设计和合同约定的各项内容。2.施工单位对竣工工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。该报告应经总监理工程师(针对委托监理的32024 年 5 月 29 日下载后可任意编辑项目)、项目经理和施工单位有关负责人审核签字。3.有完整的技术档案和施工管理资料。4.建设行政主管部门及委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。5.对于委托监理的工程项目,具有完整的监理资料,监理单位提出工程质量评估报告,该报告应经总监理工程师和监理单位有关负责人审核签字。未委托监理的工程项目,工程质量评估报告由建设单位完成。6.勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出质量检查报告。该报告应经该项目勘察、设计负责人和各自单位有关负责人审核签字。7.有规划、消防、环保等部门出具的验收认可文件。8.有建设单位与施工单位签署的工程质量保修书。420...
