下载后可任意编辑盾构机带压进仓方案12024 年 4 月 19 日下载后可任意编辑带压进仓方案1

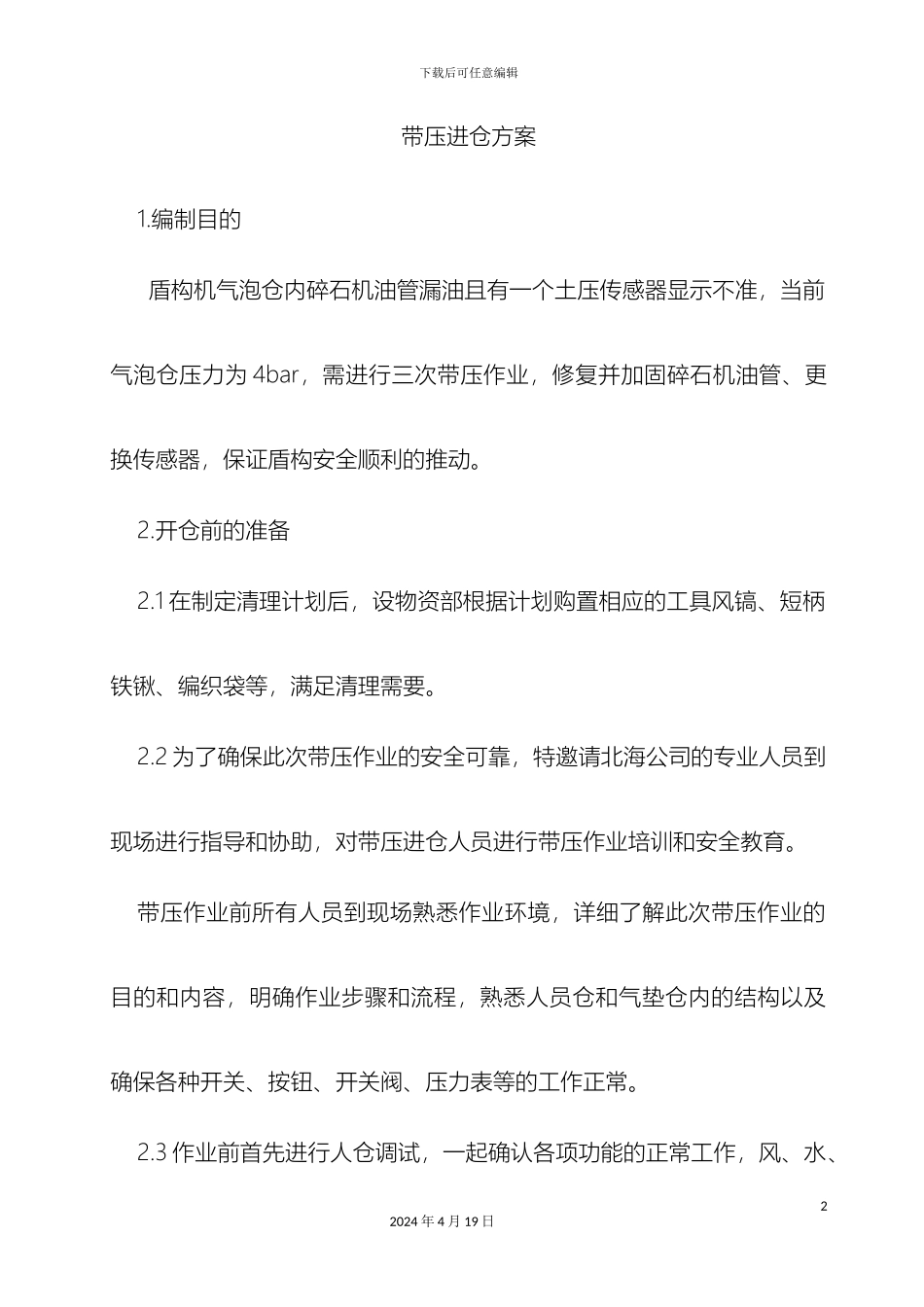

编制目的盾构机气泡仓内碎石机油管漏油且有一个土压传感器显示不准,当前气泡仓压力为 4bar,需进行三次带压作业,修复并加固碎石机油管、更换传感器,保证盾构安全顺利的推动
开仓前的准备2
1 在制定清理计划后,设物资部根据计划购置相应的工具风镐、短柄铁锹、编织袋等,满足清理需要
2 为了确保此次带压作业的安全可靠,特邀请北海公司的专业人员到现场进行指导和协助,对带压进仓人员进行带压作业培训和安全教育
带压作业前所有人员到现场熟悉作业环境,详细了解此次带压作业的目的和内容,明确作业步骤和流程,熟悉人员仓和气垫仓内的结构以及确保各种开关、按钮、开关阀、压力表等的工作正常

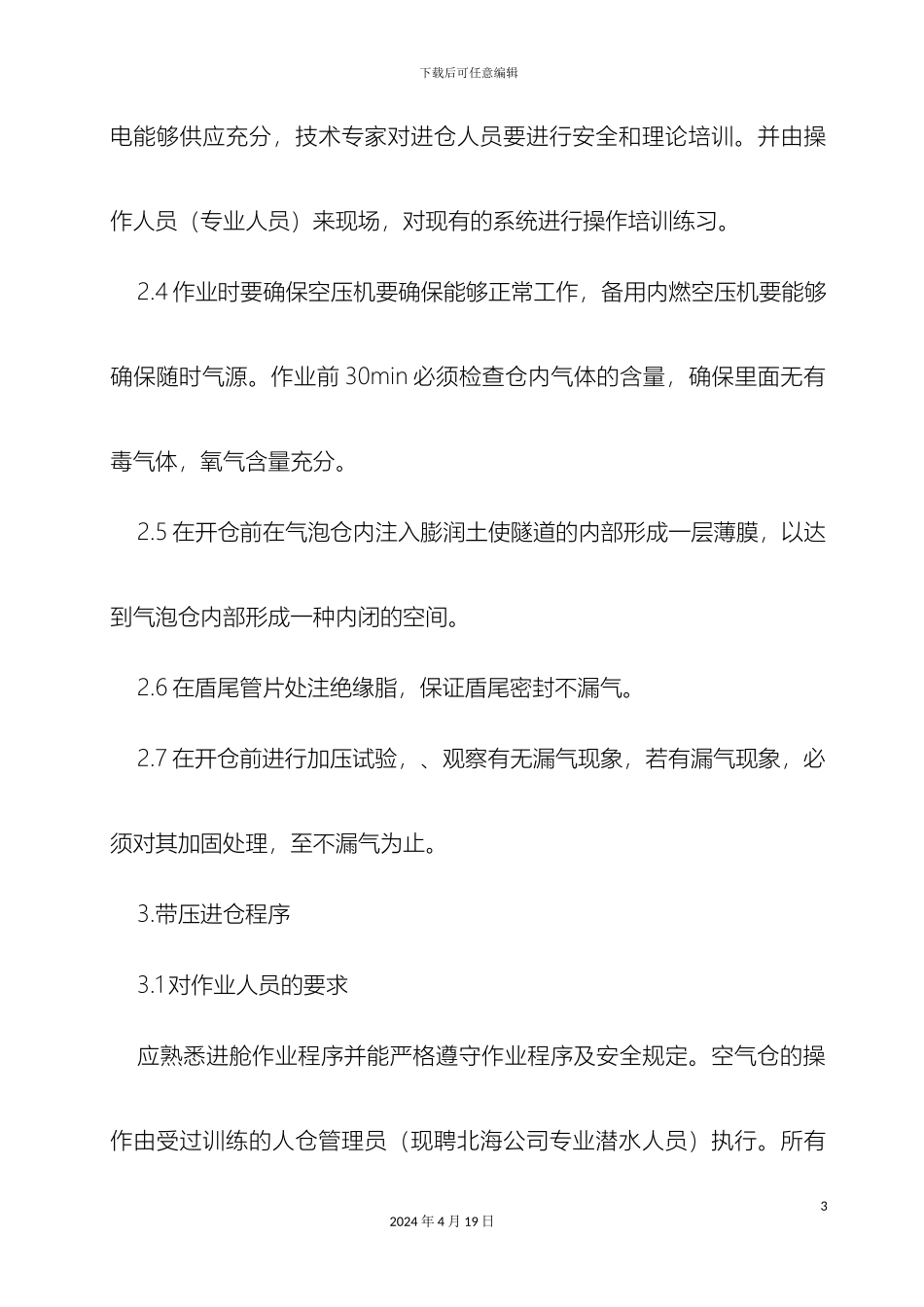

3 作业前首先进行人仓调试,一起确认各项功能的正常工作,风、水、22024 年 4 月 19 日下载后可任意编辑电能够供应充分,技术专家对进仓人员要进行安全和理论培训
并由操作人员(专业人员)来现场,对现有的系统进行操作培训练习
4 作业时要确保空压机要确保能够正常工作,备用内燃空压机要能够确保随时气源
作业前 30min 必须检查仓内气体的含量,确保里面无有毒气体,氧气含量充分
5 在开仓前在气泡仓内注入膨润土使隧道的内部形成一层薄膜,以达到气泡仓内部形成一种内闭的空间
6 在盾尾管片处注绝缘脂,保证盾尾密封不漏气
7 在开仓前进行加压试验,、观察有无漏气现象,若有漏气现象,必须对其加固处理,至不漏气为止
带压进仓程序3
1 对作业人员的要求应熟悉进舱作业程序并能严格遵守作业程序及安全规定
空气仓的操作由受过训练的人仓管理员(现聘北海公司专业潜水人员)执行
所有32024 年 4 月 19 日下载后可任意编辑人仓管理员需要用到的操作和显示元件均放在空气仓的外面
经过了压缩空气测试并
