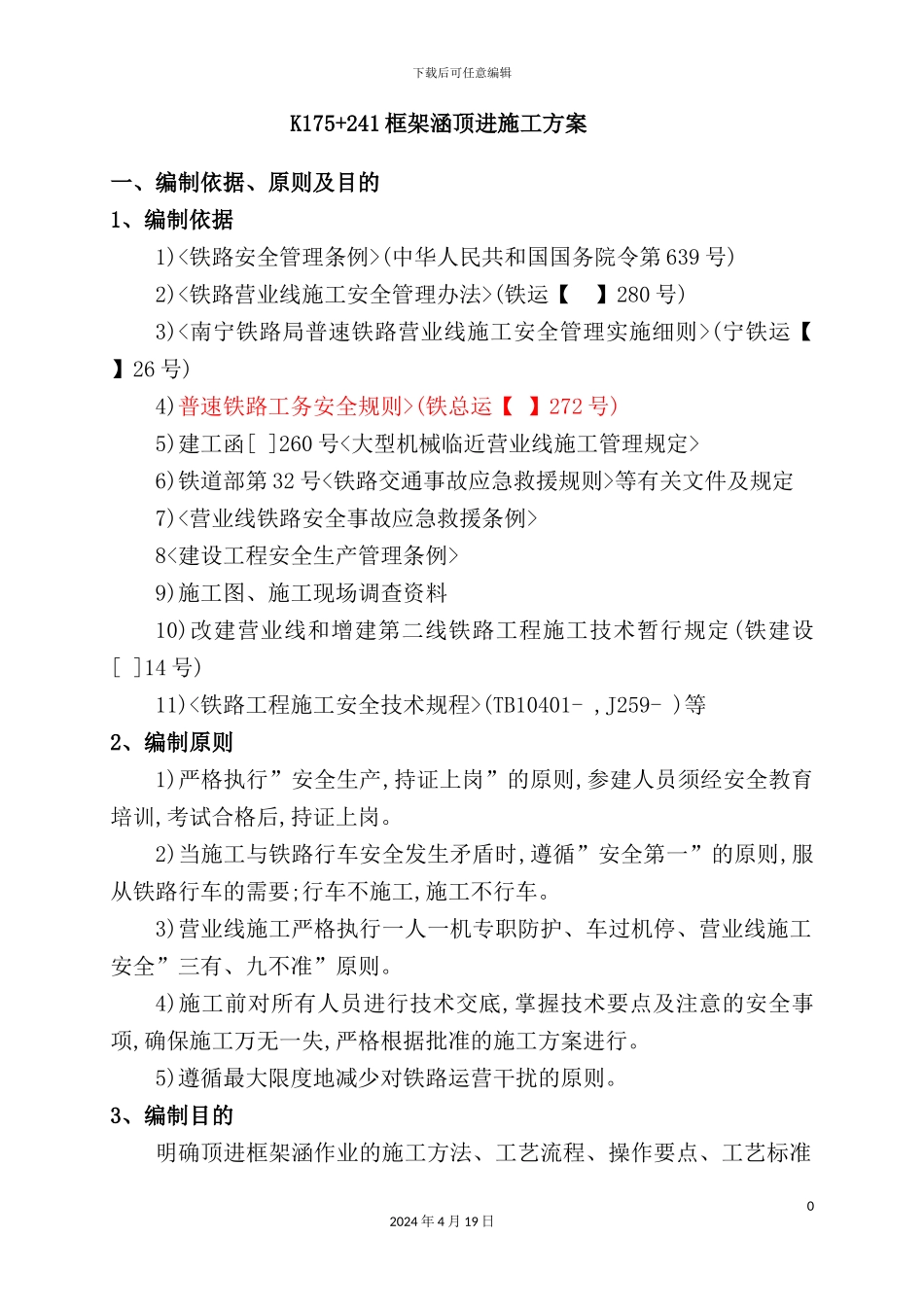

下载后可任意编辑铁路电化改造工程框架顶进涵专项施工方案12024 年 4 月 19 日下载后可任意编辑 K175+241 框架涵顶进施工方案一、编制依据、原则及目的1、编制依据1)(中华人民共和国国务院令第 639 号)2)(铁运【 】280 号)3)(宁铁运【 】26 号)4)普速铁路工务安全规则>(铁总运【 】272 号)5)建工函[ ]260 号6)铁道部第 32 号等有关文件及规定7)89)施工图、施工现场调查资料10)改建营业线和增建第二线铁路工程施工技术暂行规定(铁建设[ ]14 号)11)(TB10401- ,J259- )等2、编制原则1)严格执行”安全生产,持证上岗”的原则,参建人员须经安全教育培训,考试合格后,持证上岗
2)当施工与铁路行车安全发生矛盾时,遵循”安全第一”的原则,服从铁路行车的需要;行车不施工,施工不行车
3)营业线施工严格执行一人一机专职防护、车过机停、营业线施工安全”三有、九不准”原则
4)施工前对所有人员进行技术交底,掌握技术要点及注意的安全事项,确保施工万无一失,严格根据批准的施工方案进行
5)遵循最大限度地减少对铁路运营干扰的原则
3、编制目的明确顶进框架涵作业的施工方法、工艺流程、操作要点、工艺标准02024 年 4 月 19 日下载后可任意编辑和安全防护方案
二、工程简介1、项目概况本涵洞中心里程 K175+241,位于玉林市陆川县,主要是将既有的 1-1
0 米宽平过道改成下穿通道而设,涵洞孔径 1-3
5m、长度 16
6m、与线路正交
其截面形式见下图
2、主要工程数量表 表 2
1 涵洞主要工程数量表工程项目单位数量备注框架主体涵身混凝土m350C40 玻璃纤维砼涵顶m31
48涵内路面m310顶进作业顶程m16
58顶进涵内挖土m3432滑穿板m323
04工作坑挖土m3137钢轨后背桩安拆t7
