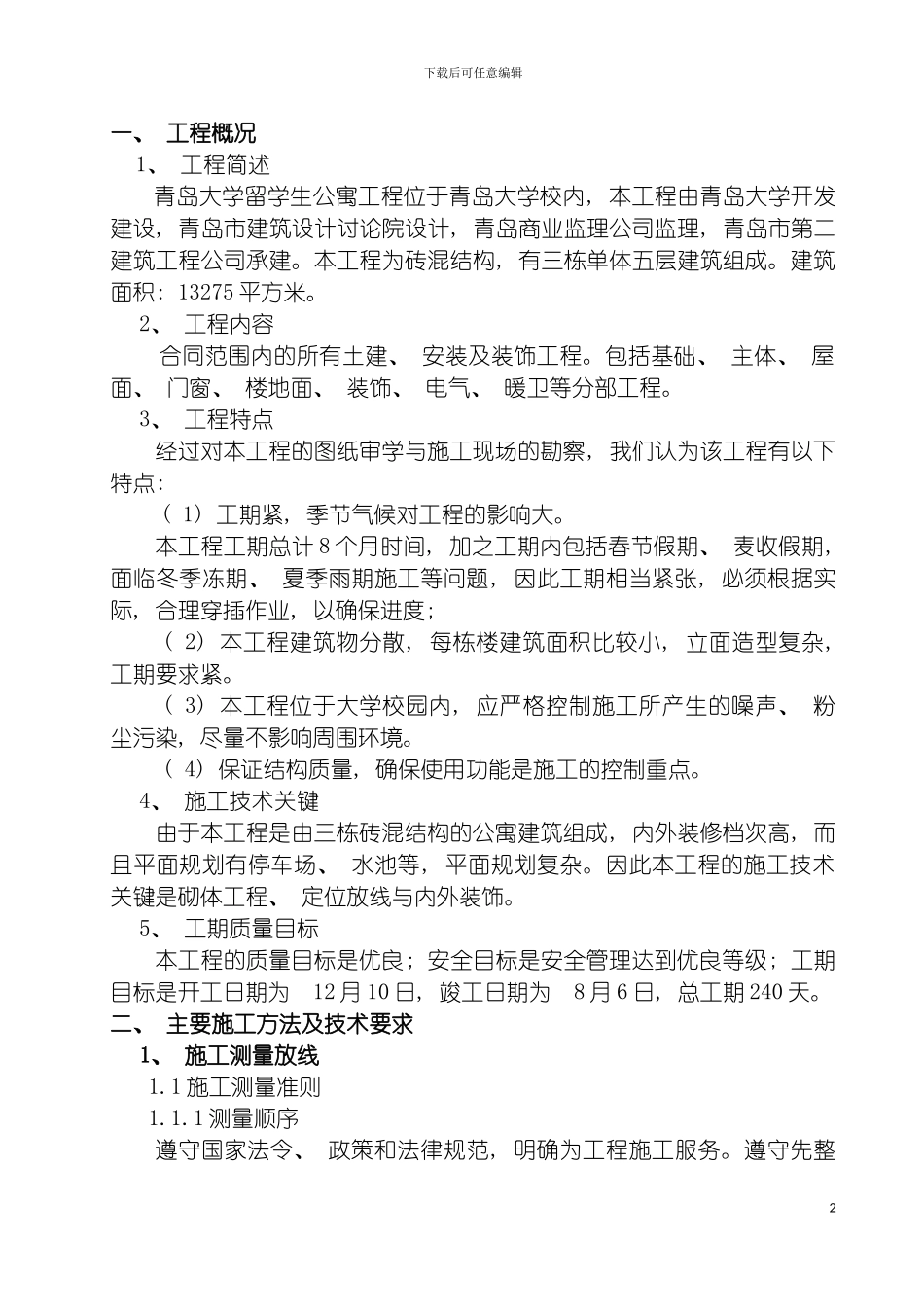

下载后可任意编辑青岛大学留学生公寓施工组织设计1下载后可任意编辑一、 工程概况1、 工程简述青岛大学留学生公寓工程位于青岛大学校内, 本工程由青岛大学开发建设, 青岛市建筑设计讨论院设计, 青岛商业监理公司监理, 青岛市第二建筑工程公司承建
本工程为砖混结构, 有三栋单体五层建筑组成
建筑面积: 13275 平方米
2、 工程内容 合同范围内的所有土建、 安装及装饰工程
包括基础、 主体、 屋面、 门窗、 楼地面、 装饰、 电气、 暖卫等分部工程
3、 工程特点经过对本工程的图纸审学与施工现场的勘察, 我们认为该工程有以下特点: ( 1) 工期紧, 季节气候对工程的影响大
本工程工期总计 8 个月时间, 加之工期内包括春节假期、 麦收假期, 面临冬季冻期、 夏季雨期施工等问题, 因此工期相当紧张, 必须根据实际, 合理穿插作业, 以确保进度; ( 2) 本工程建筑物分散, 每栋楼建筑面积比较小, 立面造型复杂, 工期要求紧
( 3) 本工程位于大学校园内, 应严格控制施工所产生的噪声、 粉尘污染, 尽量不影响周围环境
( 4) 保证结构质量, 确保使用功能是施工的控制重点
4、 施工技术关键由于本工程是由三栋砖混结构的公寓建筑组成, 内外装修档次高, 而且平面规划有停车场、 水池等, 平面规划复杂
因此本工程的施工技术关键是砌体工程、 定位放线与内外装饰
5、 工期质量目标本工程的质量目标是优良; 安全目标是安全管理达到优良等级; 工期目标是开工日期为 12 月 10 日, 竣工日期为 8 月 6 日, 总工期 240 天
二、 主要施工方法及技术要求1、 施工测量放线1
1 施工测量准则1
1 测量顺序遵守国家法令、 政策和法律规范, 明确为工程施工服务
遵守先整2下载后可任意编辑体后局部的工作程序
即先测设场地整体的平面控制网和标高控制网, 再以控制网为依据进行各局
