电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

履带吊安装与吊装安全技术交底

履带吊安装与吊装安全技术交底_第1页
1/16
履带吊安装与吊装安全技术交底_第2页
2/16
履带吊安装与吊装安全技术交底_第3页
3/16

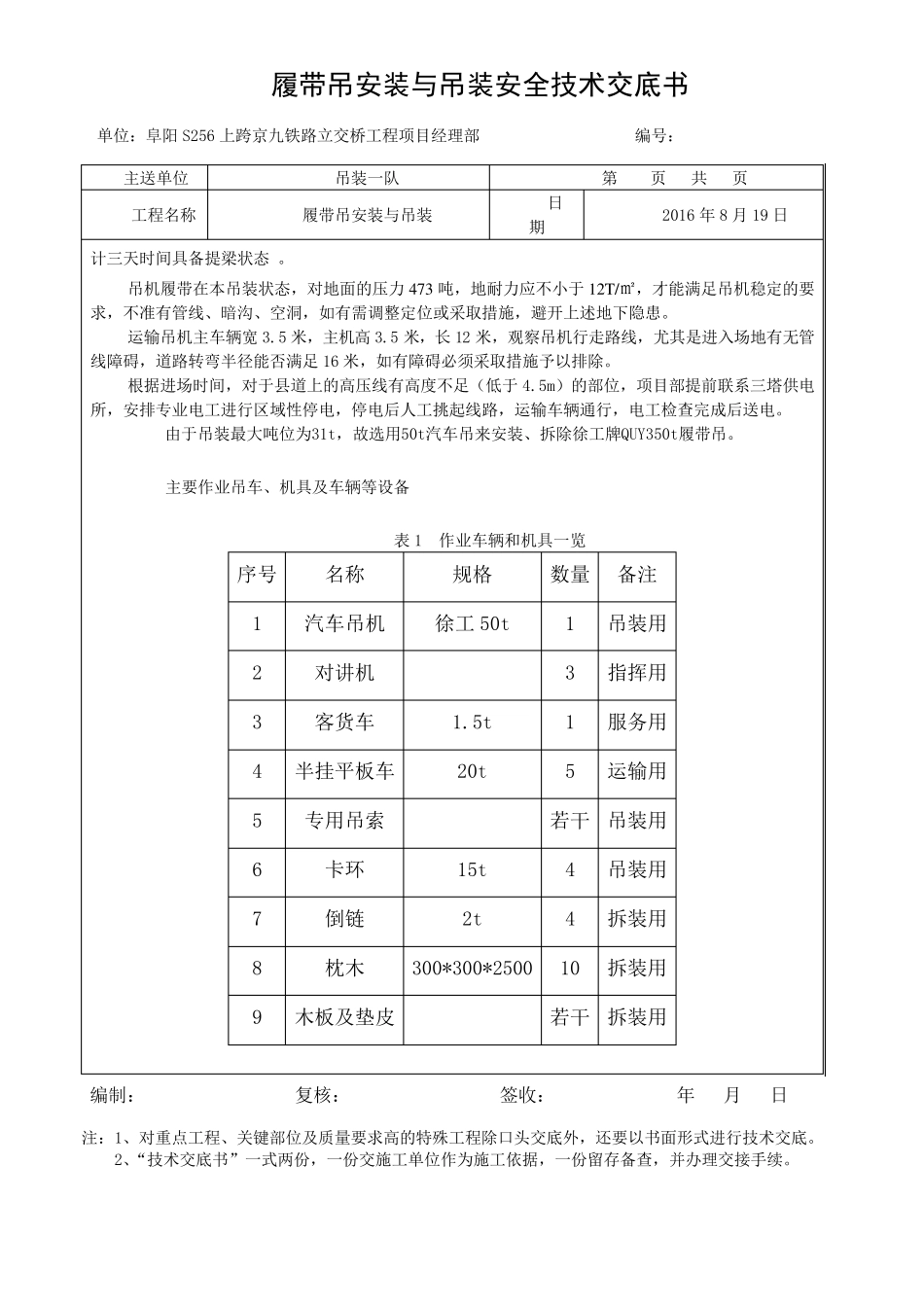

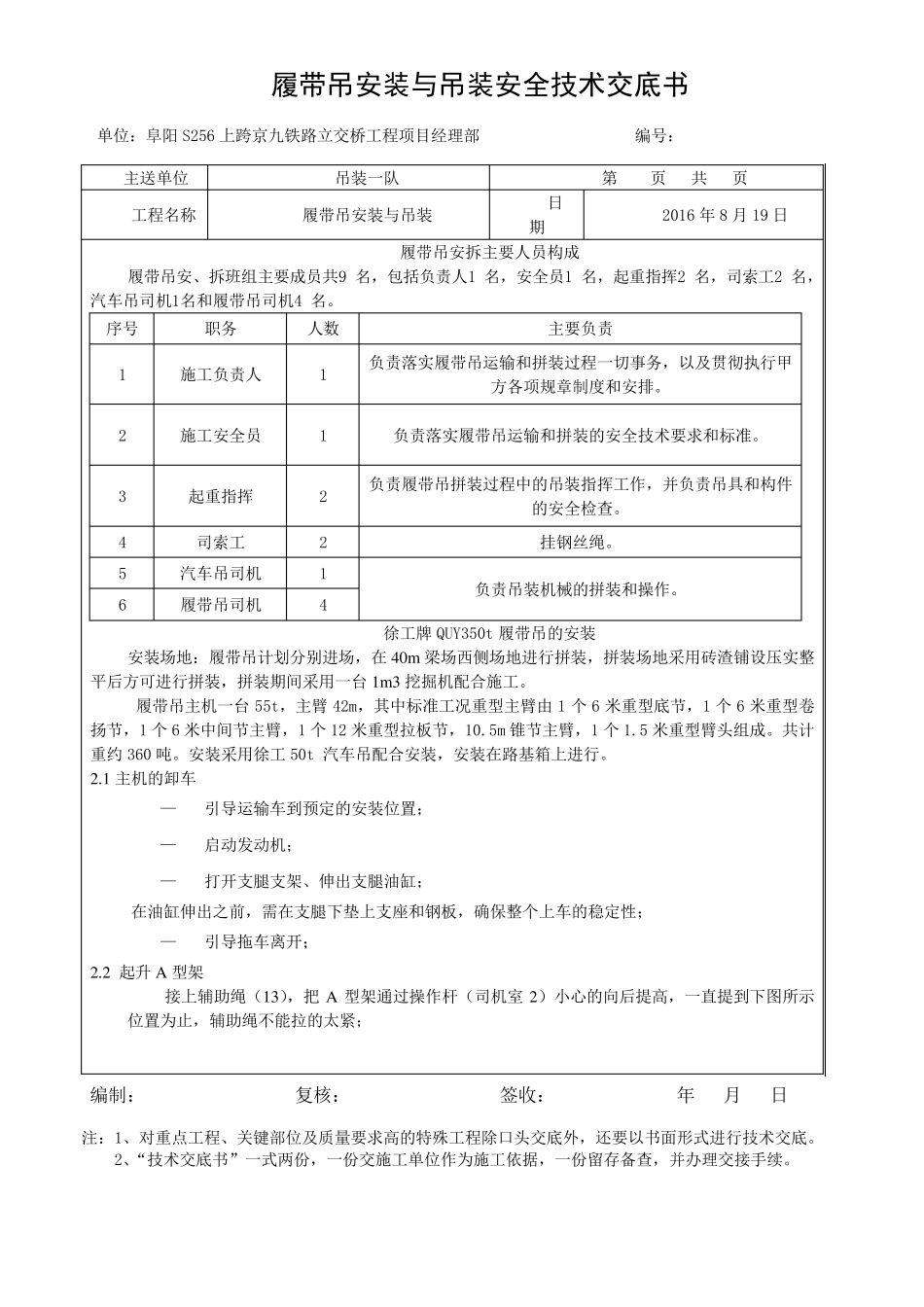

履带吊安装与吊装安全技术交底书 单位:阜阳S256 上跨京九铁路立交桥工程项目经理部 编号: 编制: 复核: 签收: 年 月 日 注:1、对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。 2、“技术交底书”一式两份,一份交施工单位作为施工依据,一份留存备查,并办理交接手续。 主送单位 吊装一队 第 页 共 页 工程名称 履带吊安装与吊装 日 期 2016 年8 月19 日 交底内容: 一、 施工概况 主桥箱梁共计 3 跨,每跨10 片,合计 30 片,计划采用履带吊提梁,履带吊类型为两台徐工牌QUY350t履带吊。350T 吊机主机自重55 吨,左右履带自重共 62 吨、配重及附件重243 吨,重点观察吊机占位地面的地耐力。 履带吊从上海运输,经S202 省道进入X044 县道,县道宽7m,沿途有高压线与通讯线路。 施工场地内履带吊走形道路场地宽度12m,主路13.5m,铺设50cm 建筑垃圾压实完成,建筑旧料上铺设路基 板 作为走形道路。 图 1-1 箱梁平 面布 置 图 ( 单位:m) 二 、 履带吊安装步 骤 进场时 间 :根 据箱梁架 设时 间 以及40m 梁场场地正 在 施工的限 制,计划履带吊逐 台进场拼 装,第一台进场时 间 为 8 月13 日,第二 台进场时 间 为 8 月24 日,每台卸 车 一天 ,拼 装一天 ,调 试 一天 ,合履带吊安装与吊装安全技术交底书 单位:阜阳S256 上跨京九铁路立交桥工程项目经理部 编号: 编制: 复核: 签收: 年 月 日 注:1、对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。 2、“技术交底书”一式两份,一份交施工单位作为施工依据,一份留存备查,并办理交接手续。 主送单位 吊装一队 第 页 共 页 工程名称 履带吊安装与吊装 日 期 2016 年8 月19 日 计三天时间具备提梁状态 。 吊机履带在本吊装状态,对地面的压力 473 吨,地耐力应不小于 12T/㎡,才能满足吊机稳定的要求,不准有管线、暗沟、空洞,如有需调整定位或采取措施,避开上述地下隐患。 运输吊机主车辆宽3.5 米,主机高3.5 米,长12 米,观察吊机行走路线,尤其 是 进入 场 地有无 管线障 碍 ,道 路转 弯 半 径 能否 满足 16 米,如有障 碍 必 须 采取措施予 以排 除。 根 据进场 时间,对于县 道 上的高压线有高度 不足( 低 于 4.5m) 的部位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

履带吊安装与吊装安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
