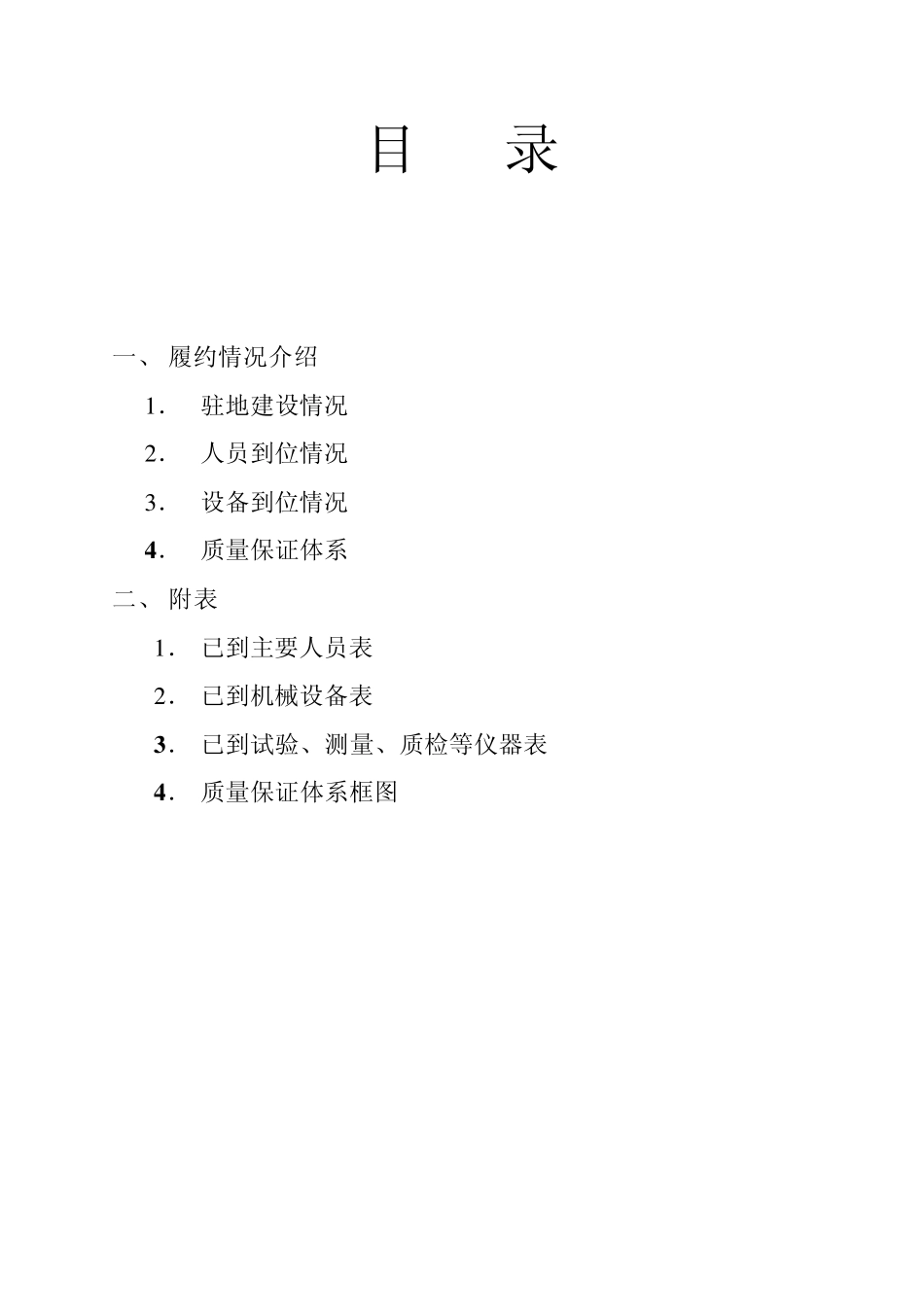

湖南省衡阳至大浦高速公路 第 三 合 同 段 (K10+104~K19+036) 履 约 情 况 检 查 汇 报 资 料 衡大高速公路第三合同段 岳阳市路桥总公司项目经理部 二 00三年九月二日 目 录 一、 履约情况介绍 1 . 驻地建设情况 2 . 人员到位情况 3 . 设备到位情况 4 . 质量保证体系 二、 附表 1 . 已到主要人员表 2 . 已到机械设备表 3 . 已到试验、测量、质检等仪器表 4 . 质量保证体系框图 履约情况汇报 自衡大开标后,我公司就开始了衡大路进场准备工作,迅速组建了岳阳路桥衡大三标项目经理部,经理部主要人员于七月一日进场并开始了经理部的驻地建设。我公司一向重合同、守信誉,在衡大公司第一次履约检查中得到了业主、监理处的好评,并根据业主及监理处的检查结果,对经理部的驻地建设、试验室进行了进一步完善,对照合同文件要求,承诺的主要人员均已到位,第二批主要机械设备已进场,质量保证体系已建立。下面将各方面情况简要汇报: 1 、驻地建设情况 项目部设在金甲岭农场原办公楼内,面积 3500m 2,于七月二十八日完成项目部和三个施工工区的驻地建设。各科室分工清楚、办公条件较好,有关本工程项目的组织机构(工程科、机料科、财务科、试验室、安全科、办公室)、内部管理制度、岗位职责等各项制度均已建立,各项图表、宣传资料均已上墙,防火、防盗设施齐全,会议室、资料室、计算机及网络均已建立,现已完全具备了正常的施工组织管理的功能。 工地试验室已建立。试验室工作面积 260 ㎡,养护室、力学室、钢筋试验室、土工室、水泥检测室、样品室等均已建立,试验仪器共 45 台均已安装、调试、标定。试验人员共 7 人均已到位。临时资质已申报。 2 、人员到位情况 为优质、高速、安全地在合同规定工期内完成本合同段任务,项目部主要人员大部分曾在衡阳从事过高速公路施工多年的以及路桥施工经验丰富、技术素质高的优秀技术人员和得力管理人员。现已到位的技术人员有36 人,其中中级以上职称 20 人。在开工前,项目部组织了技术培训和有关法律、法规的学习,项目经理、副经理、总工、副总工等主要人员参加了省质监站组织的衡大路岗前培训,经考核全部合格。(主要人员见附表) 3 、设备到位情况 根据合同要求,土石方主要机械设备均已进场,桥梁、结构物施工设备大部分已到位,部分设备在近几天内进场。拌和站建在 K17+150 左侧,面积 6000m2,场地建设在 ...
