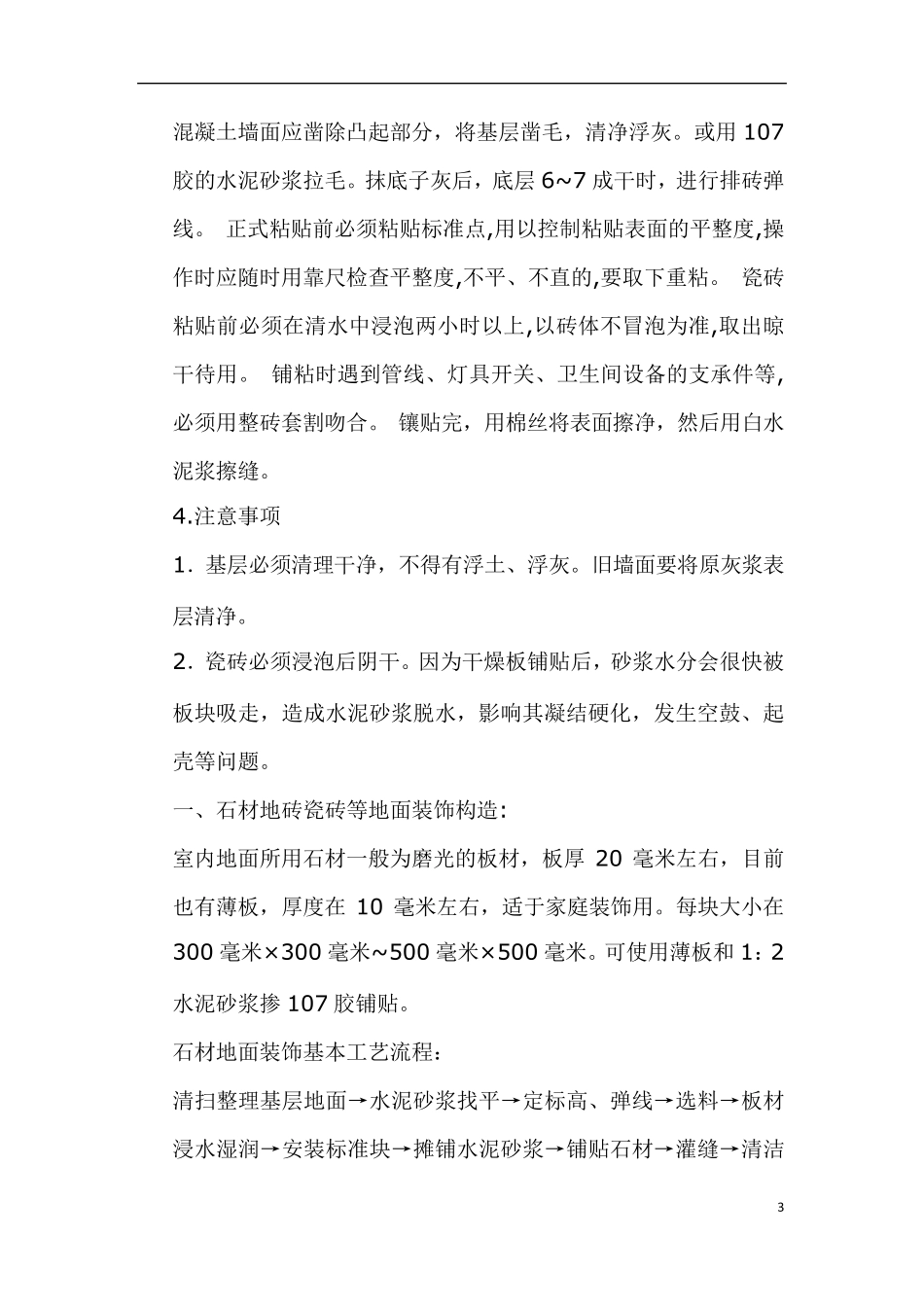

1 平房翻建施工组织设计方案及工艺 一、 拆除工程: 本工程按照建设单位的要求、原有平房全部拆除、根据设计的图纸进行新的房屋改建。按照北京市房屋拆除条列规则;安全第一、环境保护优先的原则、拆除之前、先检察原有房屋结构的大概布局后、人员与拆除设备统一安排、先上部拆除【坡屋顶人字屋架瓦顶的与现浇板要分别处理】坡屋顶先拆除屋面水泥瓦或其他材料、瓦要用斗箕板往下顺、不要乱扔、避免伤人与环境卫生。天气干燥一定要淋水拆除、房屋的四周一定要有空余工间、有必要一定及时清理、保证施工人员的生命安全、再拆除屋架及檩条、拆除屋架一定要有安全大绳绑牢固后往下顺、人员一定要远离屋架 4-5 米地方拉拽、不得随意推拉。拆除门窗也同拆除屋架一样的工序。拆除墙体一定要从上往下拆除、(一层一层用搞头刨)避免从墙根部挖洞 开 口 、上面用大绳拉拽、这 样才 能 保证环境卫生及人身 安全。 二 、 基 础 土 方砼 工程工艺; 按照新建图纸设计尺 寸 轴 线 放 线 、外 墙施工土 方线 宽 600深 750-900(根据实 际 而 定)平整 沟 槽 平面尺 寸 后、浇筑 C15 砼 垫层100 厚 600 宽 后、按轴 线 绑扎 基 础 梁【圈 梁 用 4 根¢ 18 螺 纹 钢 、箍 筋 用¢ 8 的直 筋 、间距 @200 圈 梁 尺 寸 为240*240、按轴 线 绑扎构造 柱 240*240 放 置 4 根¢ 16 螺 纹 钢 间距 @200】开 始 砌 筑 基 础 放大脚490 变365{(内 隔 墙土 方线 宽500 深750-900)放 大脚365 2 变 240}砌 至 建 设 单 位 的 要 求 正 负 零 、到 正 负 零 后 、浇 筑 C25 砼 后 、回 填 沟 槽 土 。 再 次 抄 平 放 线 为 主 体 施 工 做 准 备 。 三 、 主 体 砌 筑 工 艺 施 工 ; 复 查 尺 寸 轴 线 、 门 窗 洞 口 尺 寸 无 误 后 、 开 始 砌 筑 主 体 外 墙365 每 砌 筑500 后 放 置3 根 直 径 ¢ 6.5 直 条 筋 放 置 长 度 角 筋900-1200。 内 墙 240 每 砌 筑 500 后 放 置 2 根 直 径 ¢ 6.5 直 条 筋 放 置长 度 为 600-900。构 造 柱 、外 墙 与 内 墙 交 接 处 应 砌 筑 五 出 五 进 砌 法 。砌 至3000 处 开 始 支 圈 梁 模 板 现 浇 板 模 板 、( 现 浇 板 板 厚120) 搭...
