钢筋混凝土检查井)施工工序:钢筋混凝土检查井:测量定位一基坑土方开挖一砂垫层 f 管道安装后 f绑筋、支模、现浇混凝土井壁(井筒)f 井盖板安装 f 土方回填;)施工方法:① 场地的定位控制线、引桩、标准水平桩及开槽的灰线尺寸,必须经过监理复验合格,并办理完预检手续
② 按规定要求的顺序进行挖土,预留厚土层人工挖至槽底,不得超挖
施工所用的主要机具:小型反铲式挖土机、自卸汽车、铁锹、打夯机、手推车等
③ 混凝土检查井模板安装模板配制在路基回填压实后挖检查井,基础垫层侧模采用木方,检查井挖坑见底放线后,用 xcm 方木枝模,底板采用竹胶合板
井壁(井筒)模板安装支搭,内模板采用组合式定型钢模板,特殊地段需用配置外模板采用竹胶合板,局部配木模支搭
支搭时,严格控制结构外缘尺寸,以井中心返数,格方,并用水准仪监测调整模板顶面高程
模板必须尺寸准确,板面平整;具有足够的强度、刚度、承载力和稳定性,能可靠地承受新浇筑的混凝土的自重和侧压力,以及在施工中所产生的荷载;构造简单,拆装简单,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求

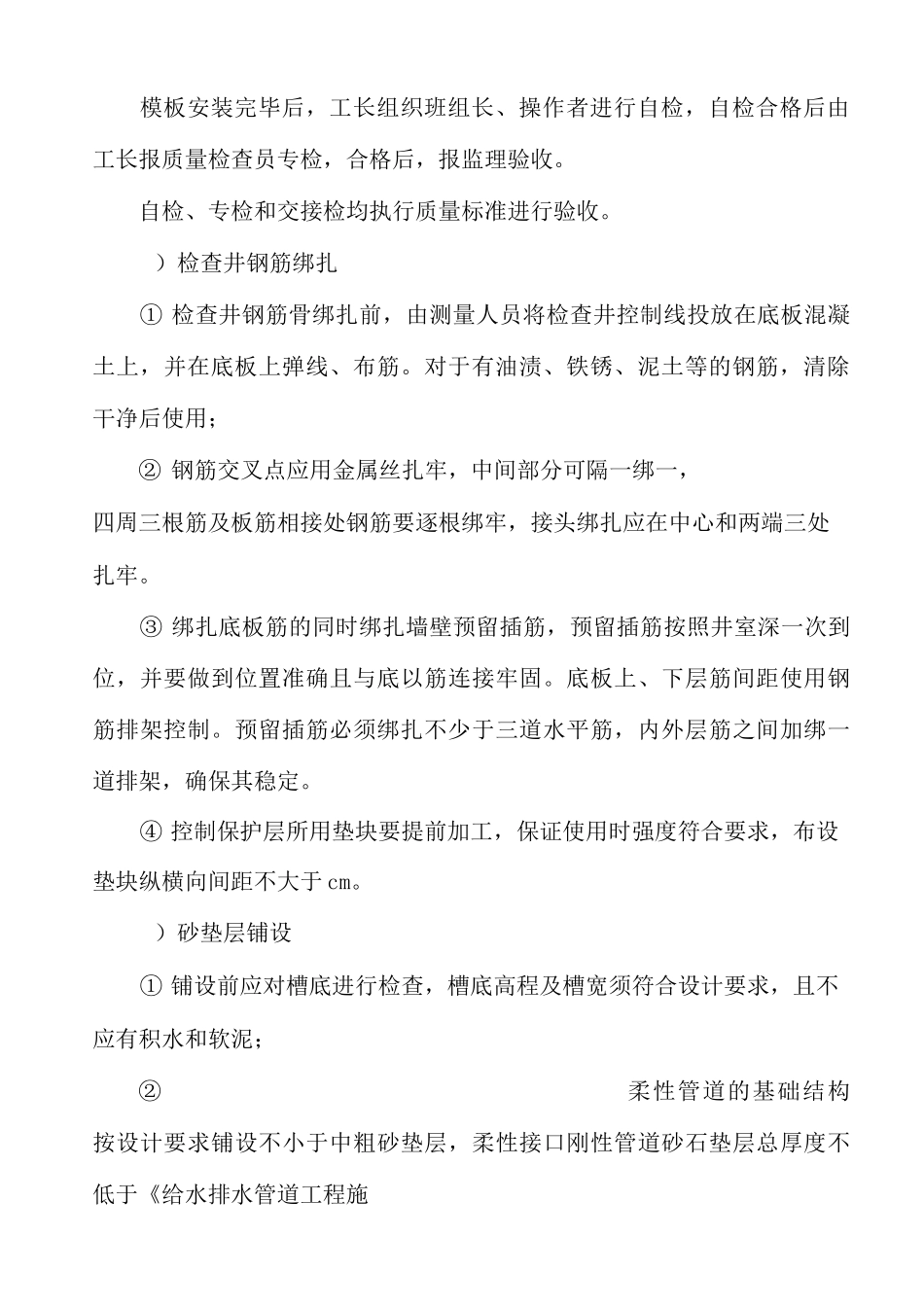

模板的验收模板安装完毕后,工长组织班组长、操作者进行自检,自检合格后由工长报质量检查员专检,合格后,报监理验收
自检、专检和交接检均执行质量标准进行验收
)检查井钢筋绑扎① 检查井钢筋骨绑扎前,由测量人员将检查井控制线投放在底板混凝土上,并在底板上弹线、布筋
对于有油渍、铁锈、泥土等的钢筋,清除干净后使用;② 钢筋交叉点应用金属丝扎牢,中间部分可隔一绑一,四周三根筋及板筋相接处钢筋要逐根绑牢,接头绑扎应在中心和两端三处扎牢
③ 绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底以筋连接牢固
底板上、下层筋间距使用钢筋排架控制
预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定

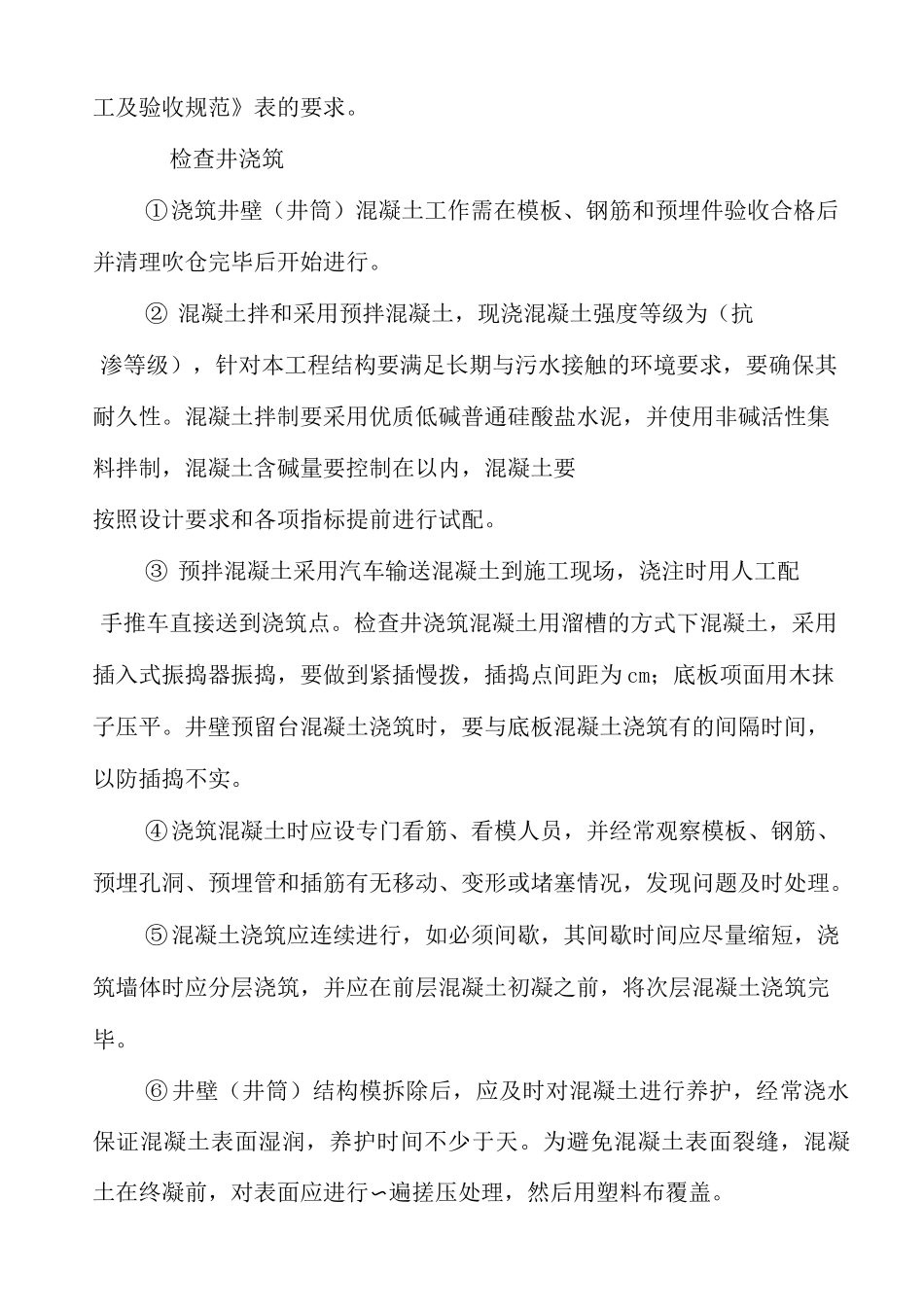

④ 控制保护层所用垫块要
