下载后可任意编辑水泥混凝土道面面层标准化施工工艺手册一、前言我国机场道面通常采纳水泥混凝土结构,道面混凝土施工工艺也比较成熟
但由于×××机场混凝土道面工期紧、工作量大、施工队伍多、施工水平不一,再加上×××属低纬高原山地季风气候,在干季时风速大、湿度小,午后平均风速 5~8 米/秒,这些均给道面混凝土施工带来较多不利影响
为保证×××机场场道工程建设的高质量、高标准和高水平,在总结以往类似工程施工经验的基础上,特编制本标准化施工工艺手册用于指导施工

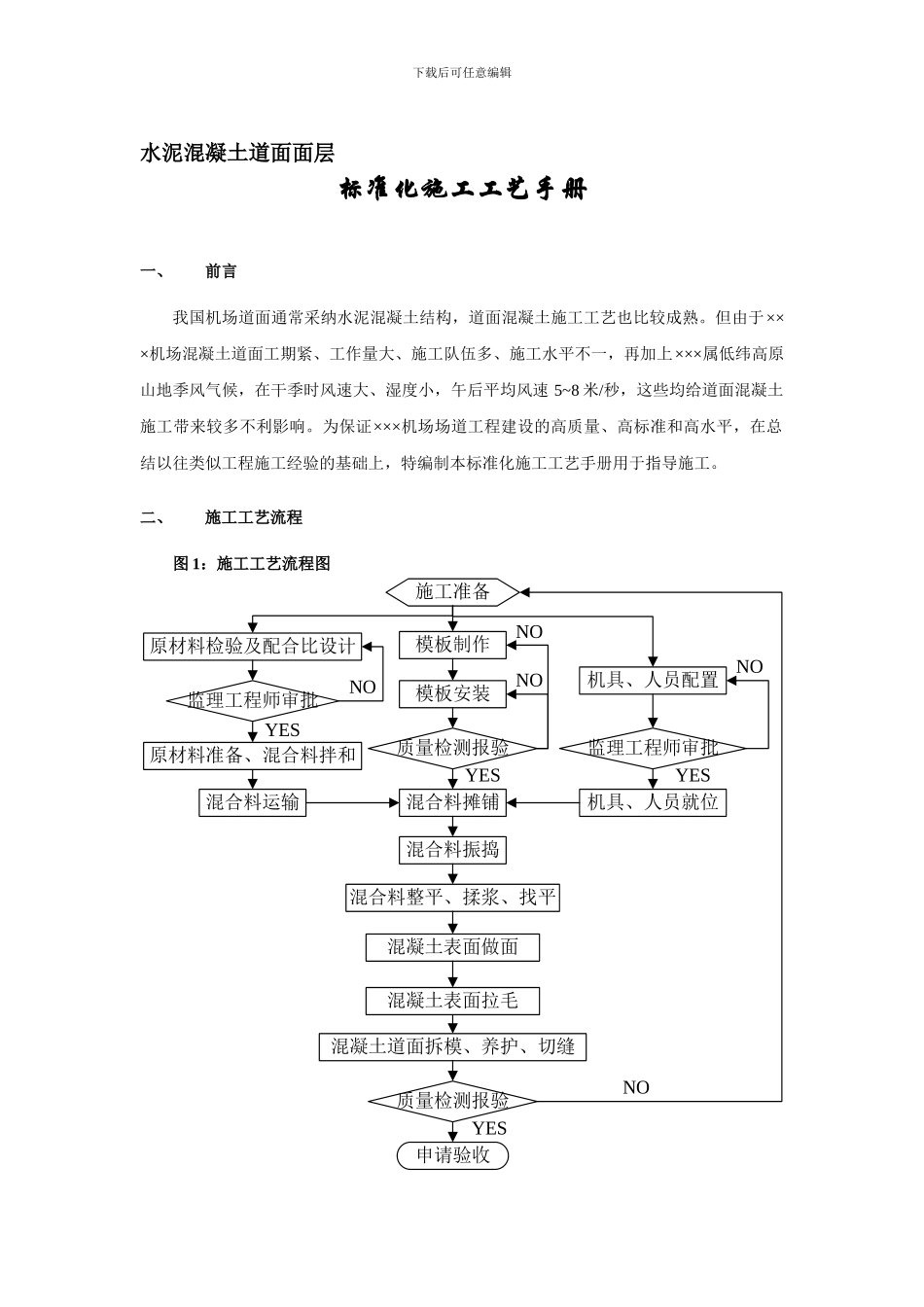

二、施工工艺流程图 1:施工工艺流程图原材料检验及配合比设计施工准备模板制作模板安装质量检测报验质量检测报验混合料摊铺混合料振捣混合料整平、揉浆、找平混凝土表面做面混凝土表面拉毛混凝土道面拆模、养护、切缝申请验收原材料准备、混合料拌和监理工程师审批混合料运输机具、人员配置监理工程师审批机具、人员就位NOYESNONONOYESYESYESNO下载后可任意编辑三、施工准备⑴ 施工前,施工单位应组织管理人员学习施工图纸、资料及相关文件,并做好“三级”技术交底工作,对现场施工及管理人员进行培训和考核,合格者持证上岗

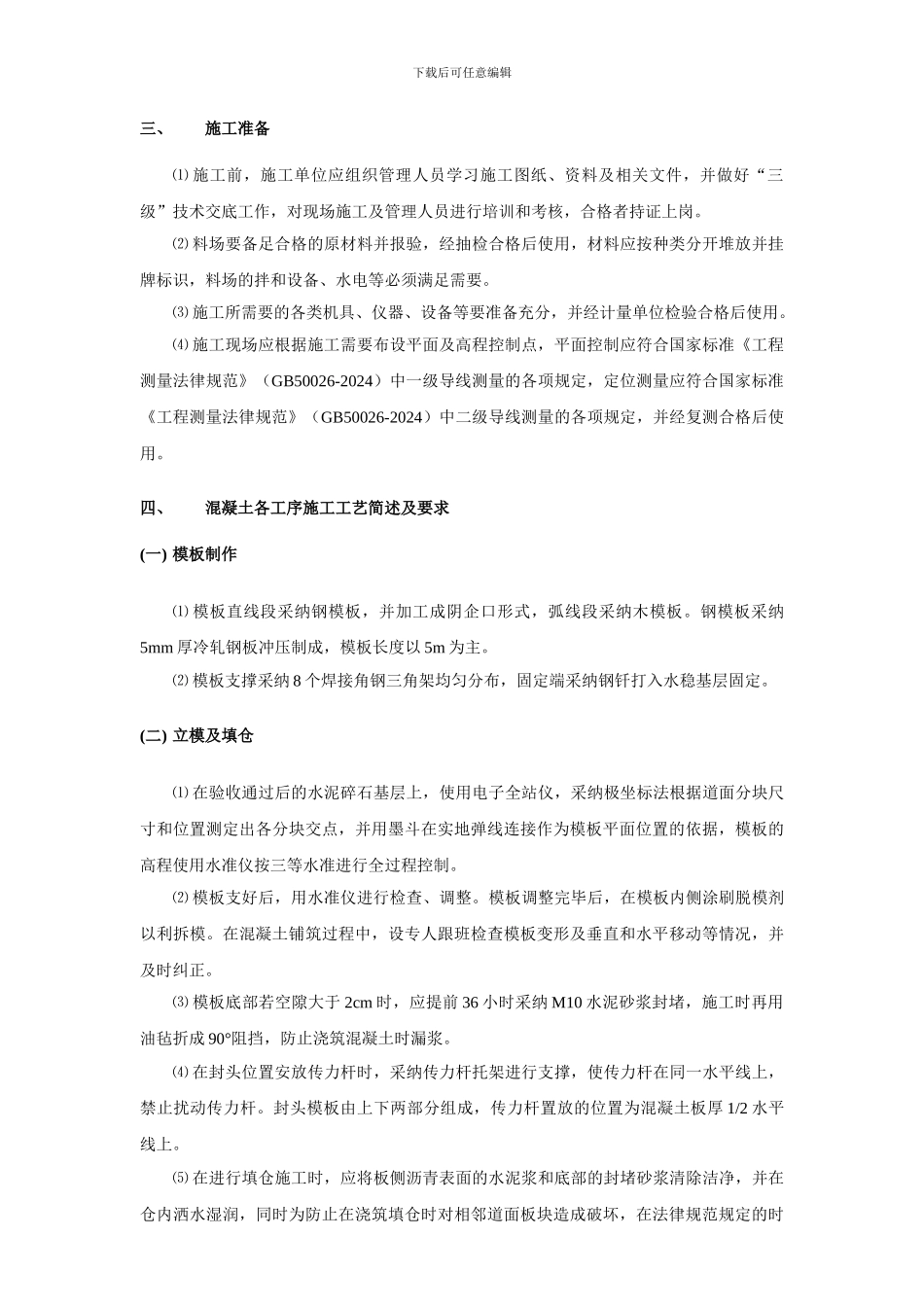

⑵ 料场要备足合格的原材料并报验,经抽检合格后使用,材料应按种类分开堆放并挂牌标识,料场的拌和设备、水电等必须满足需要
⑶ 施工所需要的各类机具、仪器、设备等要准备充分,并经计量单位检验合格后使用
⑷ 施工现场应根据施工需要布设平面及高程控制点,平面控制应符合国家标准《工程测量法律规范》(GB50026-2024)中一级导线测量的各项规定,定位测量应符合国家标准《工程测量法律规范》(GB50026-2024)中二级导线测量的各项规定,并经复测合格后使用
四、混凝土各工序施工工艺简述及要求(一) 模板制作⑴ 模板直线段采纳钢模板,并加工成阴企口形式,弧线段采纳木模板
钢模板采纳5mm 厚冷轧钢板冲压制成,模板长度以 5m
