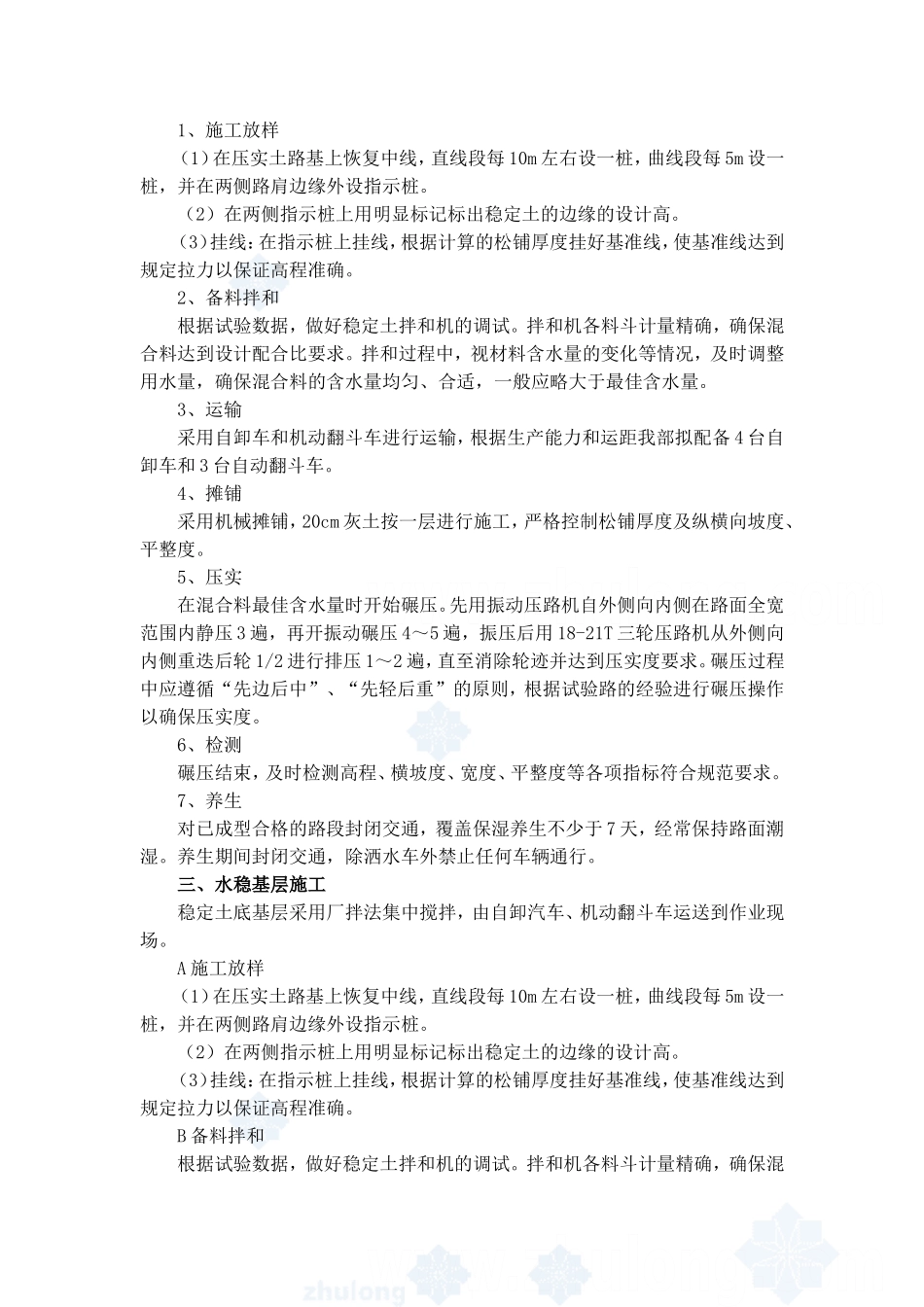

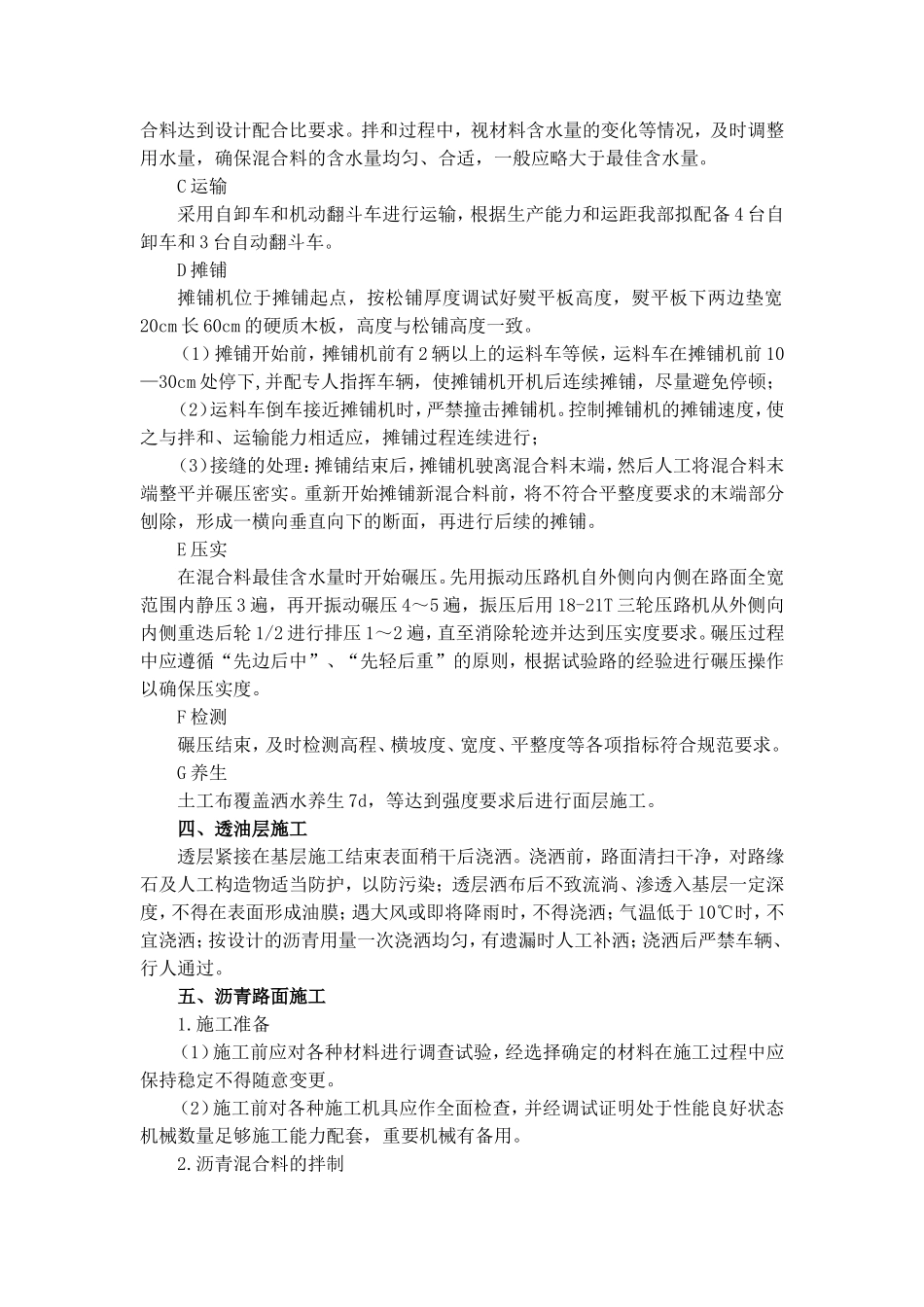

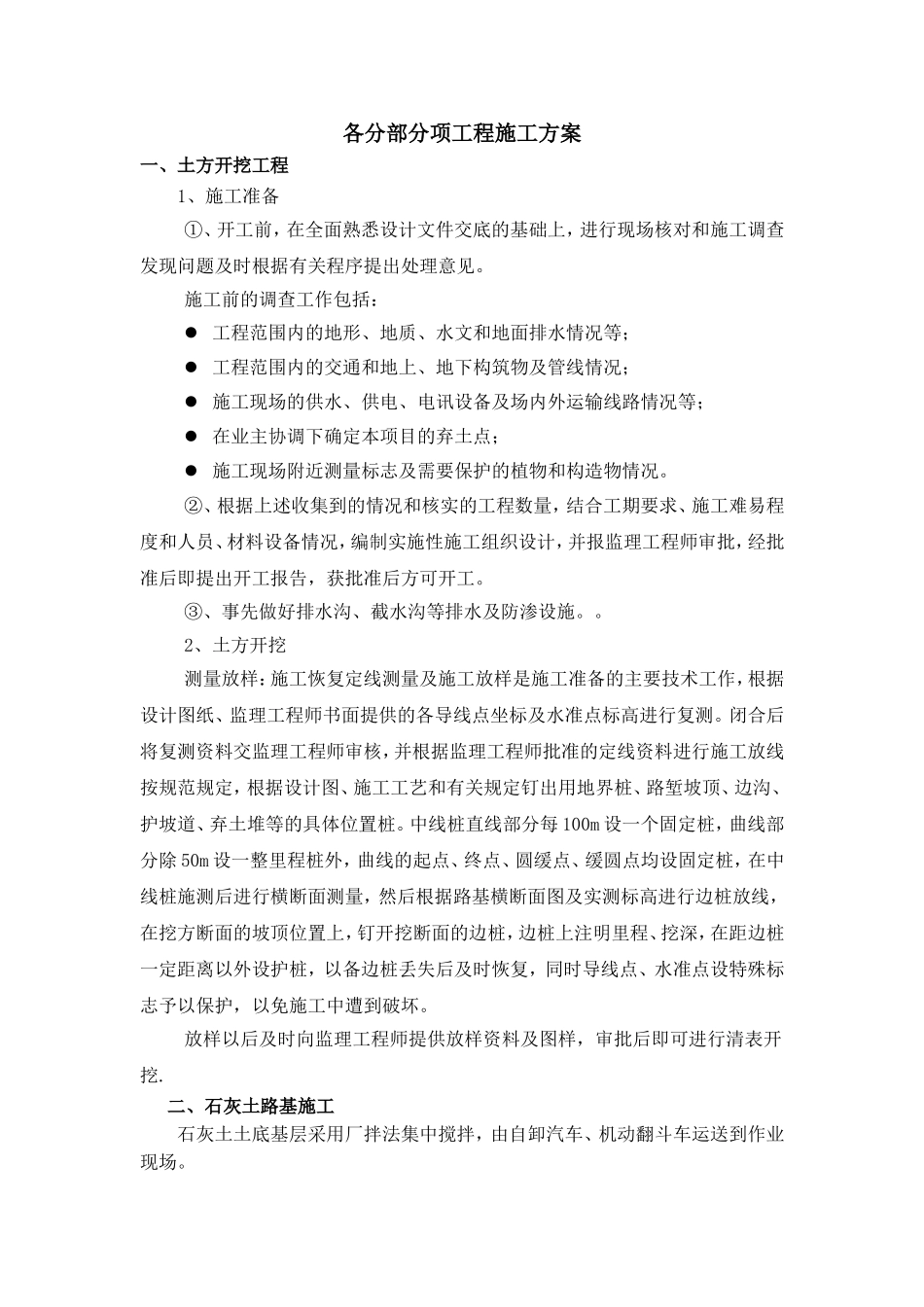

各分部分项工程施工方案一、土方开挖工程1、施工准备①、开工前,在全面熟悉设计文件交底的基础上,进行现场核对和施工调查发现问题及时根据有关程序提出处理意见。施工前的调查工作包括: 工程范围内的地形、地质、水文和地面排水情况等; 工程范围内的交通和地上、地下构筑物及管线情况; 施工现场的供水、供电、电讯设备及场内外运输线路情况等; 在业主协调下确定本项目的弃土点; 施工现场附近测量标志及需要保护的植物和构造物情况。②、根据上述收集到的情况和核实的工程数量,结合工期要求、施工难易程度和人员、材料设备情况,编制实施性施工组织设计,并报监理工程师审批,经批准后即提出开工报告,获批准后方可开工。③、事先做好排水沟、截水沟等排水及防渗设施。。2、土方开挖测量放样:施工恢复定线测量及施工放样是施工准备的主要技术工作,根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测。闭合后将复测资料交监理工程师审核,并根据监理工程师批准的定线资料进行施工放线按规范规定,根据设计图、施工工艺和有关规定钉出用地界桩、路堑坡顶、边沟、护坡道、弃土堆等的具体位置桩。中线桩直线部分每 100m 设一个固定桩,曲线部分除 50m 设一整里程桩外,曲线的起点、终点、圆缓点、缓圆点均设固定桩,在中线桩施测后进行横断面测量,然后根据路基横断面图及实测标高进行边桩放线,在挖方断面的坡顶位置上,钉开挖断面的边桩,边桩上注明里程、挖深,在距边桩一定距离以外设护桩,以备边桩丢失后及时恢复,同时导线点、水准点设特殊标志予以保护,以免施工中遭到破坏。放样以后及时向监理工程师提供放样资料及图样,审批后即可进行清表开挖.二、石灰土路基施工石灰土土底基层采用厂拌法集中搅拌,由自卸汽车、机动翻斗车运送到作业现场。 1、施工放样(1)在压实土路基上恢复中线,直线段每 10m 左右设一桩,曲线段每 5m 设一桩,并在两侧路肩边缘外设指示桩。(2)在两侧指示桩上用明显标记标出稳定土的边缘的设计高。(3)挂线:在指示桩上挂线,根据计算的松铺厚度挂好基准线,使基准线达到规定拉力以保证高程准确。2、备料拌和根据试验数据,做好稳定土拌和机的调试。拌和机各料斗计量精确,确保混合料达到设计配合比要求。拌和过程中,视材料含水量的变化等情况,及时调整用水量,确保混合料的含水量均匀、合适,一般应略大于最佳含水量。3、运输采用自卸车和机动翻斗车进行运输...
