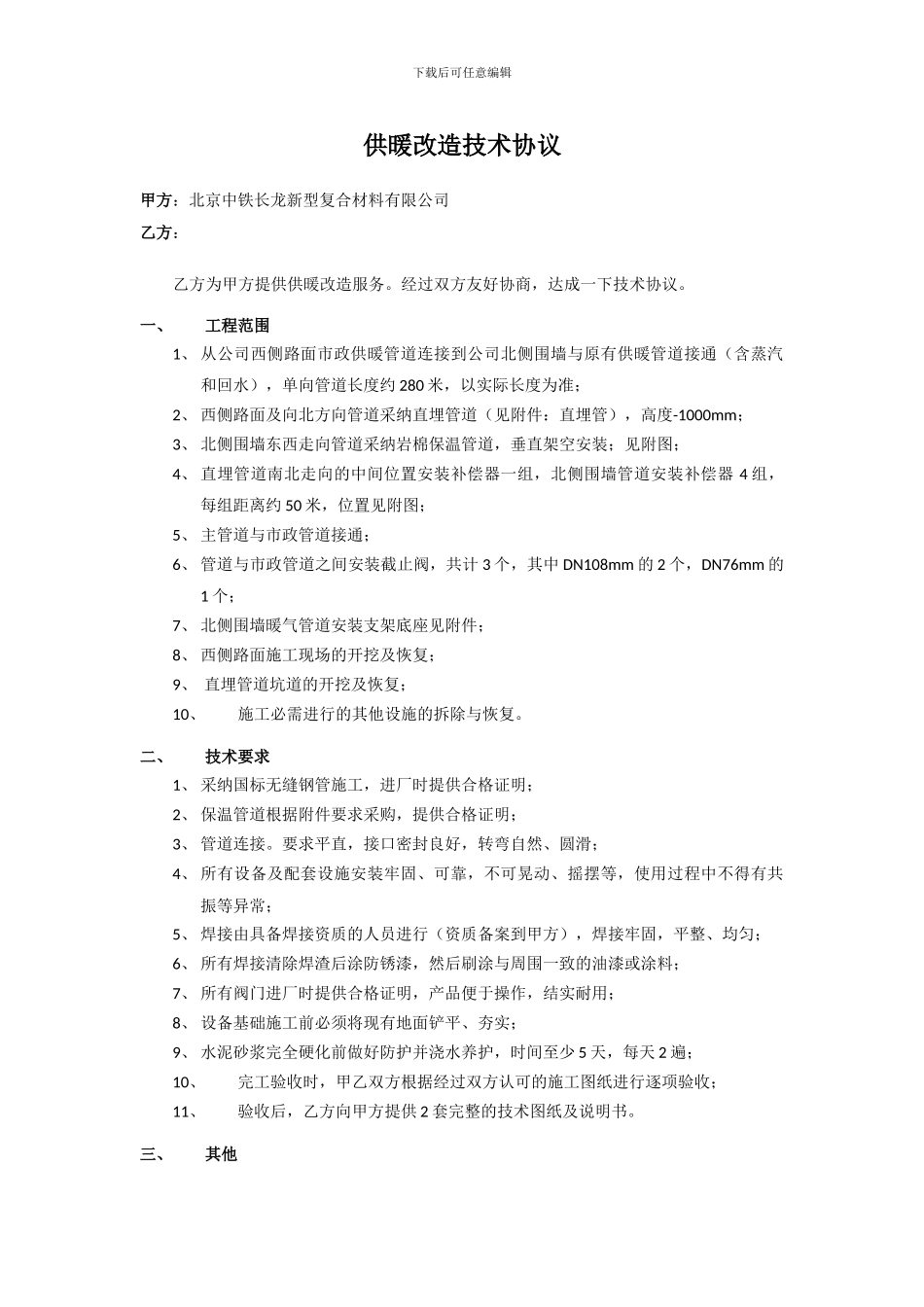

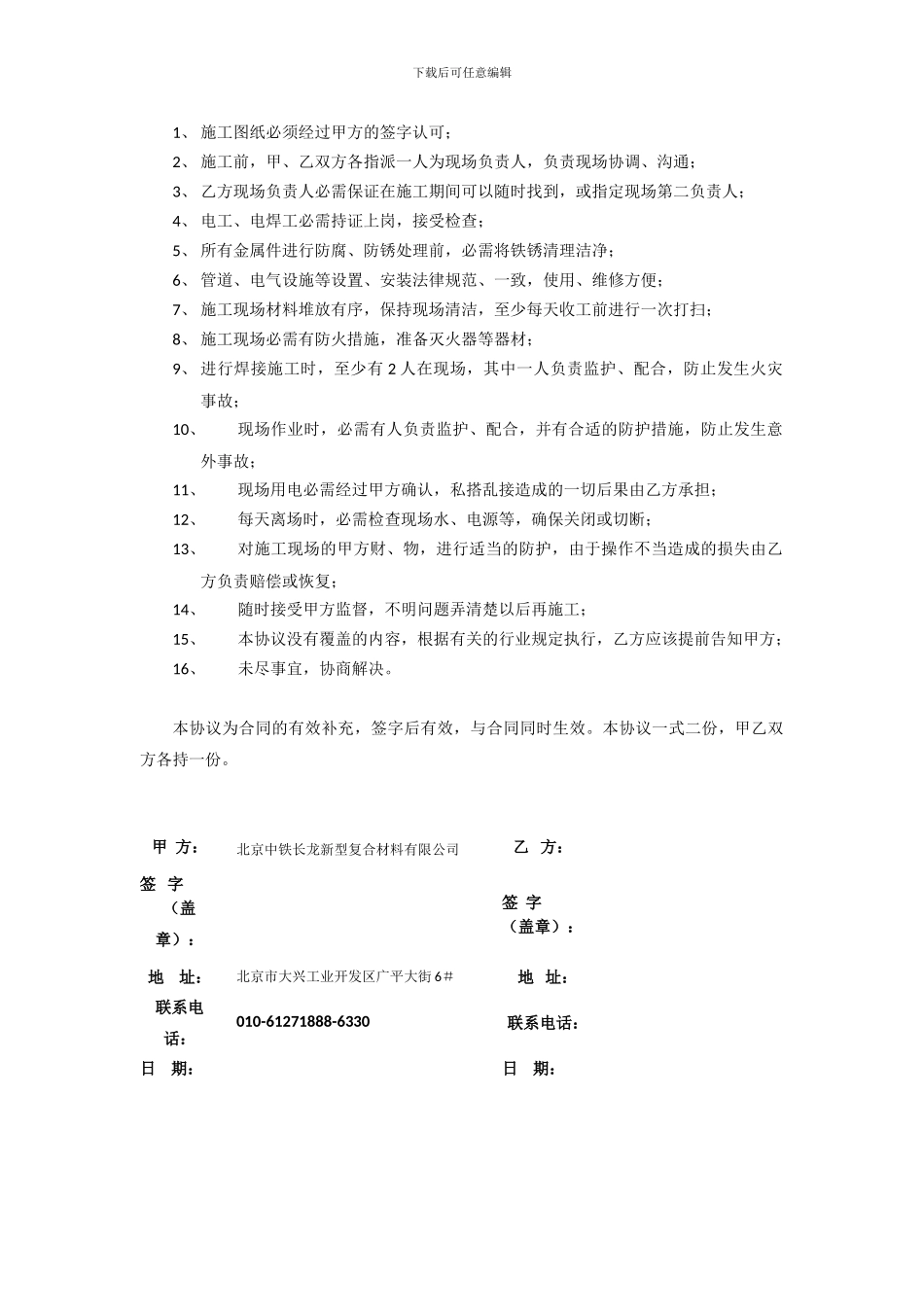

下载后可任意编辑供暖改造技术协议甲方:北京中铁长龙新型复合材料有限公司乙方: 乙方为甲方提供供暖改造服务。经过双方友好协商,达成一下技术协议。一、工程范围1、 从公司西侧路面市政供暖管道连接到公司北侧围墙与原有供暖管道接通(含蒸汽和回水),单向管道长度约 280 米,以实际长度为准;2、 西侧路面及向北方向管道采纳直埋管道(见附件:直埋管),高度-1000mm;3、 北侧围墙东西走向管道采纳岩棉保温管道,垂直架空安装;见附图;4、 直埋管道南北走向的中间位置安装补偿器一组,北侧围墙管道安装补偿器 4 组,每组距离约 50 米,位置见附图;5、 主管道与市政管道接通;6、 管道与市政管道之间安装截止阀,共计 3 个,其中 DN108mm 的 2 个,DN76mm 的1 个;7、 北侧围墙暖气管道安装支架底座见附件;8、 西侧路面施工现场的开挖及恢复;9、 直埋管道坑道的开挖及恢复;10、施工必需进行的其他设施的拆除与恢复。二、技术要求1、 采纳国标无缝钢管施工,进厂时提供合格证明;2、 保温管道根据附件要求采购,提供合格证明;3、 管道连接。要求平直,接口密封良好,转弯自然、圆滑;4、 所有设备及配套设施安装牢固、可靠,不可晃动、摇摆等,使用过程中不得有共振等异常;5、 焊接由具备焊接资质的人员进行(资质备案到甲方),焊接牢固,平整、均匀;6、 所有焊接清除焊渣后涂防锈漆,然后刷涂与周围一致的油漆或涂料;7、 所有阀门进厂时提供合格证明,产品便于操作,结实耐用;8、 设备基础施工前必须将现有地面铲平、夯实;9、 水泥砂浆完全硬化前做好防护并浇水养护,时间至少 5 天,每天 2 遍;10、完工验收时,甲乙双方根据经过双方认可的施工图纸进行逐项验收;11、验收后,乙方向甲方提供 2 套完整的技术图纸及说明书。三、其他下载后可任意编辑1、 施工图纸必须经过甲方的签字认可;2、 施工前,甲、乙双方各指派一人为现场负责人,负责现场协调、沟通;3、 乙方现场负责人必需保证在施工期间可以随时找到,或指定现场第二负责人;4、 电工、电焊工必需持证上岗,接受检查;5、 所有金属件进行防腐、防锈处理前,必需将铁锈清理洁净;6、 管道、电气设施等设置、安装法律规范、一致,使用、维修方便; 7、 施工现场材料堆放有序,保持现场清洁,至少每天收工前进行一次打扫;8、 施工现场必需有防火措施,准备灭火器等器材;9、 进行焊接施工时,至少有 2 人在现场,其...
