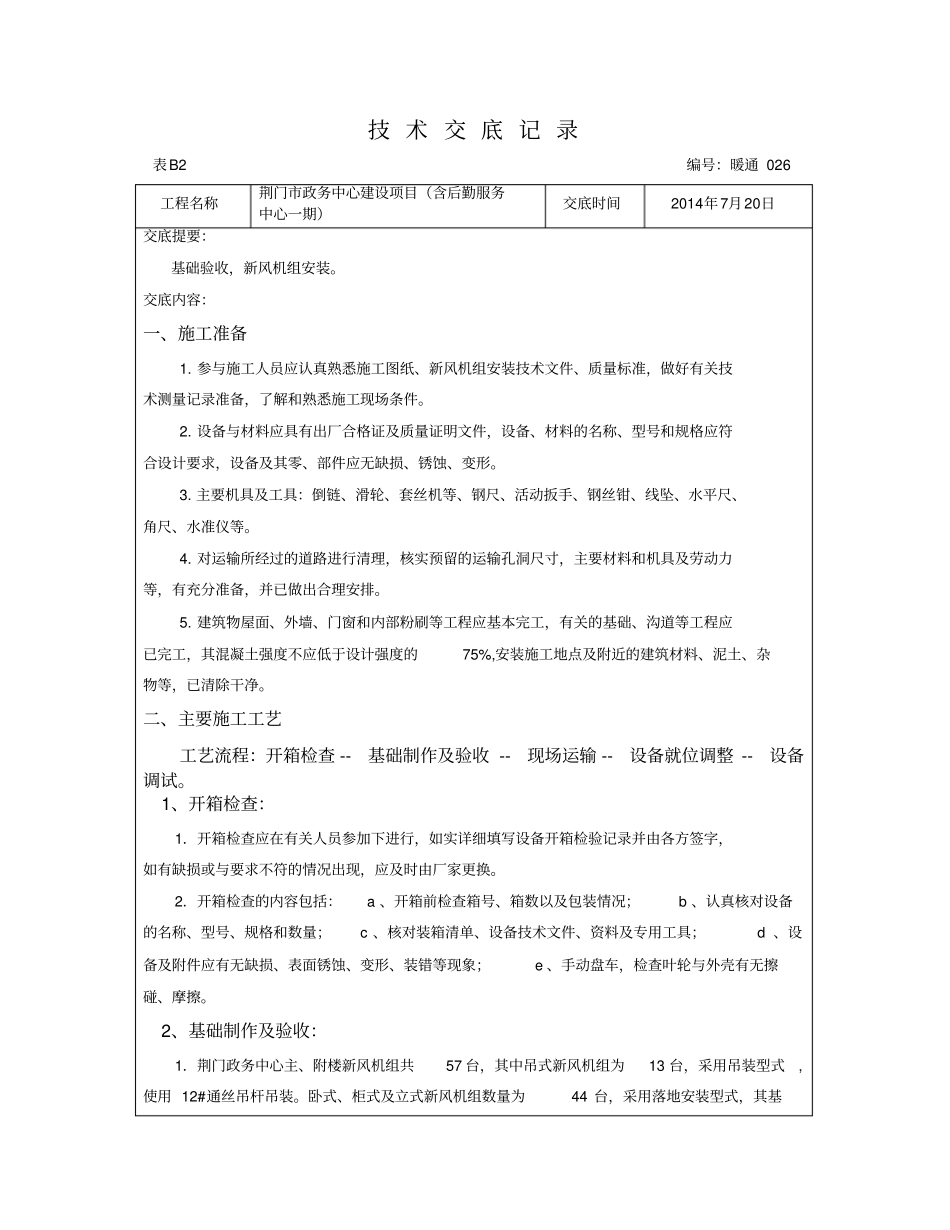

技 术 交 底 记 录表B2 编号:暖通 026 工程名称荆门市政务中心建设项目(含后勤服务中心一期)交底时间2014年7月20日交底提要:基础验收,新风机组安装
交底内容:一、施工准备1
参与施工人员应认真熟悉施工图纸、新风机组安装技术文件、质量标准,做好有关技术测量记录准备,了解和熟悉施工现场条件
设备与材料应具有出厂合格证及质量证明文件,设备、材料的名称、型号和规格应符合设计要求,设备及其零、部件应无缺损、锈蚀、变形
主要机具及工具:倒链、滑轮、套丝机等、钢尺、活动扳手、钢丝钳、线坠、水平尺、角尺、水准仪等
对运输所经过的道路进行清理,核实预留的运输孔洞尺寸,主要材料和机具及劳动力等,有充分准备,并已做出合理安排
建筑物屋面、外墙、门窗和内部粉刷等工程应基本完工,有关的基础、沟道等工程应已完工,其混凝土强度不应低于设计强度的75%,安装施工地点及附近的建筑材料、泥土、杂物等,已清除干净
二、主要施工工艺工艺流程:开箱检查 -- 基础制作及验收 -- 现场运输 -- 设备就位调整 -- 设备调试
1、开箱检查:1.开箱检查应在有关人员参加下进行,如实详细填写设备开箱检验记录并由各方签字,如有缺损或与要求不符的情况出现,应及时由厂家更换
2.开箱检查的内容包括: a 、开箱前检查箱号、箱数以及包装情况; b 、认真核对设备的名称、型号、规格和数量; c 、核对装箱清单、设备技术文件、资料及专用工具; d 、设备及附件应有无缺损、表面锈蚀、变形、装错等现象; e 、手动盘车,检查叶轮与外壳有无擦碰、摩擦
2、基础制作及验收:1.荆门政务中心主、附楼新风机组共57 台,其中吊式新风机组为13 台,采用吊装型式,使用 12#通丝吊杆吊装

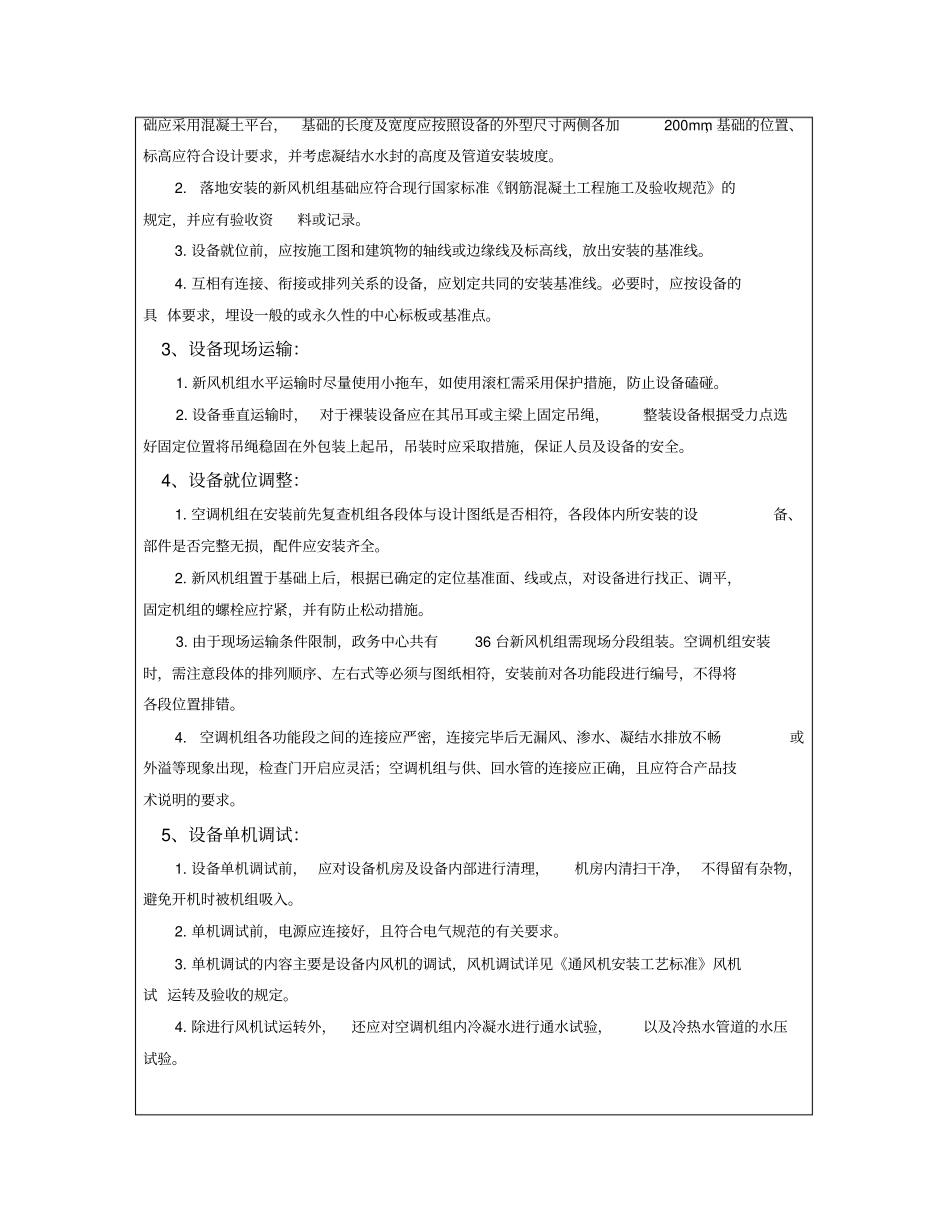

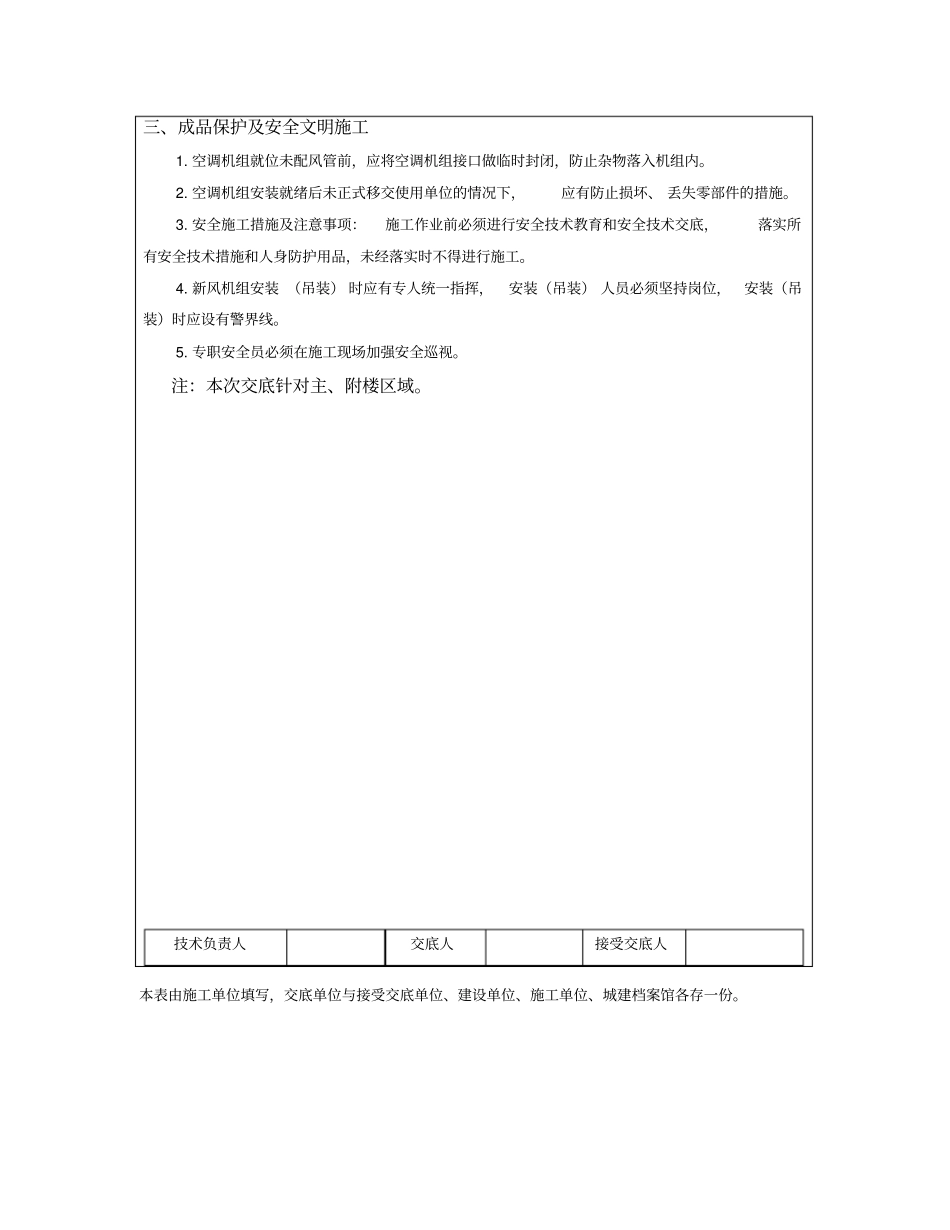

卧式、柜式及立式新风机组数量为44 台,采用落地安装型式,其基础应采用混凝土平台,基础的长度及宽度应按照设备的外型尺
