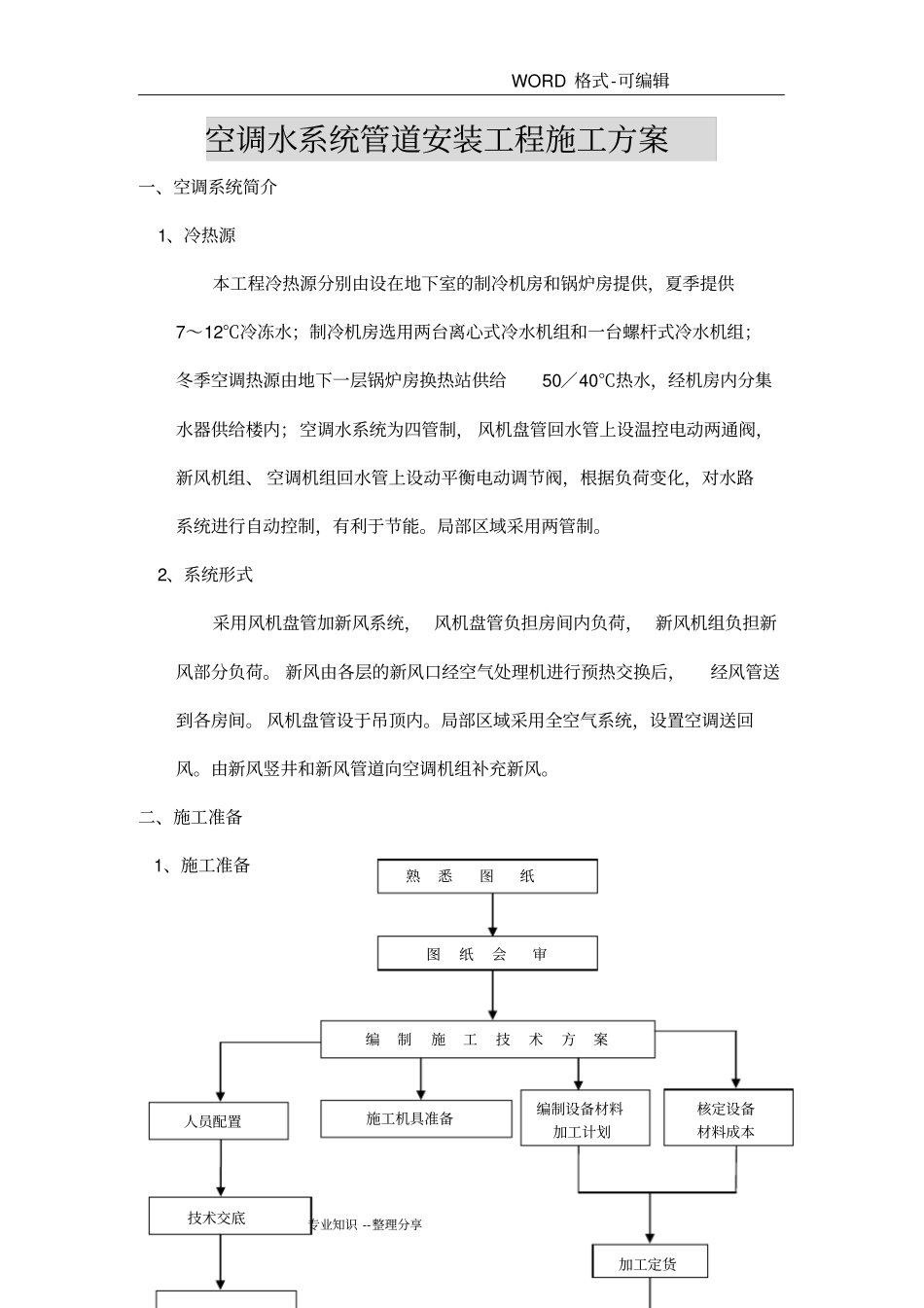

WORD 格式-可编辑专业知识 --整理分享空调水系统管道安装工程施工方案一、空调系统简介1、冷热源本工程冷热源分别由设在地下室的制冷机房和锅炉房提供,夏季提供7~12℃冷冻水;制冷机房选用两台离心式冷水机组和一台螺杆式冷水机组;冬季空调热源由地下一层锅炉房换热站供给50/40℃热水,经机房内分集水器供给楼内;空调水系统为四管制, 风机盘管回水管上设温控电动两通阀,新风机组、 空调机组回水管上设动平衡电动调节阀,根据负荷变化,对水路系统进行自动控制,有利于节能
局部区域采用两管制
2、系统形式采用风机盘管加新风系统, 风机盘管负担房间内负荷, 新风机组负担新风部分负荷
新风由各层的新风口经空气处理机进行预热交换后,经风管送到各房间
风机盘管设于吊顶内
局部区域采用全空气系统,设置空调送回风
由新风竖井和新风管道向空调机组补充新风

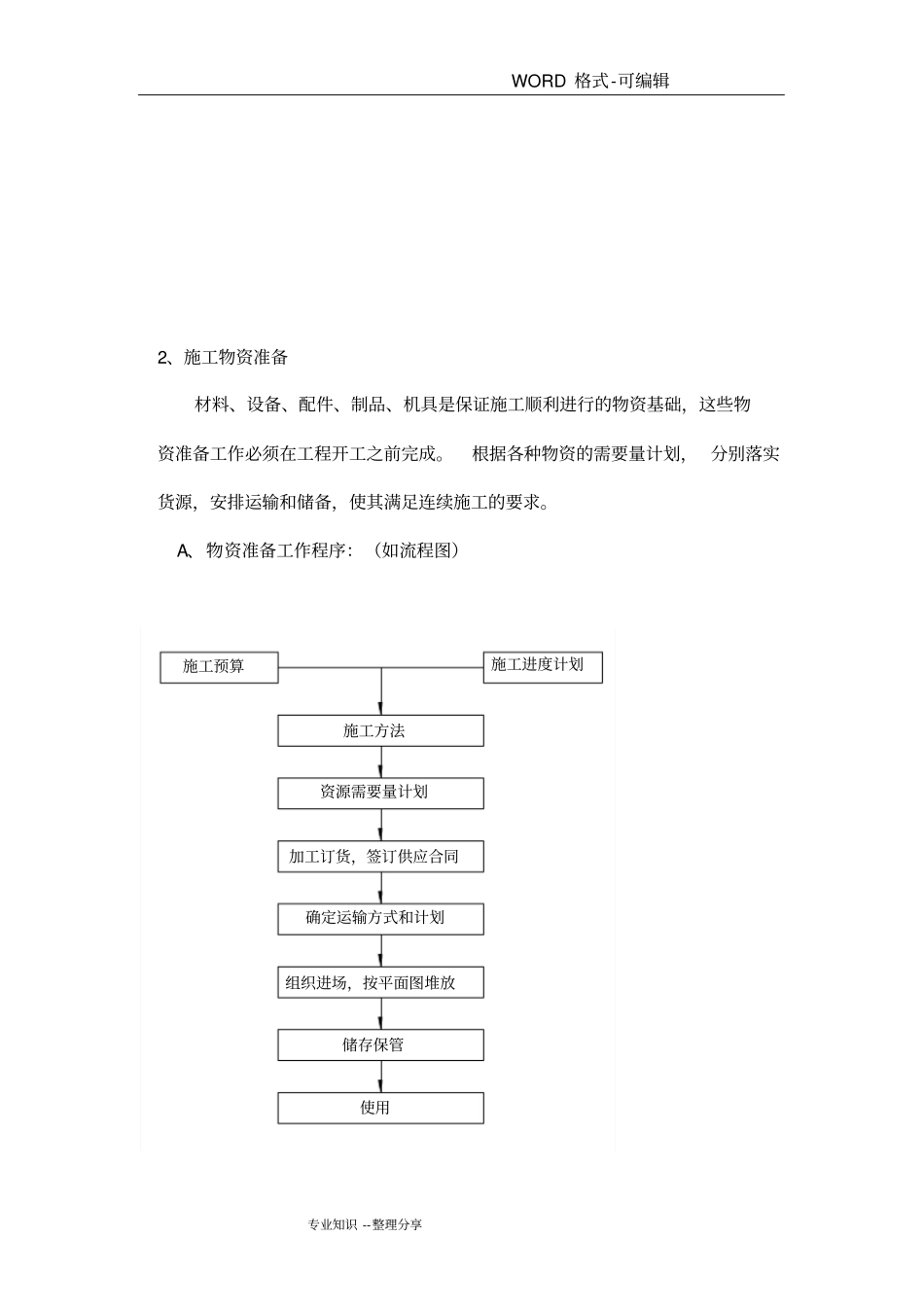

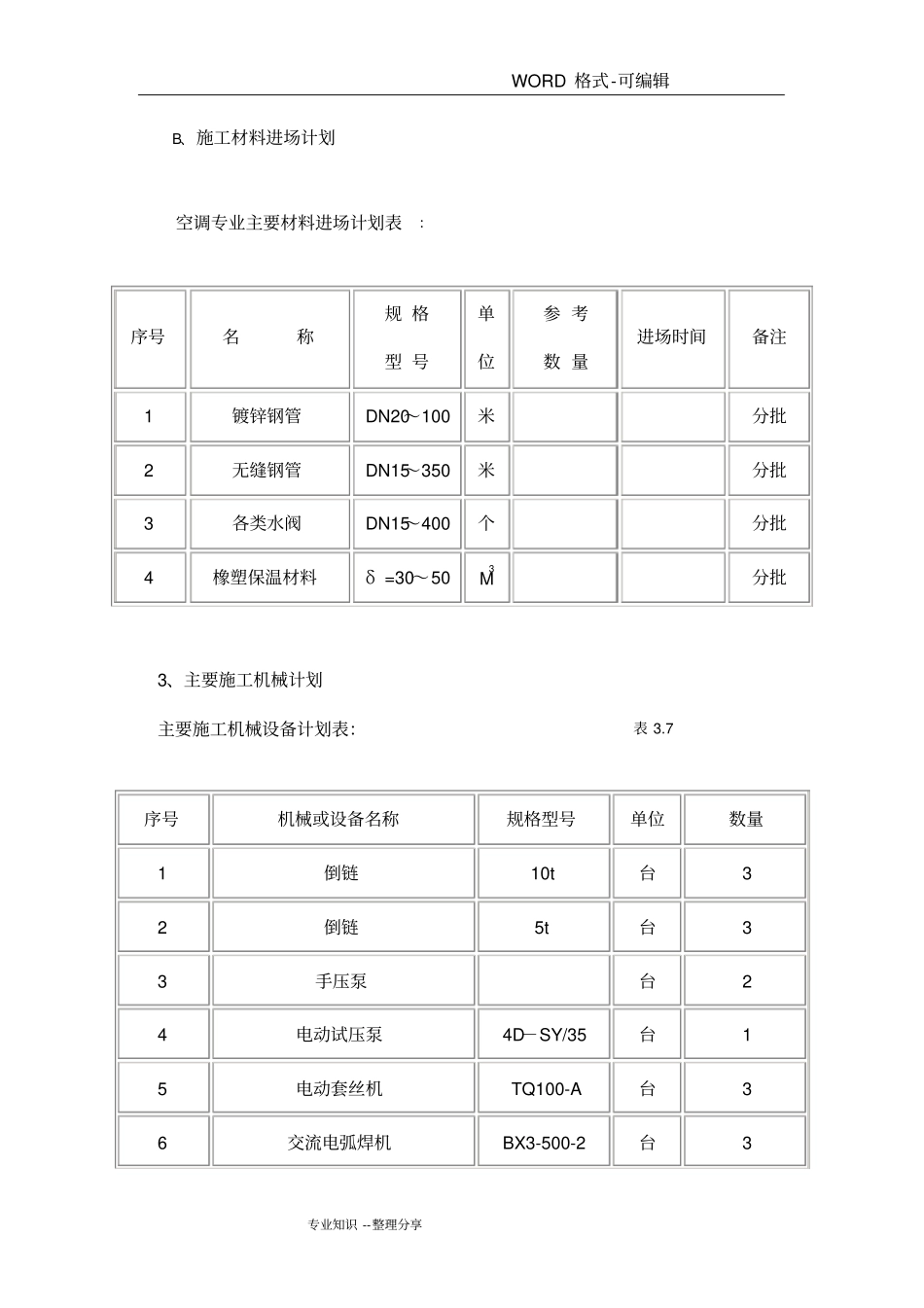

二、施工准备1、施工准备图纸会审编制施工技术方案技术交底加工定货施工机具准备人员配置熟悉图纸编制设备材料加工计划核定设备材料成本WORD 格式-可编辑专业知识 --整理分享2、施工物资准备材料、设备、配件、制品、机具是保证施工顺利进行的物资基础,这些物资准备工作必须在工程开工之前完成
