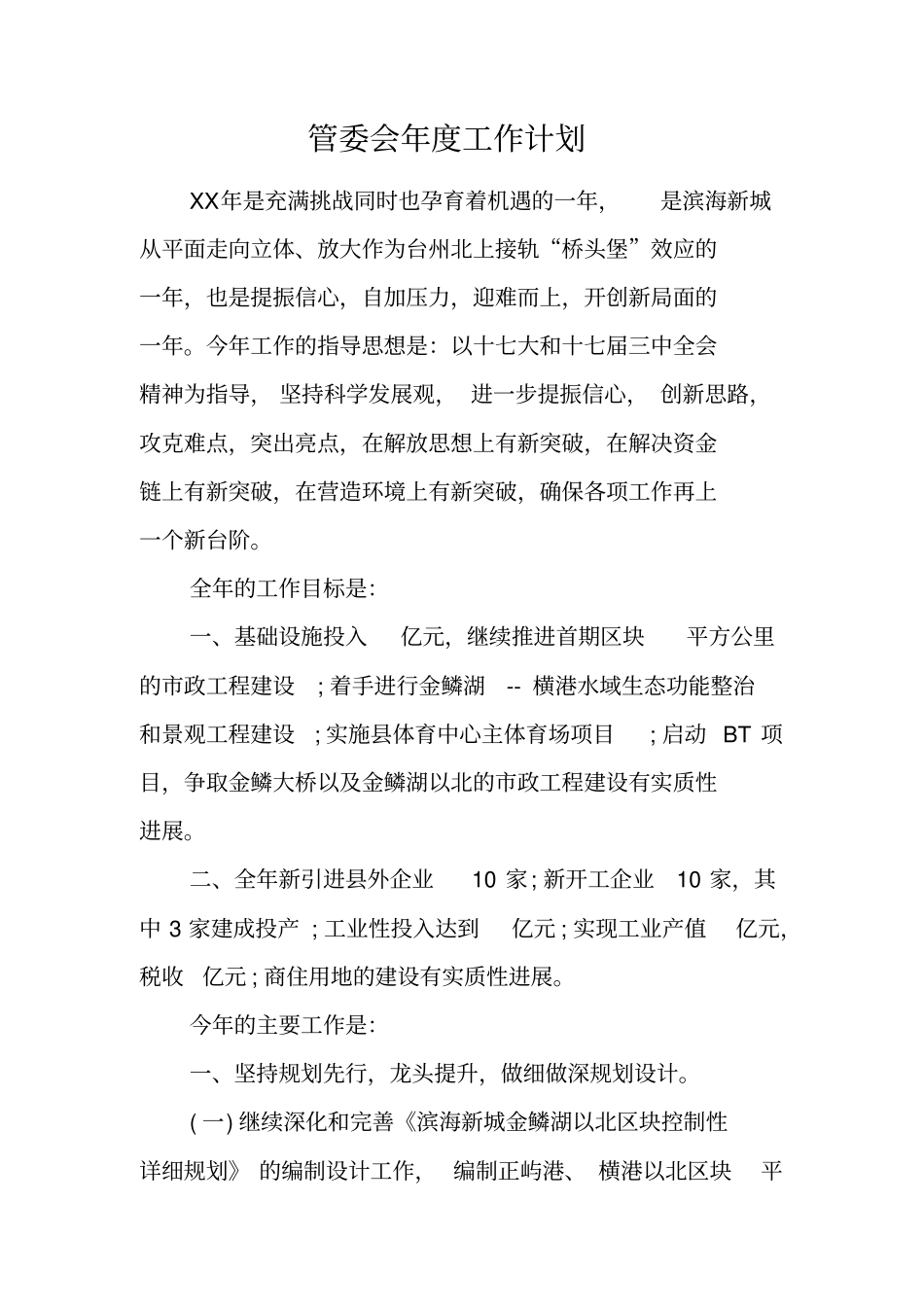

管委会年度工作计划XX年是充满挑战同时也孕育着机遇的一年,是滨海新城从平面走向立体、放大作为台州北上接轨“桥头堡”效应的一年,也是提振信心,自加压力,迎难而上,开创新局面的一年。今年工作的指导思想是:以十七大和十七届三中全会精神为指导, 坚持科学发展观, 进一步提振信心, 创新思路,攻克难点,突出亮点,在解放思想上有新突破,在解决资金链上有新突破,在营造环境上有新突破,确保各项工作再上一个新台阶。全年的工作目标是:一、基础设施投入亿元,继续推进首期区块平方公里的市政工程建设; 着手进行金鳞湖-- 横港水域生态功能整治和景观工程建设; 实施县体育中心主体育场项目; 启动 BT 项目,争取金鳞大桥以及金鳞湖以北的市政工程建设有实质性进展。二、全年新引进县外企业10 家; 新开工企业10 家,其中 3 家建成投产 ; 工业性投入达到亿元 ; 实现工业产值亿元,税收亿元 ; 商住用地的建设有实质性进展。今年的主要工作是:一、坚持规划先行,龙头提升,做细做深规划设计。( 一) 继续深化和完善《滨海新城金鳞湖以北区块控制性详细规划》 的编制设计工作, 编制正屿港、 横港以北区块平方公里控规的设计,于2 月初完成委托, 7 月底完成成果。( 二) 完成金鳞湖 -- 横港驳岸工程、填方工程、潜龙鸟类生态湿地保护区设计以及滨海新城横港( 滨经七路以南段)绿化景观工程设计,2 月初完成委托,3 月底完成全线驳岸工程与填方工程施工图设计,5 月初完成潜龙鸟类生态湿地保护区和横港 ( 滨经七路以南段) 绿化景观施工图设计。( 三) 完成滨海新城金鳞大桥设计方案,要求设计单位在提交勘探资料一个月后完成初步设计,初步设计评审后一个月内完成施工图设计。( 四) 完成三门县体育中心设计方案,要求在3 月上旬提交勘探资料,设计单位在4 月初完成初步设计,7 月初完成施工图设计。( 五 ) 滨海新城大庵山公园景观设计方案和水岙门桥头沿江绿化设计深化方案在3 月底完成。( 六) 完成滨海新城滨纬十路绿化景观设计,2 月初完成委托, 4 月初完成方案,7 月初完成施工图设计。二、坚持有保有压,奋力争先,强力推进基础设施建设。( 一) 做好下列项目的续建:1、上半年完成二期市政配套工程,完成年度投资额1841万元, 其中一标段于4 月份进行沥青路面浇筑,5 月底完工 ;二标段于 3 月份进行沥青路面浇筑,5 月底完工。第 3 页 共 11 页2、继续进行下银岩山爆破...
