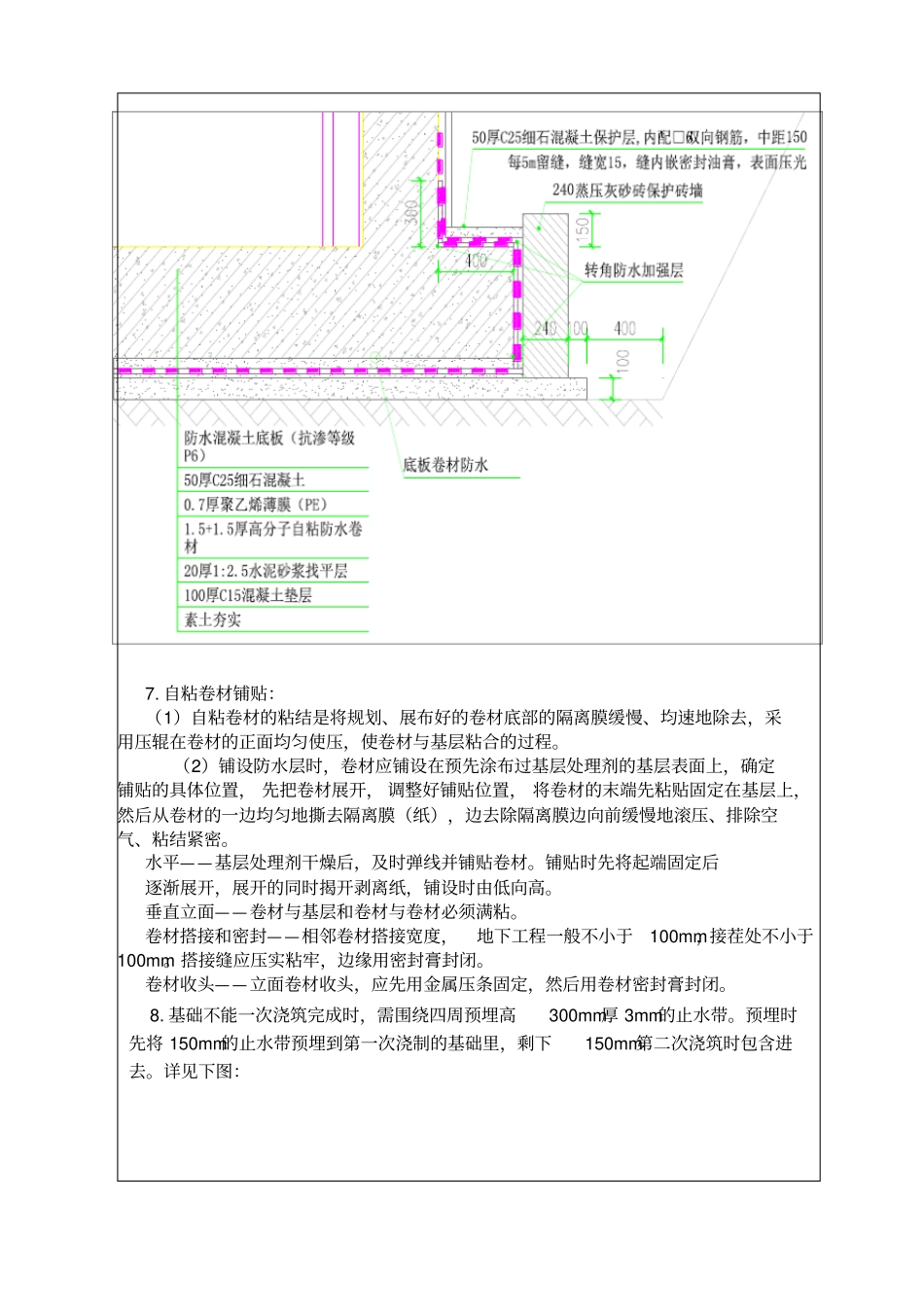

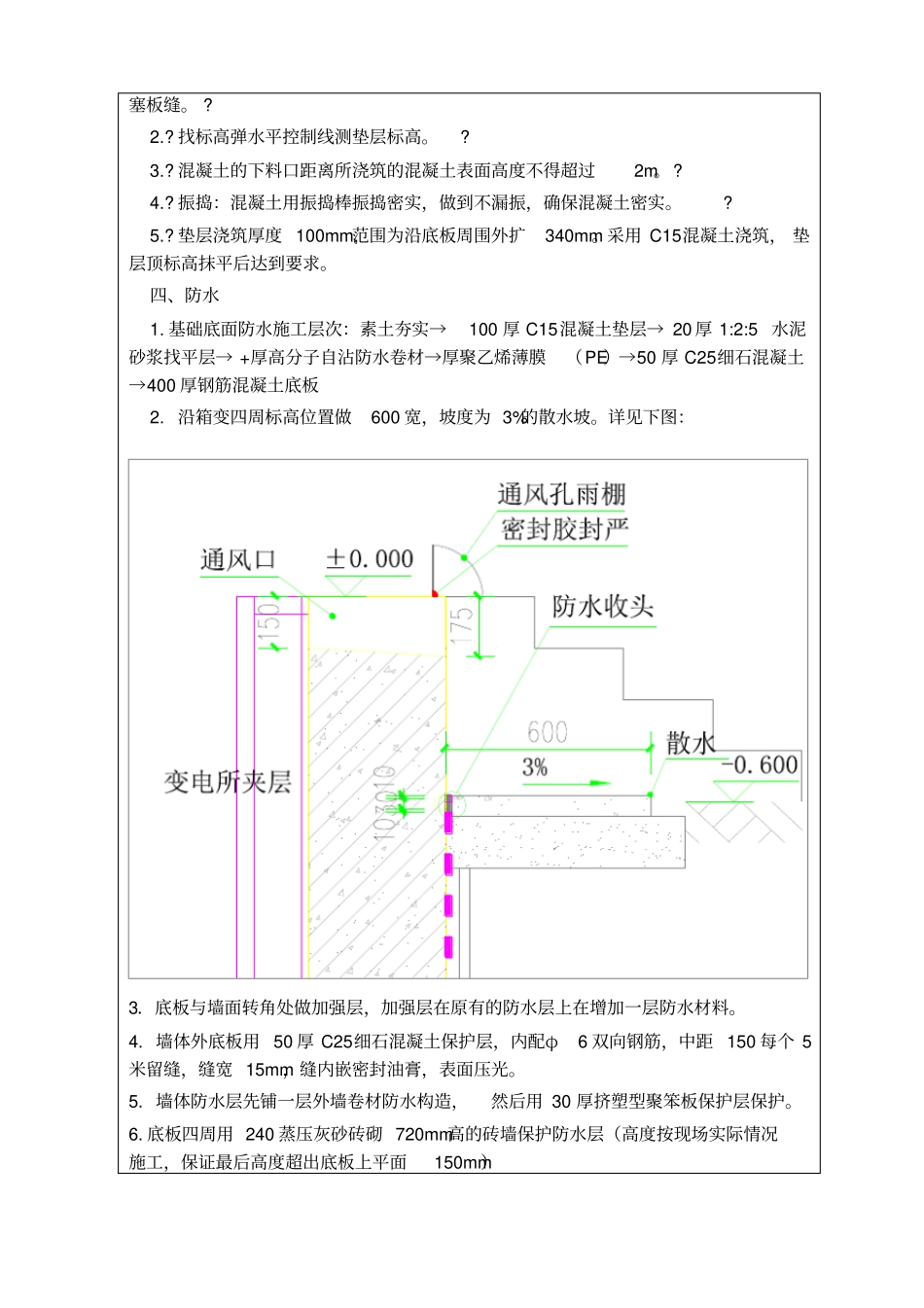

深圳市 XXXXXX工程 XXXX标段箱式变电所基础浇筑安全、技术交底交底单位:交底地点交底时间接受交底单位及人员交底内容:一、基础型号1
变电所基础尺寸:1、6、7、8 号变电所基础尺寸为11800×3400×2000(mm)
2、3 号变电所基础尺寸为12100×3400×2000(mm)
4 号变电所基础尺寸为12400×3400×2000(mm)
变电所基础顶端标高为±,地平面标高,底板上平面标高,地板米,垫层米;3号变电所下方管线较多,地面为标高米
变电所4 个开门的位置需做台阶
二、土石方开挖1
开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕,开挖沟坑应事先了解地下设施情况,若地下有管线,在地面至地下处禁用洋镐刨,只可用锹轻挖
边开挖边做好安全防护栏,小心开挖,确保开挖安全工作
基坑的定位控制线、 标准水平桩必须经过检验合格;开挖面积依据变电所基础平面布置图大小开挖
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,设防护栏和警示灯光,防止错挖或超挖
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行
开挖期间必须安排好施工员、技术员、质检员随时检查开挖标高,基坑开挖尺寸、边坡等开挖部位的准确尺寸
开挖时施工队必须配备足够的工人清理基坑,随时跟班清理
、4 号变电所靠近围墙侧需预留 1 米空间,作为后期检修人员通道
三、垫层混凝土浇筑
清除基坑底部的淤泥和杂物, 并做好防水和排水措施
对于干燥土应用水润湿,表面不得留有积水,在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝
找标高弹水平控制线测垫层标高
混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m
