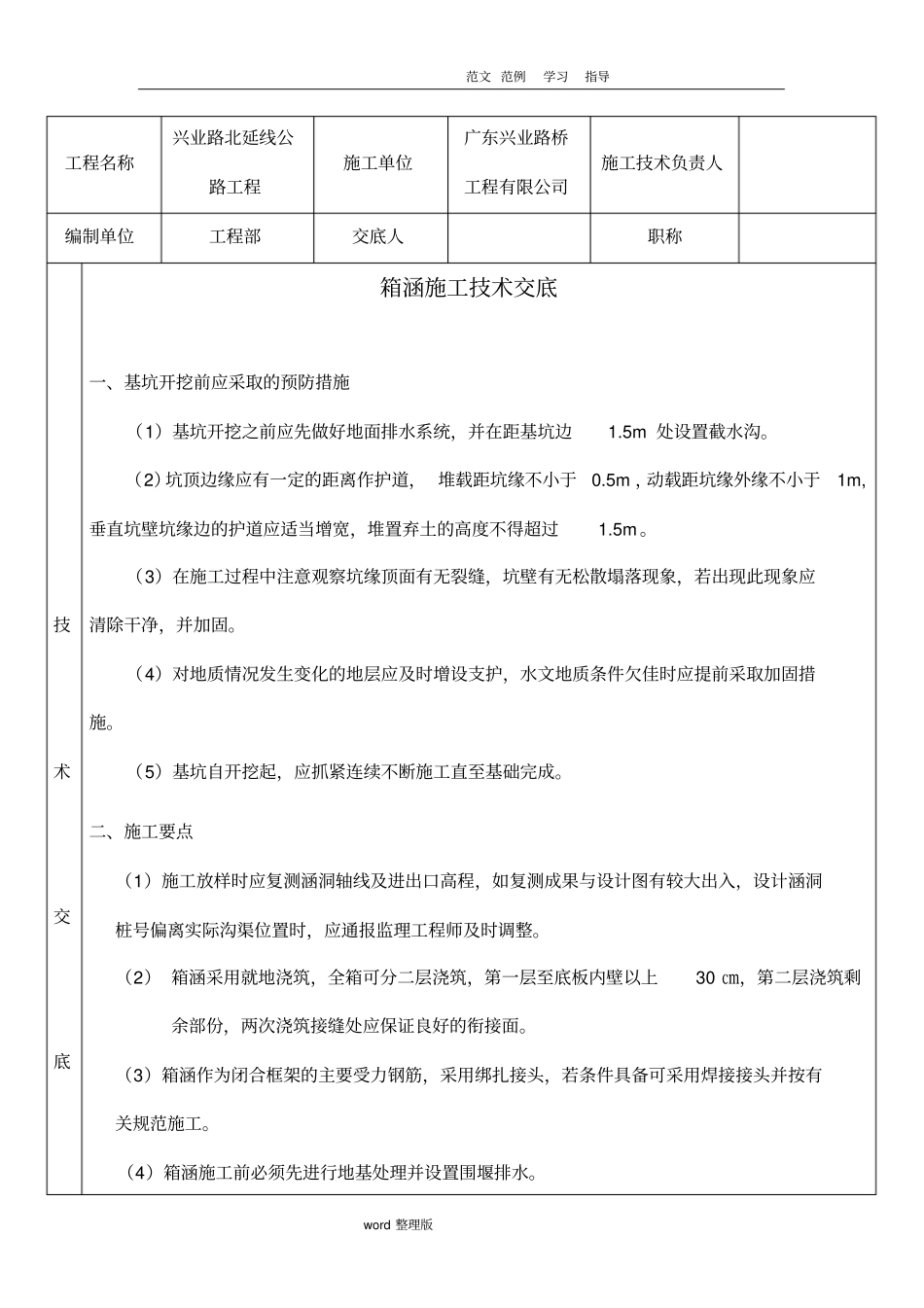

范文 范例学习指导word 整理版工程名称兴业路北延线公路工程施工单位广东兴业路桥工程有限公司施工技术负责人编制单位工程部交底人职称技术交底箱涵施工技术交底一、基坑开挖前应采取的预防措施(1)基坑开挖之前应先做好地面排水系统,并在距基坑边1
5m 处设置截水沟
(2)坑顶边缘应有一定的距离作护道, 堆载距坑缘不小于0
5m ,动载距坑缘外缘不小于1m,垂直坑壁坑缘边的护道应适当增宽,堆置弃土的高度不得超过1
(3)在施工过程中注意观察坑缘顶面有无裂缝,坑壁有无松散塌落现象,若出现此现象应清除干净,并加固
(4)对地质情况发生变化的地层应及时增设支护,水文地质条件欠佳时应提前采取加固措施
(5)基坑自开挖起,应抓紧连续不断施工直至基础完成
二、施工要点(1)施工放样时应复测涵洞轴线及进出口高程,如复测成果与设计图有较大出入,设计涵洞桩号偏离实际沟渠位置时,应通报监理工程师及时调整
(2) 箱涵采用就地浇筑,全箱可分二层浇筑,第一层至底板内壁以上30 ㎝,第二层浇筑剩余部份,两次浇筑接缝处应保证良好的衔接面
(3)箱涵作为闭合框架的主要受力钢筋,采用绑扎接头,若条件具备可采用焊接接头并按有关规范施工
(4)箱涵施工前必须先进行地基处理并设置围堰排水

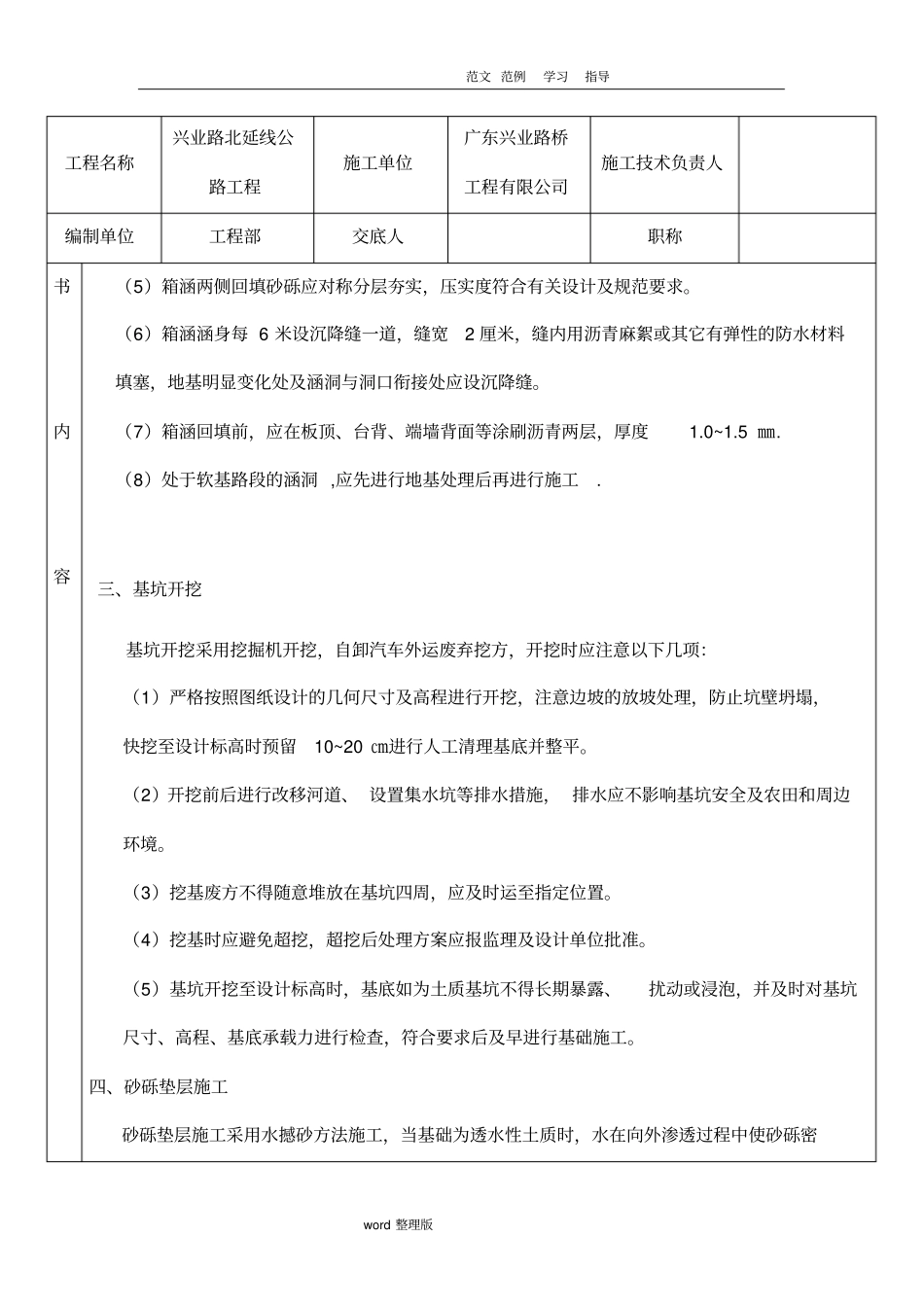

范文 范例学习指导word 整理版工程名称兴业路北延线公路工程施工单位广东兴业路桥工程有限公司施工技术负责人编制单位工程部交底人职称书内容(5)箱涵两侧回填砂砾应对称分层夯实,压实度符合有关设计及规范要求
(6)箱涵涵身每 6 米设沉降缝一道,缝宽2 厘米,缝内用沥青麻絮或其它有弹性的防水材料填塞,地基明显变化处及涵洞与洞口衔接处应设沉降缝
(7)箱涵回填前,应在板顶、台背、端墙背面等涂刷沥青两层,厚度1
(8)处于软基路段的涵洞 ,应先进行地基处理后再进行施工

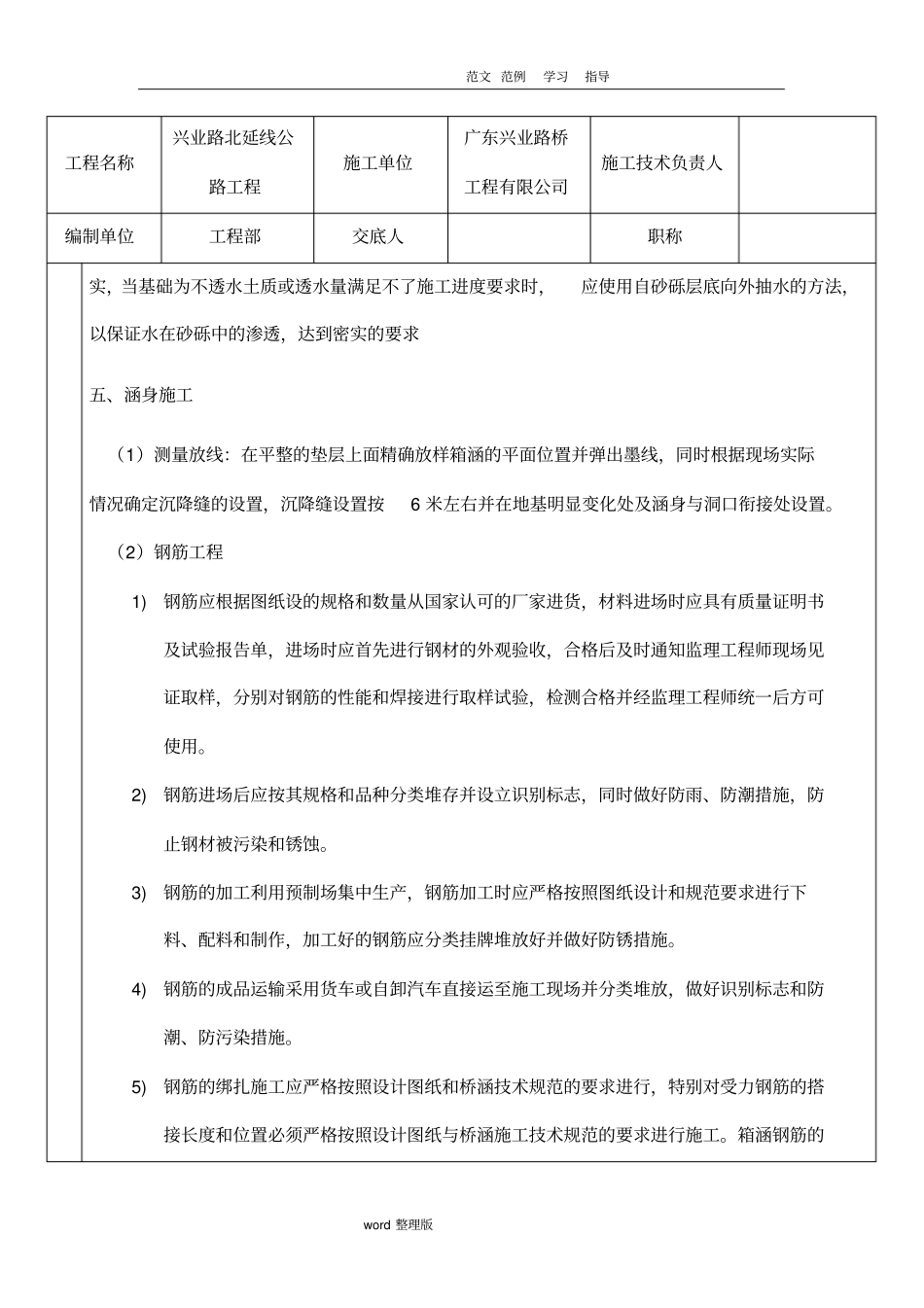

三、基坑开挖基坑开挖采用挖掘机开挖,自卸汽
