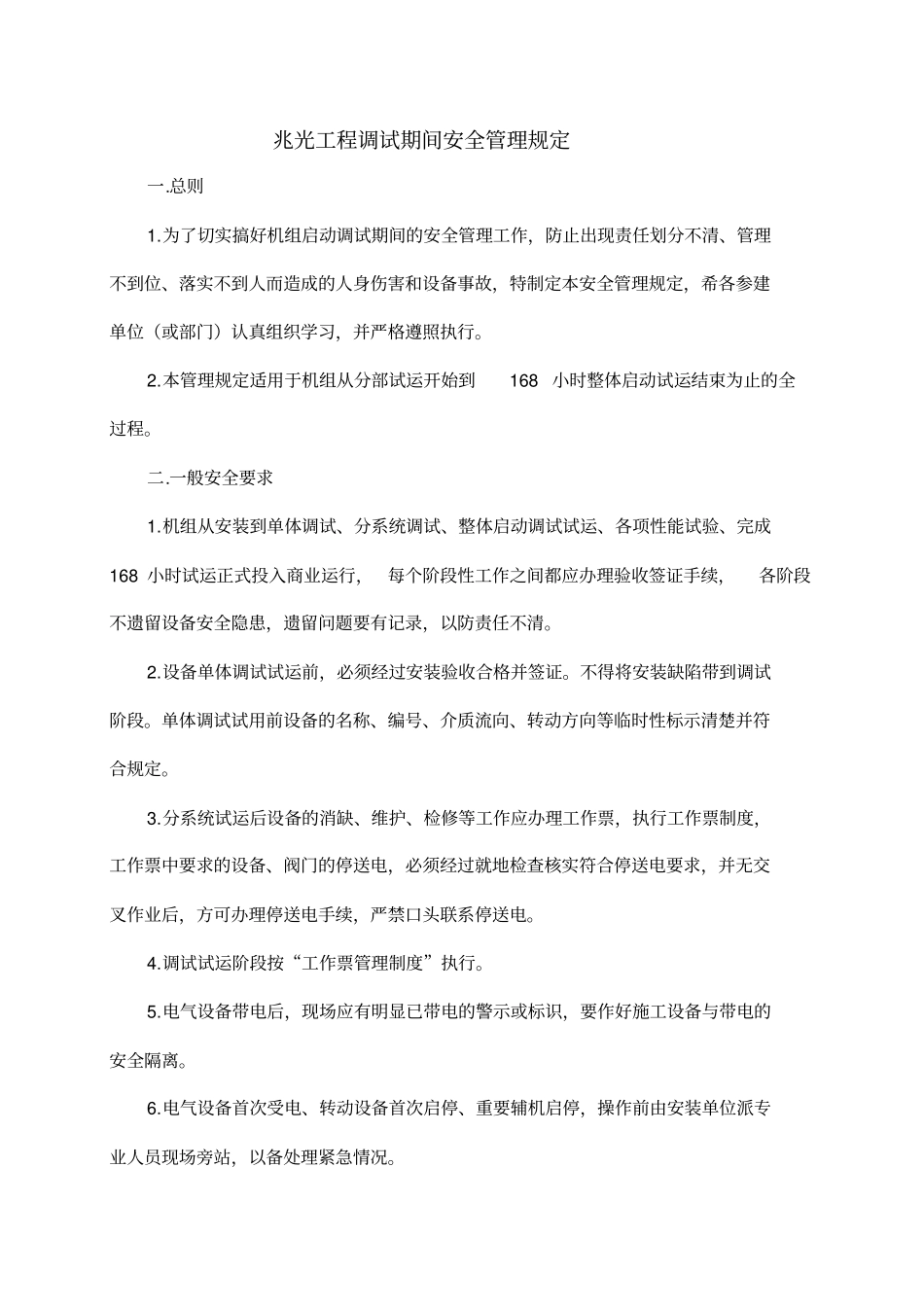

【安全生产】机组调试期间安全管理规定xxxx 年 xx 月 xx 日xxxxxxxx 集团企业有限公司Please enter your company's name and contentv兆光工程调试期间安全管理规定一
为了切实搞好机组启动调试期间的安全管理工作,防止出现责任划分不清、管理不到位、落实不到人而造成的人身伤害和设备事故,特制定本安全管理规定,希各参建单位(或部门)认真组织学习,并严格遵照执行
本管理规定适用于机组从分部试运开始到168 小时整体启动试运结束为止的全过程
一般安全要求1
机组从安装到单体调试、分系统调试、整体启动调试试运、各项性能试验、完成168 小时试运正式投入商业运行,每个阶段性工作之间都应办理验收签证手续,各阶段不遗留设备安全隐患,遗留问题要有记录,以防责任不清
设备单体调试试运前,必须经过安装验收合格并签证
不得将安装缺陷带到调试阶段
单体调试试用前设备的名称、编号、介质流向、转动方向等临时性标示清楚并符合规定
分系统试运后设备的消缺、维护、检修等工作应办理工作票,执行工作票制度,工作票中要求的设备、阀门的停送电,必须经过就地检查核实符合停送电要求,并无交叉作业后,方可办理停送电手续,严禁口头联系停送电
调试试运阶段按“工作票管理制度”执行
电气设备带电后,现场应有明显已带电的警示或标识,要作好施工设备与带电的安全隔离
电气设备首次受电、转动设备首次启停、重要辅机启停,操作前由安装单位派专业人员现场旁站,以备处理紧急情况
较复杂的系统调试,容易引发人身和设备事故的或危险性较大的操作或试验,工作前应有完善和符合实际情况的安全技术措施,同时由技术负责单位进行技术交底

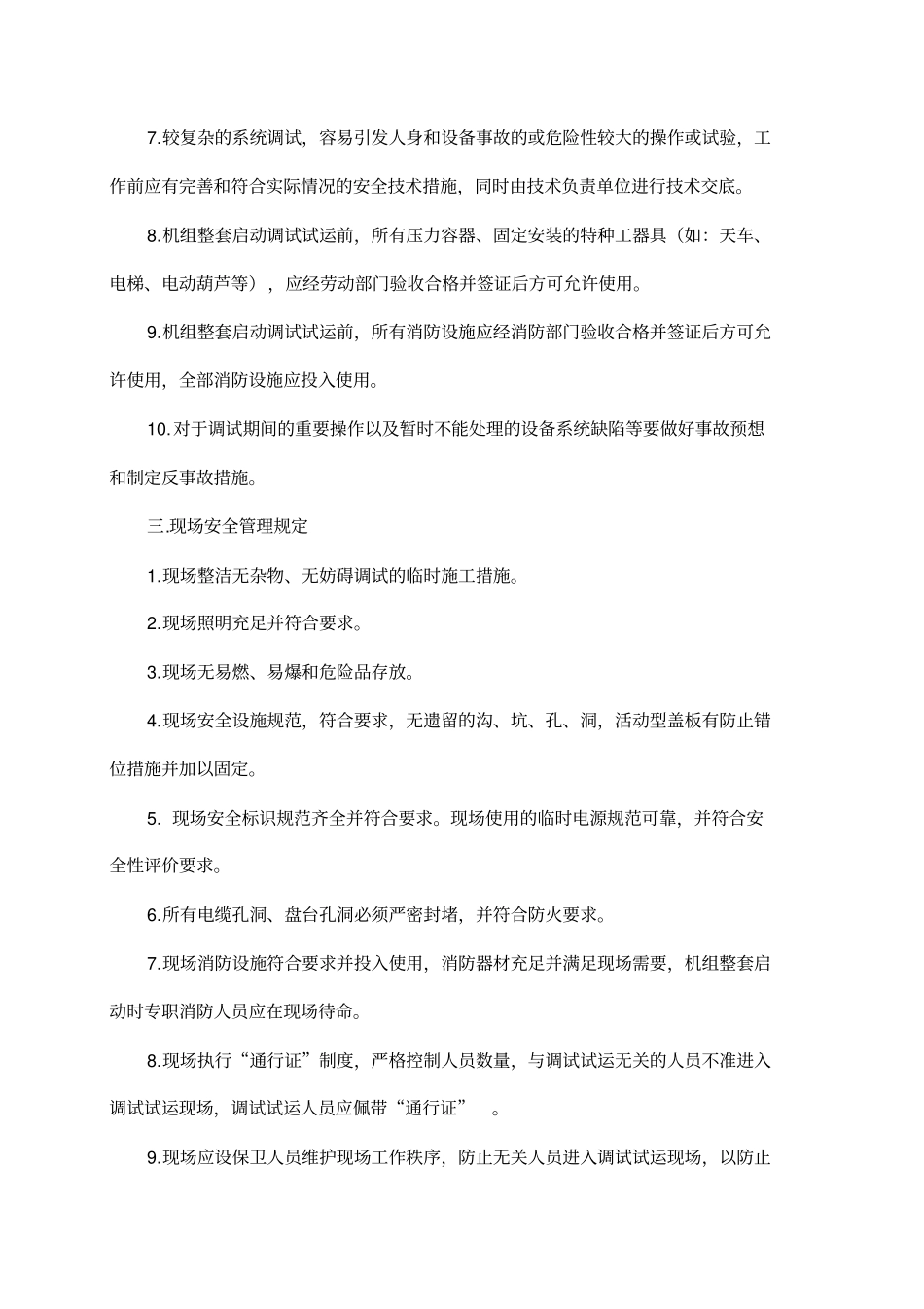

机组整套启动调试试运前,所有压力容器、固定安装的特种工器具(如:天车、电梯、电动葫芦等),应经劳动部门验收合格并签证后方
