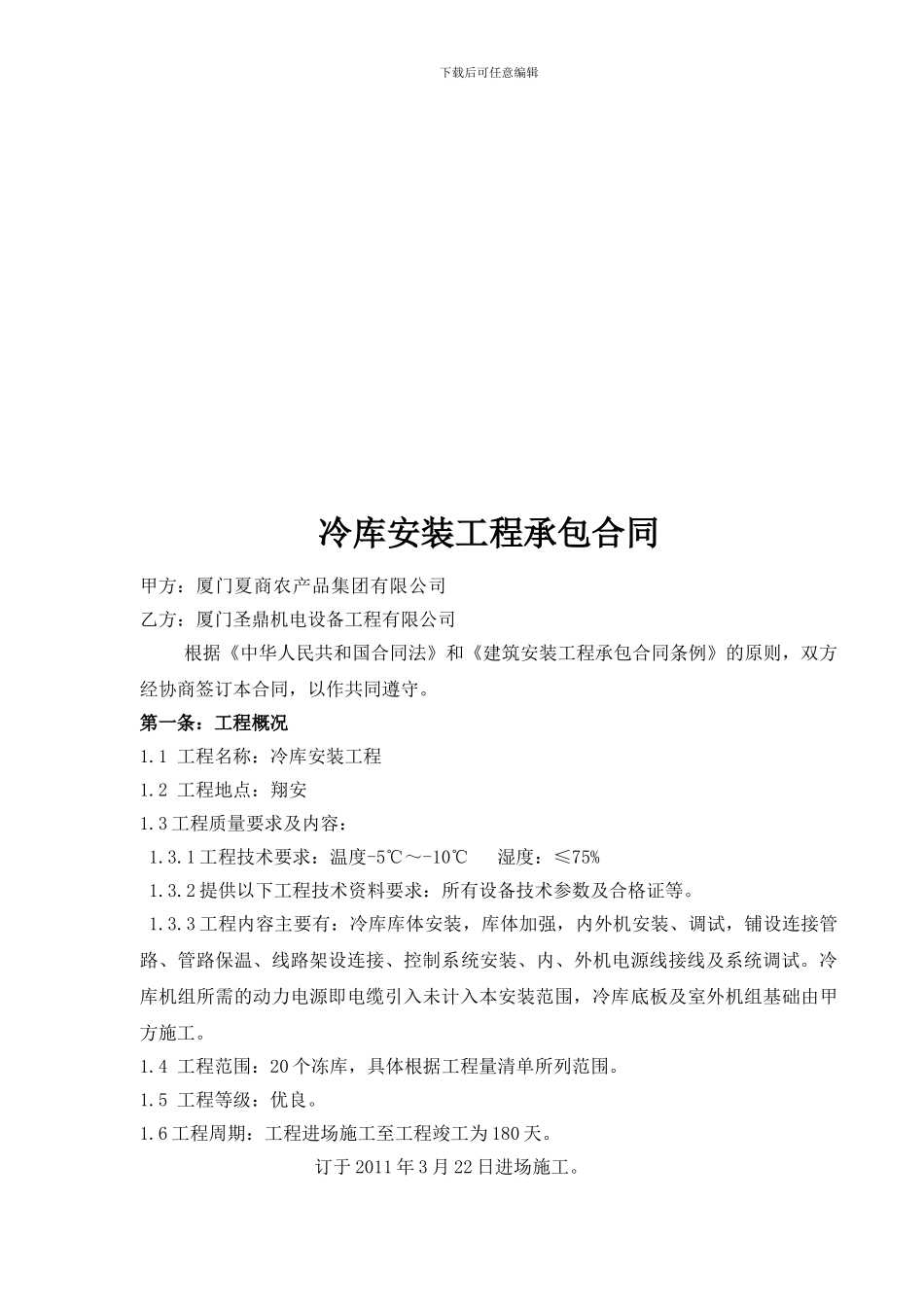

冷 库 安 装 工 程—— 合 同 ——下载后可任意编辑冷库安装工程承包合同甲方:厦门夏商农产品集团有限公司乙方:厦门圣鼎机电设备工程有限公司根据《中华人民共和国合同法》和《建筑安装工程承包合同条例》的原则,双方经协商签订本合同,以作共同遵守
第一条:工程概况1
1 工程名称:冷库安装工程1
2 工程地点:翔安1
3 工程质量要求及内容:1
1 工程技术要求:温度-5℃~-10℃ 湿度:≤75%1
2 提供以下工程技术资料要求:所有设备技术参数及合格证等
3 工程内容主要有:冷库库体安装,库体加强,内外机安装、调试,铺设连接管路、管路保温、线路架设连接、控制系统安装、内、外机电源线接线及系统调试
冷库机组所需的动力电源即电缆引入未计入本安装范围,冷库底板及室外机组基础由甲方施工
4 工程范围:20 个冻库,具体根据工程量清单所列范围
5 工程等级:优良
6 工程周期:工程进场施工至工程竣工为 180 天
订于 2011 年 3 月 22 日进场施工
下载后可任意编辑1

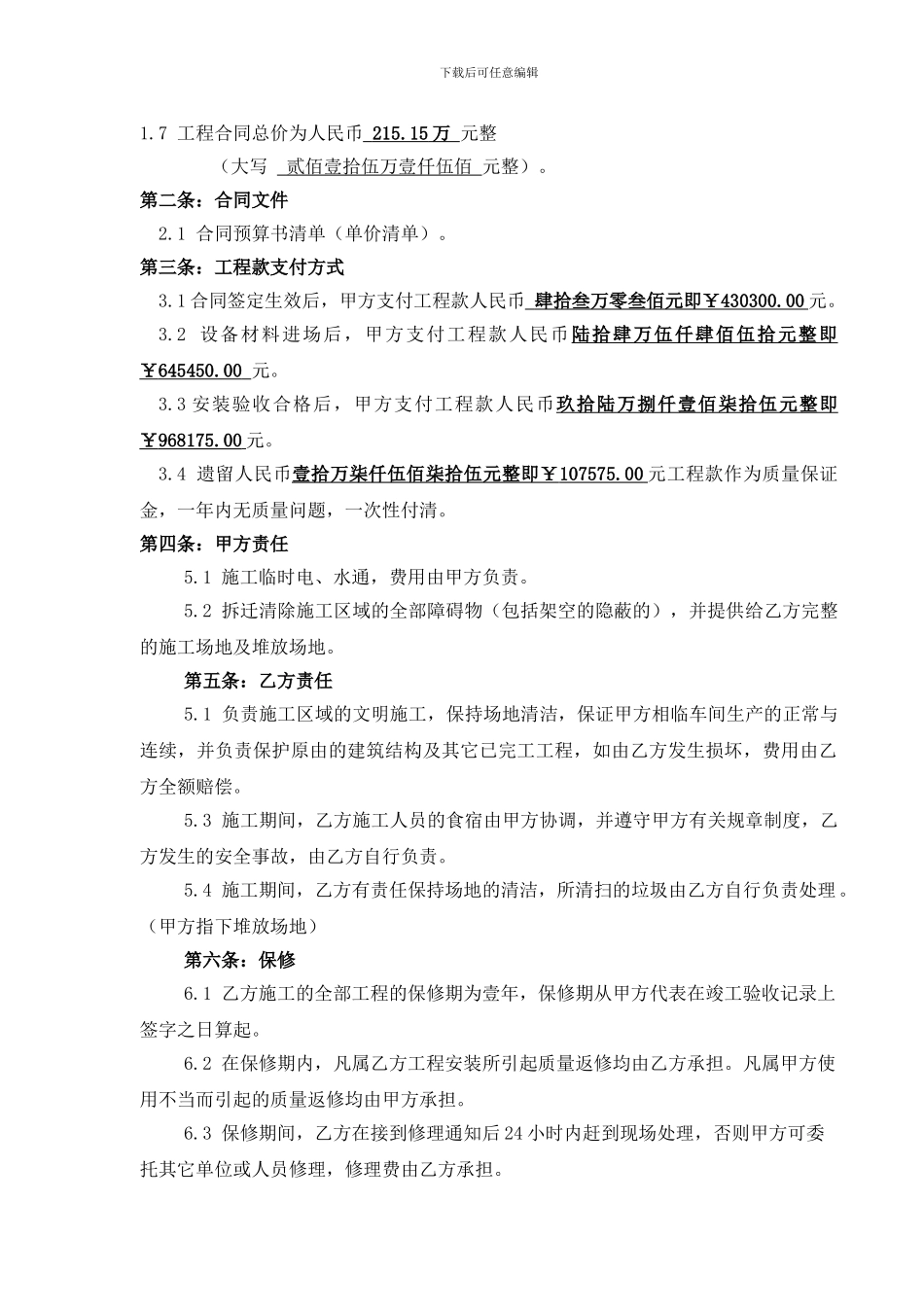

7 工程合同总价为人民币 215
15 万 元整(大写 贰佰壹拾伍万壹仟伍佰 元整)
第二条:合同文件 2
1 合同预算书清单(单价清单)
第三条:工程款支付方式3
1 合同签定生效后,甲方支付工程款人民币 肆拾叁万零叁佰元即¥ 430300
2 设备材料进场后,甲方支付工程款人民币 陆拾肆万伍仟肆佰伍拾元整即¥ 645450
3 安装验收合格后,甲方支付工程款人民币玖拾陆万捌仟壹佰柒拾伍元整即¥ 968175
4 遗留人民币壹拾万柒仟伍佰柒拾伍元整即¥ 107575
00 元工程款作为质量保证金,一年内无质量问题,一次性付清
第四条:甲方责任5
1 施工临时电、水通,费用由甲方负责
2 拆迁清除施工区域的全部障碍物(包括架空的隐蔽的
