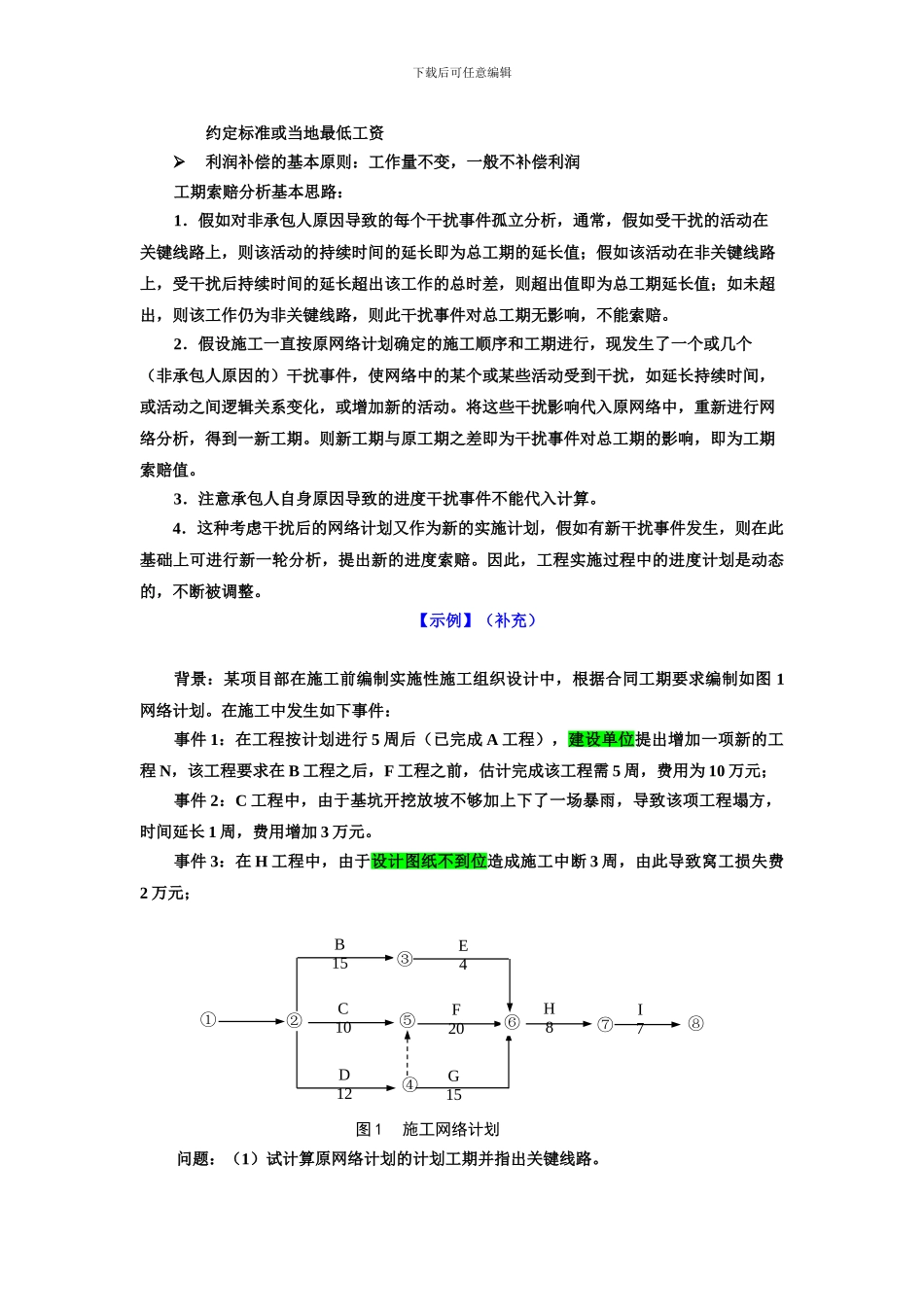

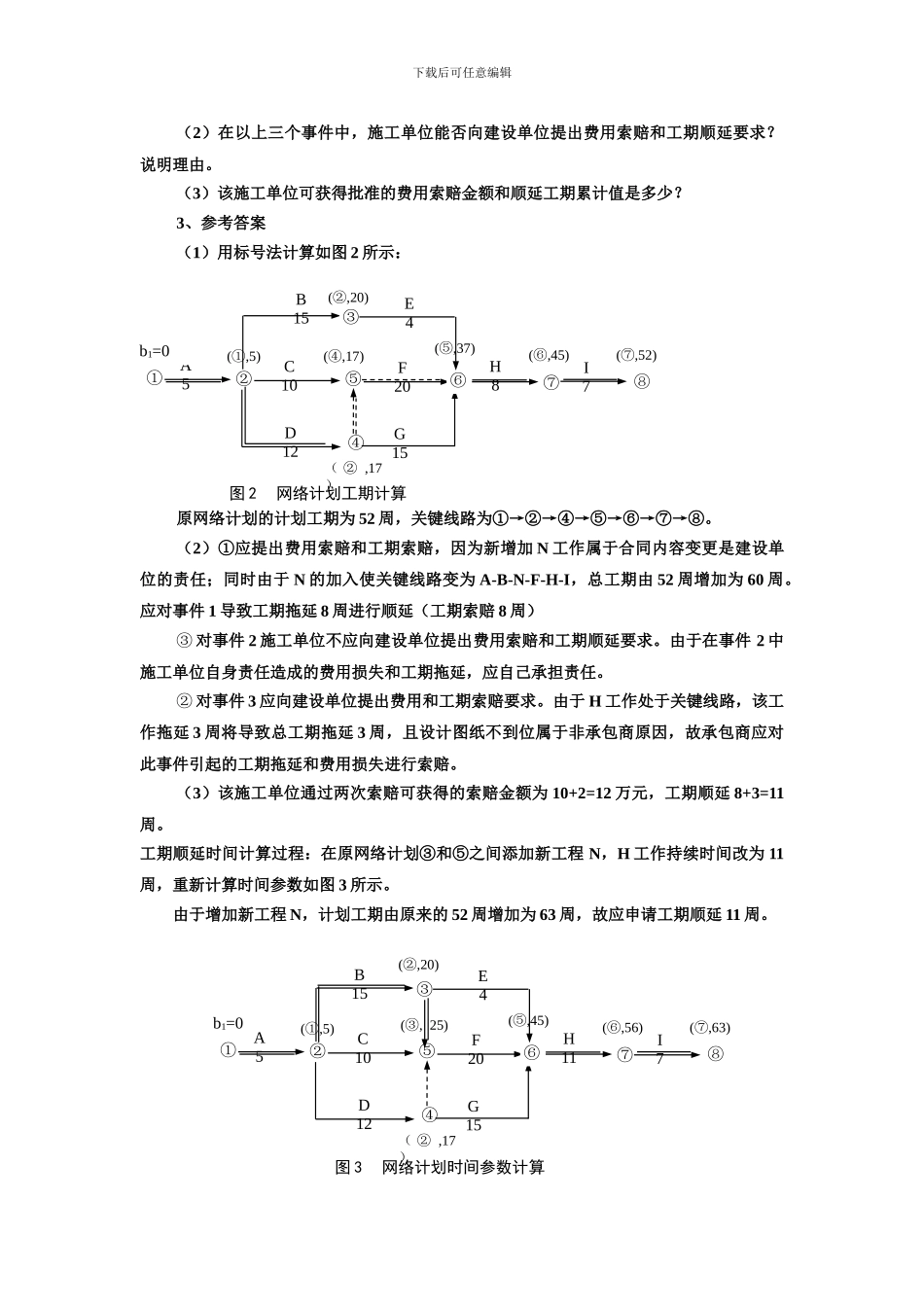

下载后可任意编辑1C420240 铁路工程现场合同(P256)1、 熟悉铁路工程现场合同管理的内容(标题)。2、 掌握合同变更的内容(P257)。合同变更主要包括:工程量的增减;变更设计;质量标准的提高;材料、设备数量和规格的变更等。3、 掌握引起索赔的主要因素(在《建设工程项目管理》中有此内容),重在应用。发包人违反合同给承包人造成时间、费用的损失;因工程变更(含设计变更、发包人提出的工程变更、监理工程师提出的工程变更、以及承包人提出并经监理工程师批准的变更)造成的时间、费用损失;由于监理工程师对合同文件的歧义解释、技术资料不确切,或由于不可抗力导致施工条件的改变,造成了时间、费用的增加;发包人提出提前完成项目或缩短工期而造成承包人的费用增加;发包人延误支付期限造成承包人的损失;合同规定以外的项目进行检验,且检验合格,或非承包人的原因导致项目缺陷的修复所发生的损失或费用;非承包人的原因导致工程临时停工;物价上涨,法规变化及其他。注:合同管理与索赔历来是工程类执业资格考试的热点之一,出题相对灵活,可能会与铁路招投标程序及投标报价( 1C432110,P333-334)问题结合;或与变更设计管理(1C432040,P294)结合;或与网络计划(工期索赔结合);不同合同主体间的索赔关系。 1.总原则业主(工程师)原因及其独立承担的风险,费用索赔成立;工期延误时间>总时差时,工期索赔成立共同风险(含不可抗力),费用索赔不成立;工期索赔成立承包商原因及其独立承担的风险,费用、工期索赔均不成立2.承包商索赔成立的条件与合同对比,事件已造成了承包人工程项目成本的额外支出,或直接工期损失造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任承包人按合同规定的程序提交索赔意向通知书和索赔报告3.注意事项在处理因天气条件变化引起的索赔时,要区别季节性天气和异常恶劣的天气条件不可预见的物质条件——工程师认为的有经验的承包方无法预见的事件处理机械设备闲置补偿的基本原则:自有设备—折旧费;租赁设备—租赁费处理人工窝工补偿的基本原则:合理安排—工效差;不能合理安排—降效费用、下载后可任意编辑约定标准或当地最低工资利润补偿的基本原则:工作量不变,一般不补偿利润工期索赔分析基本思路:1.假如对非承包人原因导致的每个干扰事件孤立分析,通常,假如受干扰的活动在关键线路上,则该活动的持续时间的延...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

合同、招标专题

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
