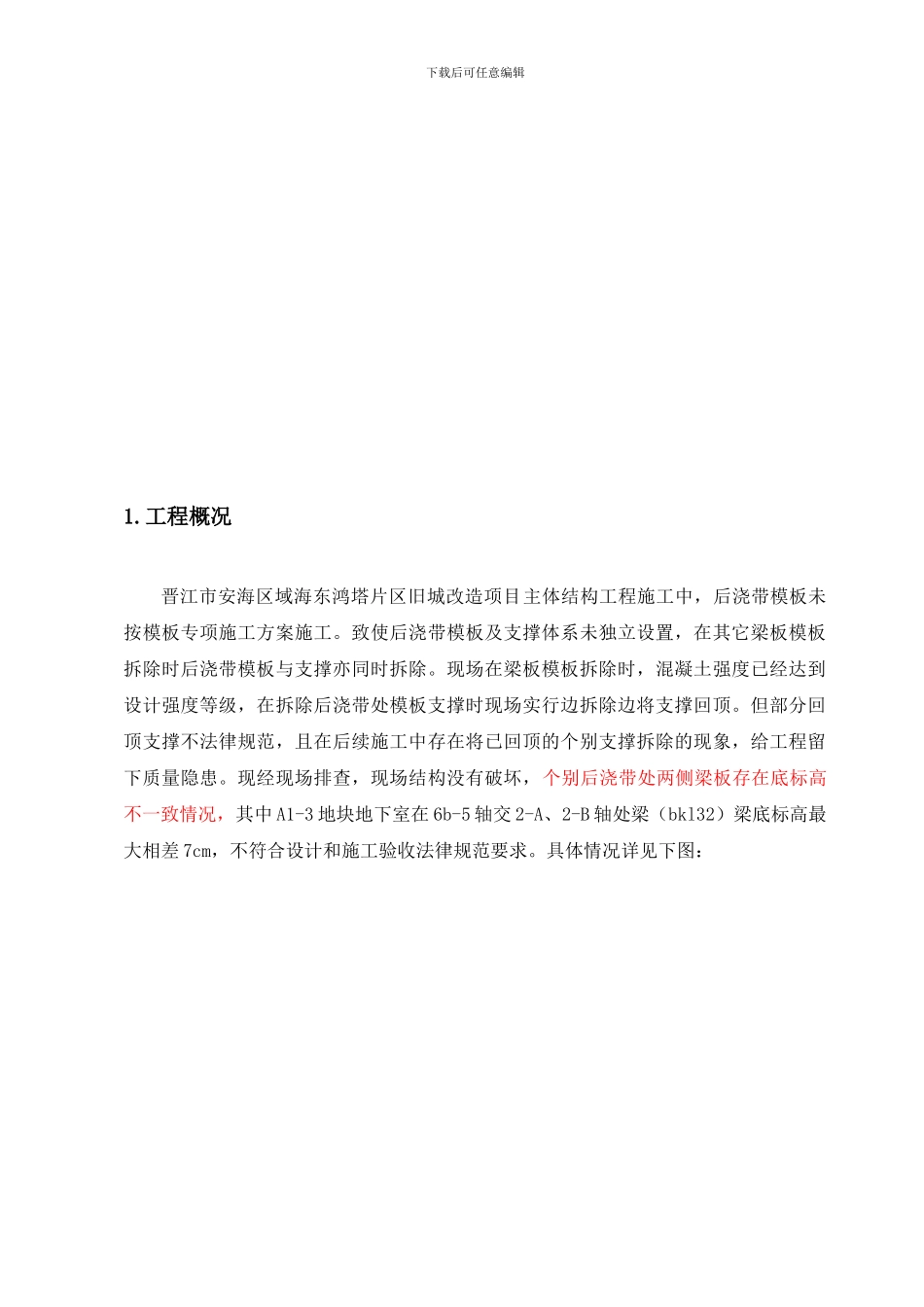

工程概况晋江市安海区域海东鸿塔片区旧城改造项目主体结构工程施工中,后浇带模板未按模板专项施工方案施工
致使后浇带模板及支撑体系未独立设置,在其它梁板模板拆除时后浇带模板与支撑亦同时拆除
现场在梁板模板拆除时,混凝土强度已经达到设计强度等级,在拆除后浇带处模板支撑时现场实行边拆除边将支撑回顶
但部分回顶支撑不法律规范,且在后续施工中存在将已回顶的个别支撑拆除的现象,给工程留下质量隐患

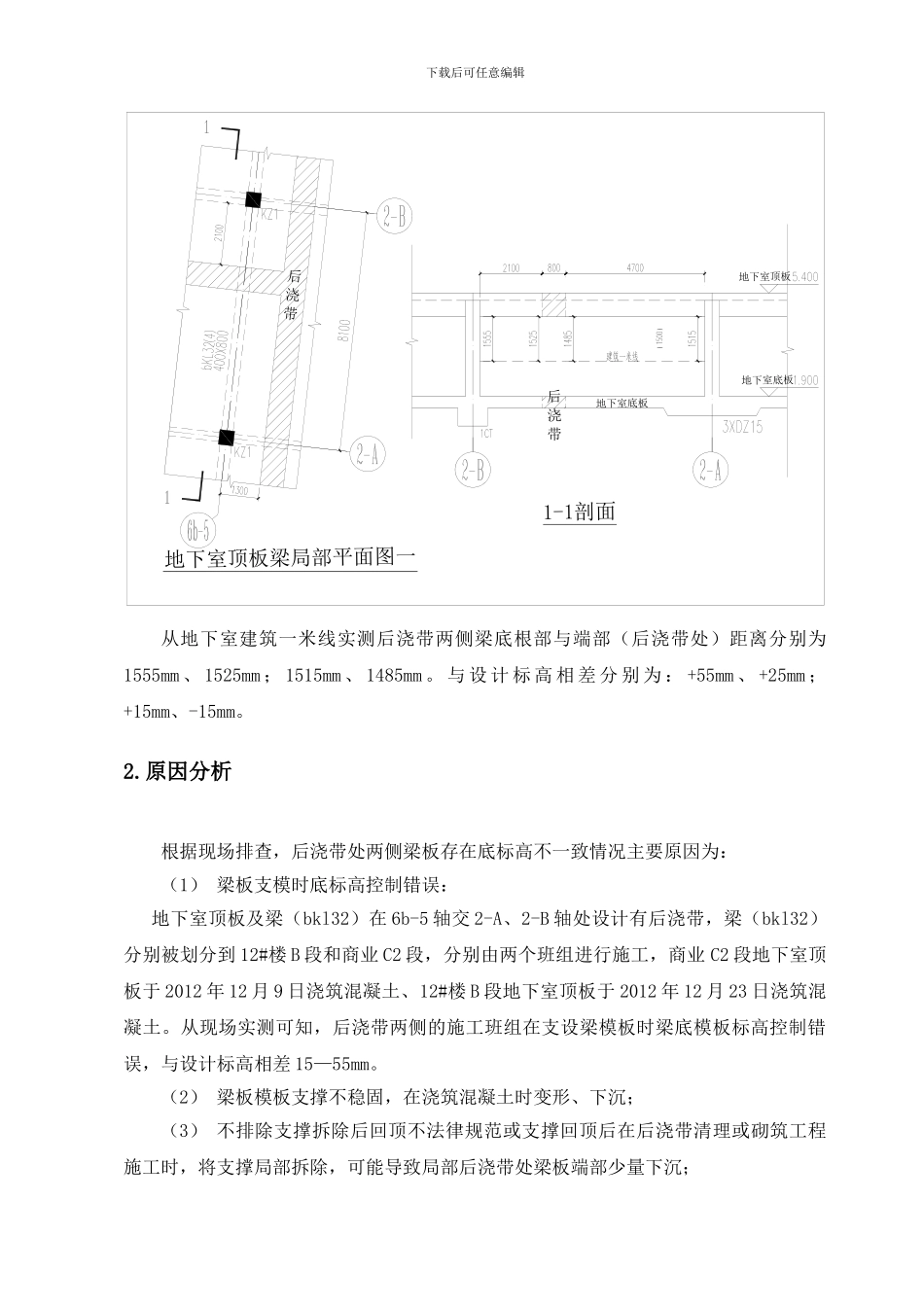

现经现场排查,现场结构没有破坏,个别后浇带处两侧梁板存在底标高
