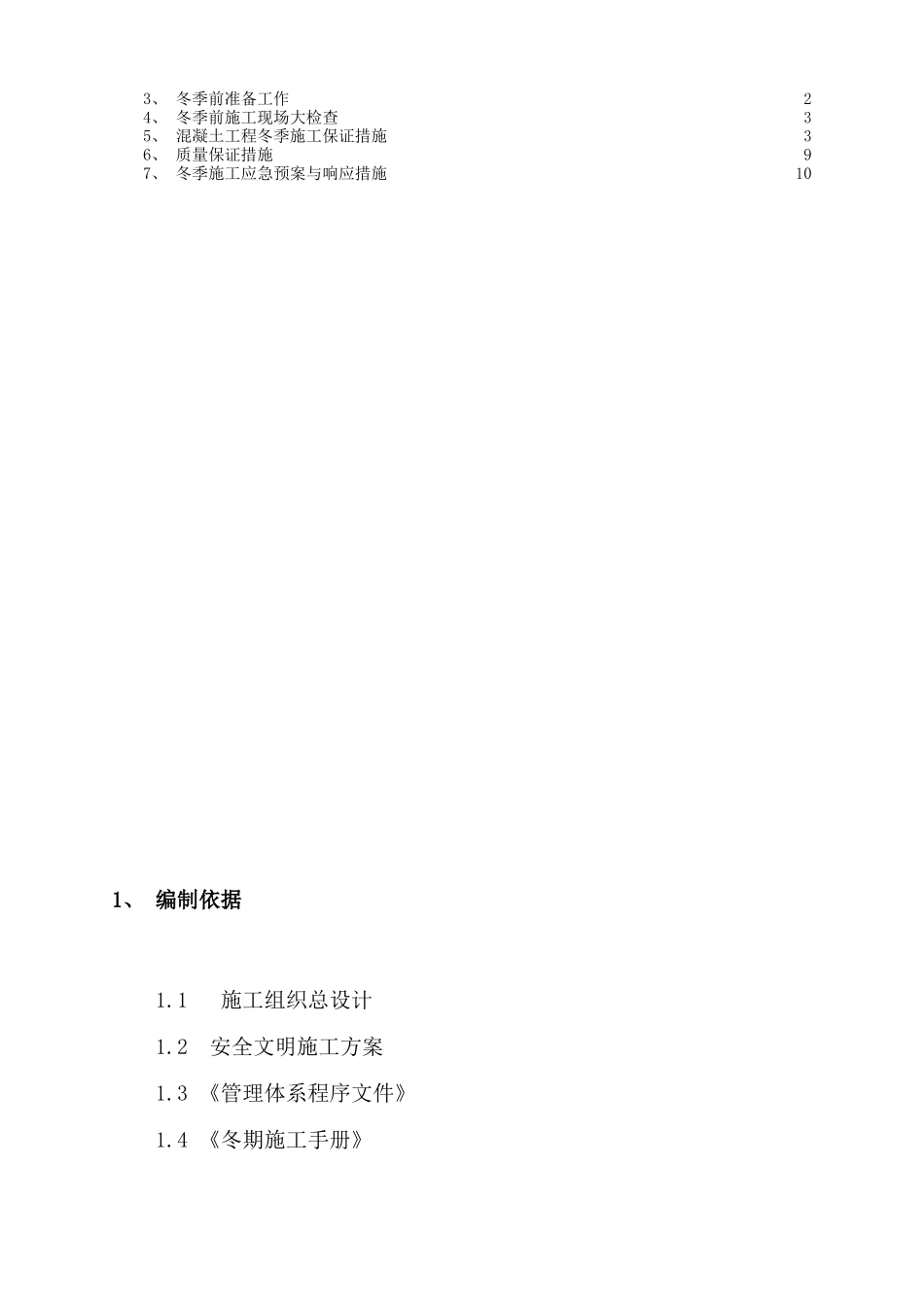

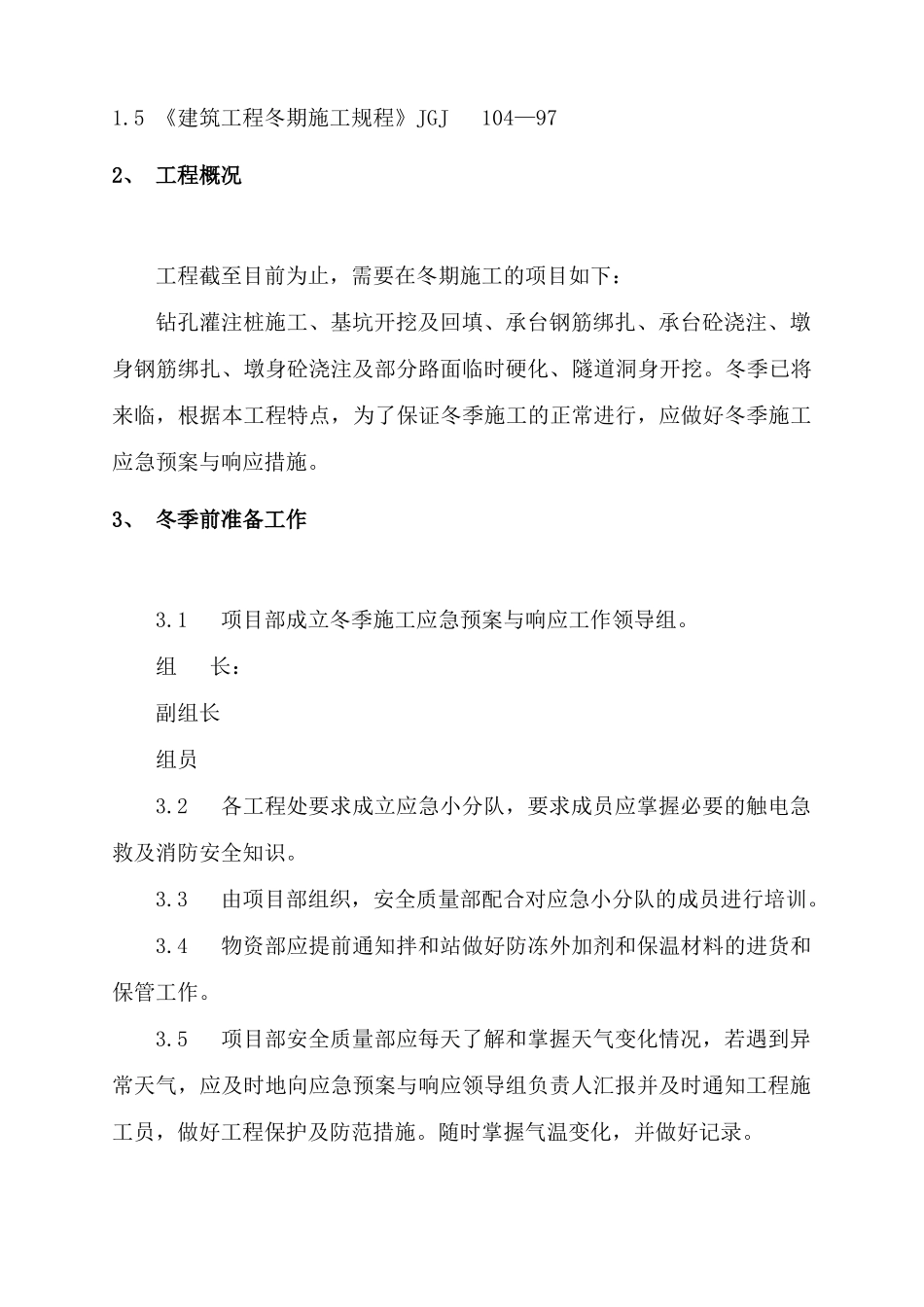

冬 季 施 工 应 急 预 案 1、 编制依据12、 工程概况23、 冬季前准备工作24、 冬季前施工现场大检查35、 混凝土工程冬季施工保证措施36、 质量保证措施97、 冬季施工应急预案与响应措施101、 编制依据1.1 施工组织总设计1.2 安全文明施工方案1.3 《管理体系程序文件》1.4 《冬期施工手册》1.5 《建筑工程冬期施工规程》JGJ 104—972、 工程概况工程截至目前为止,需要在冬期施工的项目如下:钻孔灌注桩施工、基坑开挖及回填、承台钢筋绑扎、承台砼浇注、墩身钢筋绑扎、墩身砼浇注及部分路面临时硬化、隧道洞身开挖。冬季已将来临,根据本工程特点,为了保证冬季施工的正常进行,应做好冬季施工应急预案与响应措施。3、 冬季前准备工作3.1 项目部成立冬季施工应急预案与响应工作领导组。组 长:副组长组员3.2 各工程处要求成立应急小分队,要求成员应掌握必要的触电急救及消防安全知识。 3.3 由项目部组织,安全质量部配合对应急小分队的成员进行培训。3.4 物资部应提前通知拌和站做好防冻外加剂和保温材料的进货和保管工作。3.5 项目部安全质量部应每天了解和掌握天气变化情况,若遇到异常天气,应及时地向应急预案与响应领导组负责人汇报并及时通知工程施工员,做好工程保护及防范措施。随时掌握气温变化,并做好记录。4、 冬季前施工现场大检查冬季来临之前,由项目部主管领导,安全质量部及项目部各部室人员组织各架子队队长参加,对施工现场进行安全大检查,主要检查用电线路是否绝缘良好;电焊机等用电机械接地是否灵敏有效;材料库房库区材料堆放是否满足防火、防风、防冻要求以及消防器材是否齐全;各施工项目脚手架搭设是否符合法律规范要求以及使用过程中是否按有关规章制度要求进行操作;施工生产和生活临建设施是否满足防火、防风、防冻要求等,检查应有重点,应查细,对施工现场的每个死角也不能放松,检查时应由安全质量部人员做好记录,及时地整理经领导批准后通知各项目负责人进行限期整改,责任到人,对于整改的项目应经安全质量部检查验收合格,同时应做好记录。5、 混凝土工程冬季施工保证措施 本工程冬季主要控制项目为混凝土施工,由于混凝土工程的冬期施工和常温施工不同,由于自然气温已接近或降低到 0℃以下,从整个施工过程的各个环节都要考虑相应的保温防冻、防风、防失水等措施,尽量给砼制造正温养护环境,使砼能不断凝聚、硬化、增长强度。5.1 冬期浇筑的混凝土,其受冻临界强度...
