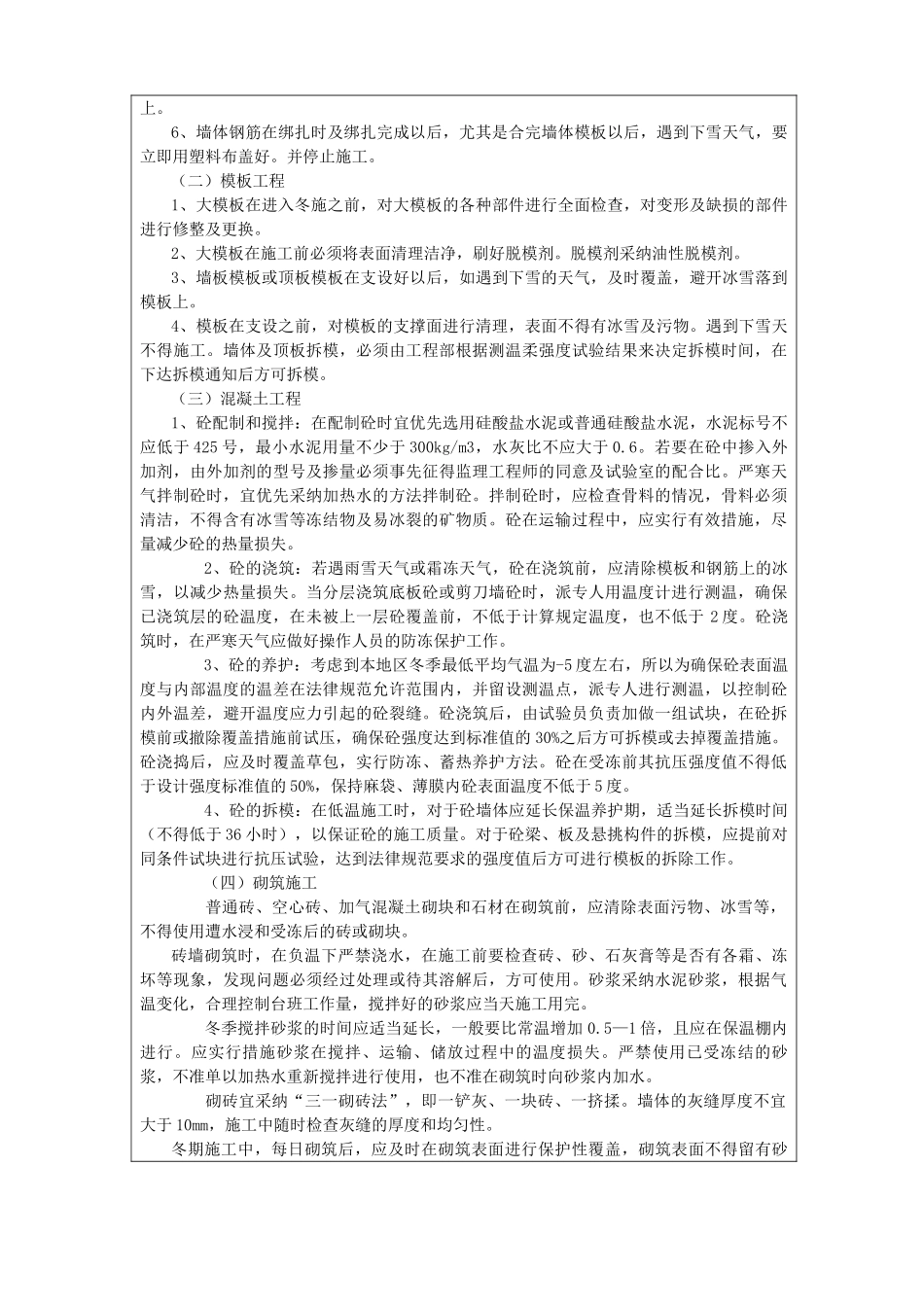

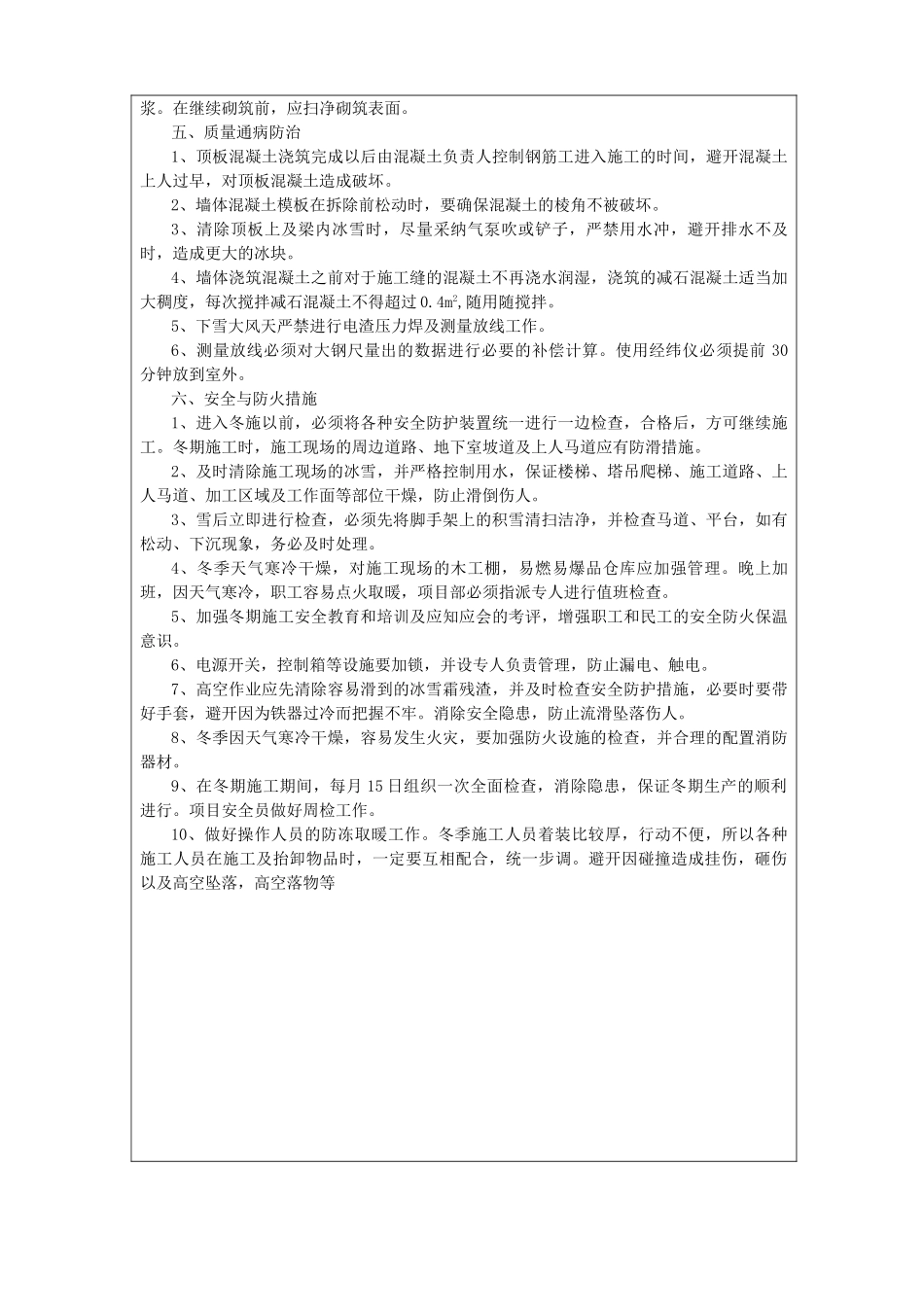

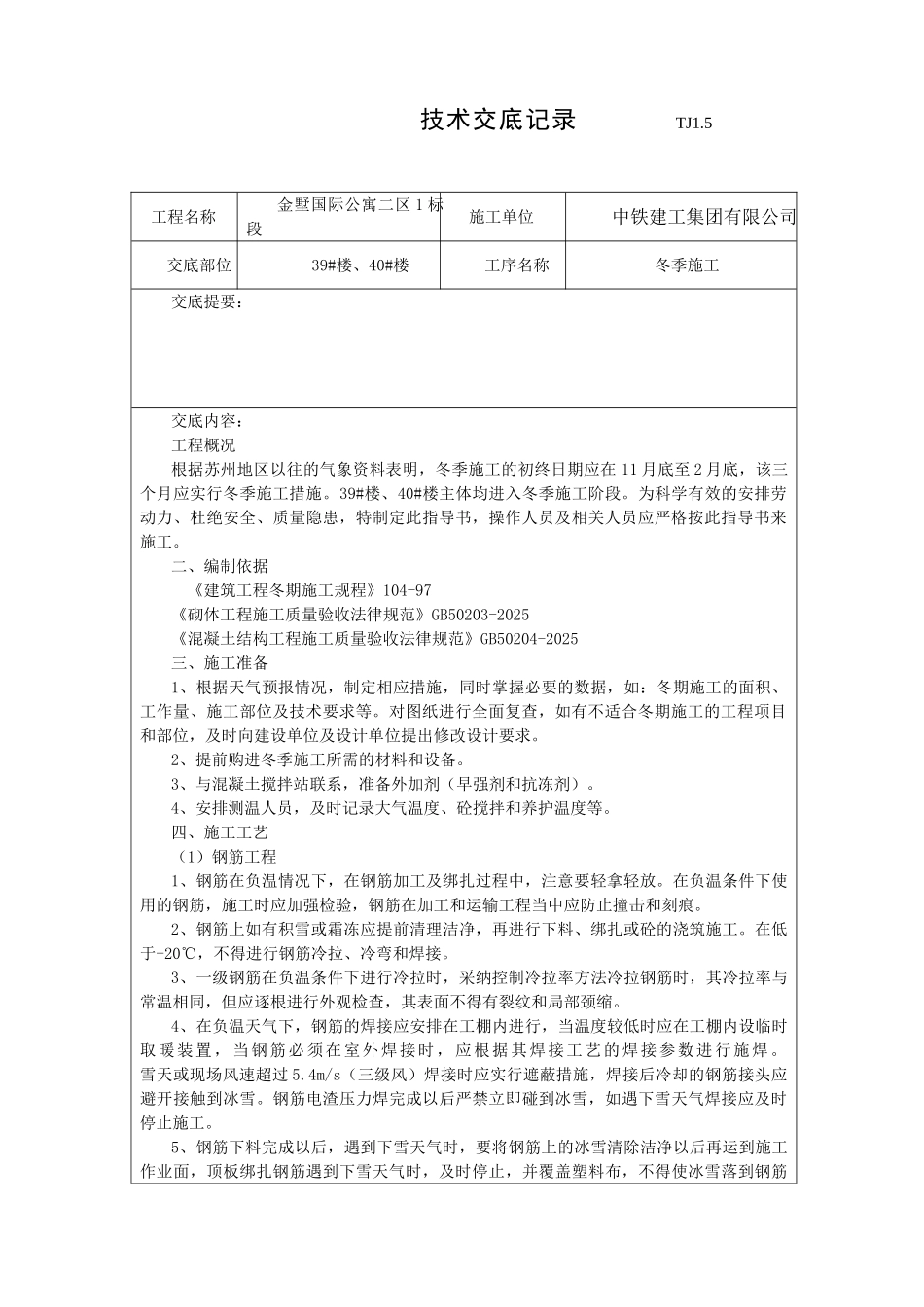

技术交底记录 TJ1.5工程名称金墅国际公寓二区 1 标段施工单位中铁建工集团有限公司交底部位39#楼、40#楼工序名称冬季施工交底提要:交底内容:工程概况根据苏州地区以往的气象资料表明,冬季施工的初终日期应在 11 月底至 2 月底,该三个月应实行冬季施工措施。39#楼、40#楼主体均进入冬季施工阶段。为科学有效的安排劳动力、杜绝安全、质量隐患,特制定此指导书,操作人员及相关人员应严格按此指导书来施工。二、编制依据 《建筑工程冬期施工规程》104-97《砌体工程施工质量验收法律规范》GB50203-2025《混凝土结构工程施工质量验收法律规范》GB50204-2025三、施工准备1、根据天气预报情况,制定相应措施,同时掌握必要的数据,如:冬期施工的面积、工作量、施工部位及技术要求等。对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,及时向建设单位及设计单位提出修改设计要求。2、提前购进冬季施工所需的材料和设备。3、与混凝土搅拌站联系,准备外加剂(早强剂和抗冻剂)。4、安排测温人员,及时记录大气温度、砼搅拌和养护温度等。四、施工工艺(1)钢筋工程1、钢筋在负温情况下,在钢筋加工及绑扎过程中,注意要轻拿轻放。在负温条件下使用的钢筋,施工时应加强检验,钢筋在加工和运输工程当中应防止撞击和刻痕。2、钢筋上如有积雪或霜冻应提前清理洁净,再进行下料、绑扎或砼的浇筑施工。在低于-20℃,不得进行钢筋冷拉、冷弯和焊接。3、一级钢筋在负温条件下进行冷拉时,采纳控制冷拉率方法冷拉钢筋时,其冷拉率与常温相同,但应逐根进行外观检查,其表面不得有裂纹和局部颈缩。4、在负温天气下,钢筋的焊接应安排在工棚内进行,当温度较低时应在工棚内设临时取暖装置,当钢筋必须在室外焊接时,应根据其焊接工艺的焊接参数进行施焊。 雪天或现场风速超过 5.4m/s(三级风)焊接时应实行遮蔽措施,焊接后冷却的钢筋接头应避开接触到冰雪。钢筋电渣压力焊完成以后严禁立即碰到冰雪,如遇下雪天气焊接应及时停止施工。5、钢筋下料完成以后,遇到下雪天气时,要将钢筋上的冰雪清除洁净以后再运到施工作业面,顶板绑扎钢筋遇到下雪天气时,及时停止,并覆盖塑料布,不得使冰雪落到钢筋上。6、墙体钢筋在绑扎时及绑扎完成以后,尤其是合完墙体模板以后,遇到下雪天气,要立即用塑料布盖好。并停止施工。(二)模板工程1、大模板在进入冬施之前,对大模板的各种部件进行全面检查,对变形及缺损的部件进行修整及更换。2、大模板在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工技术交底61346

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
