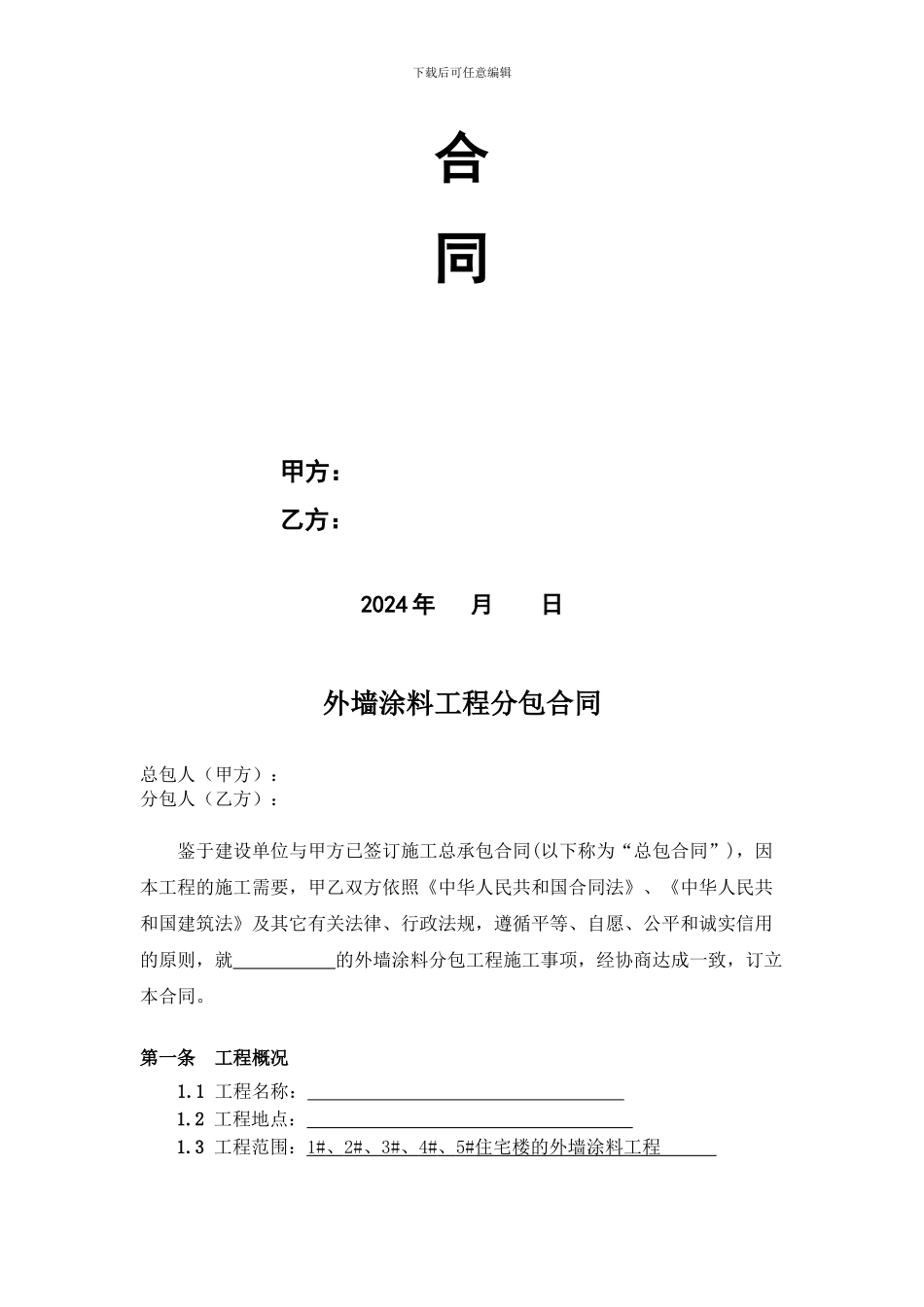

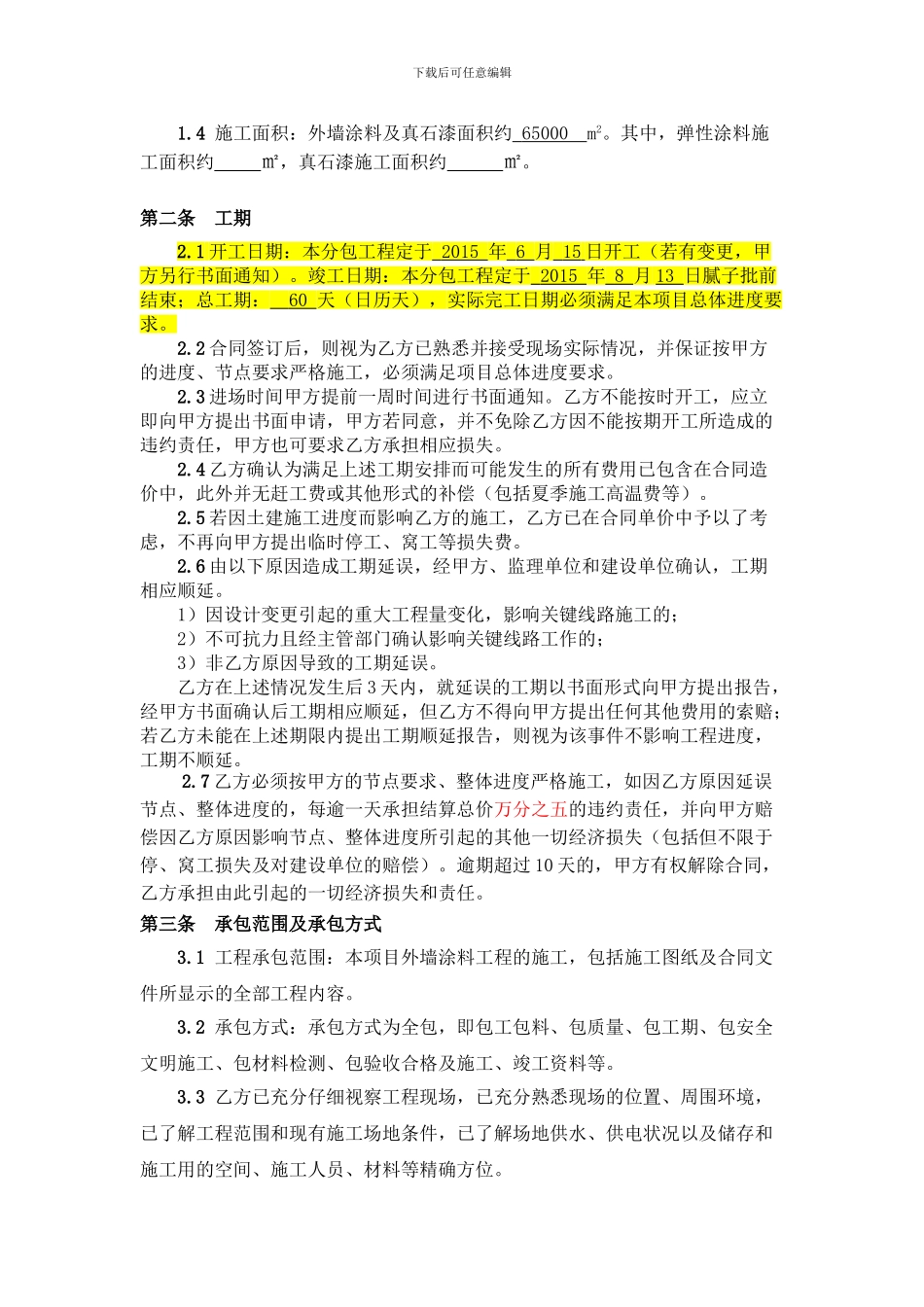

下载后可任意编辑外墙涂料工程分包下载后可任意编辑合同甲方: 乙方:2024 年 月 日外墙涂料工程分包合同总包人(甲方): 分包人(乙方): 鉴于建设单位与甲方已签订施工总承包合同(以下称为“总包合同”),因本工程的施工需要,甲乙双方依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,就 的外墙涂料分包工程施工事项,经协商达成一致,订立本合同。第一条 工程概况1.1 工程名称: 1.2 工程地点: 1.3 工程范围:1# 、 2# 、 3# 、 4# 、 5# 住宅楼的外墙涂料工程 下载后可任意编辑1.4 施工面积:外墙涂料及真石漆面积约 65000 m2。其中,弹性涂料施工面积约 ㎡,真石漆施工面积约 ㎡。 第二条 工期2.1 开工日期:本分包工程定于 2015 年 6 月 15 日开工(若有变更,甲方另行书面通知)。竣工日期:本分包工程定于 2015 年 8 月 13 日腻子批前结束;总工期: 60 天(日历天),实际完工日期必须满足本项目总体进度要求。2.2 合同签订后,则视为乙方已熟悉并接受现场实际情况,并保证按甲方的进度、节点要求严格施工,必须满足项目总体进度要求。2.3 进场时间甲方提前一周时间进行书面通知。乙方不能按时开工,应立即向甲方提出书面申请,甲方若同意,并不免除乙方因不能按期开工所造成的违约责任,甲方也可要求乙方承担相应损失。2.4 乙方确认为满足上述工期安排而可能发生的所有费用已包含在合同造价中,此外并无赶工费或其他形式的补偿(包括夏季施工高温费等)。2.5 若因土建施工进度而影响乙方的施工,乙方已在合同单价中予以了考虑,不再向甲方提出临时停工、窝工等损失费。2.6 由以下原因造成工期延误,经甲方、监理单位和建设单位确认,工期相应顺延。1)因设计变更引起的重大工程量变化,影响关键线路施工的;2)不可抗力且经主管部门确认影响关键线路工作的;3)非乙方原因导致的工期延误。乙方在上述情况发生后 3 天内,就延误的工期以书面形式向甲方提出报告,经甲方书面确认后工期相应顺延,但乙方不得向甲方提出任何其他费用的索赔;若乙方未能在上述期限内提出工期顺延报告,则视为该事件不影响工程进度,工期不顺延。2.7 乙方必须按甲方的节点要求、整体进度严格施工,如因乙方原因延误节点、整体进度的,每逾一天承担结算总价万分之五的违约责任,并向甲方赔偿因乙方原因影响节点、整体进度所...
