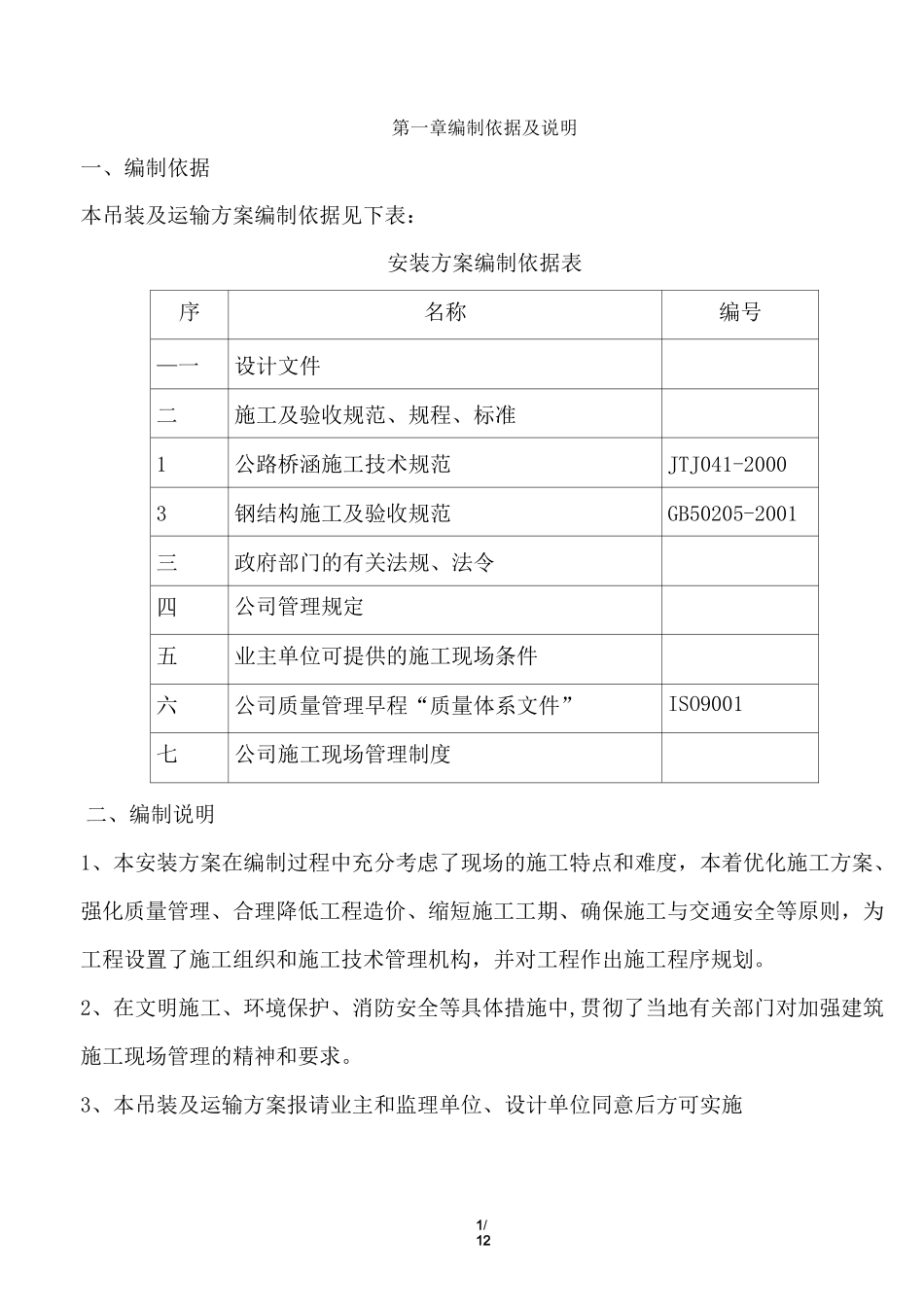

1/12第一章编制依据及说明一、编制依据本吊装及运输方案编制依据见下表:安装方案编制依据表序名称编号—一设计文件二施工及验收规范、规程、标准1公路桥涵施工技术规范JTJ041-20003钢结构施工及验收规范GB50205-2001三政府部门的有关法规、法令四公司管理规定五业主单位可提供的施工现场条件六公司质量管理早程“质量体系文件”ISO9001七公司施工现场管理制度二、编制说明1、本安装方案在编制过程中充分考虑了现场的施工特点和难度,本着优化施工方案、强化质量管理、合理降低工程造价、缩短施工工期、确保施工与交通安全等原则,为工程设置了施工组织和施工技术管理机构,并对工程作出施工程序规划
2、在文明施工、环境保护、消防安全等具体措施中,贯彻了当地有关部门对加强建筑施工现场管理的精神和要求

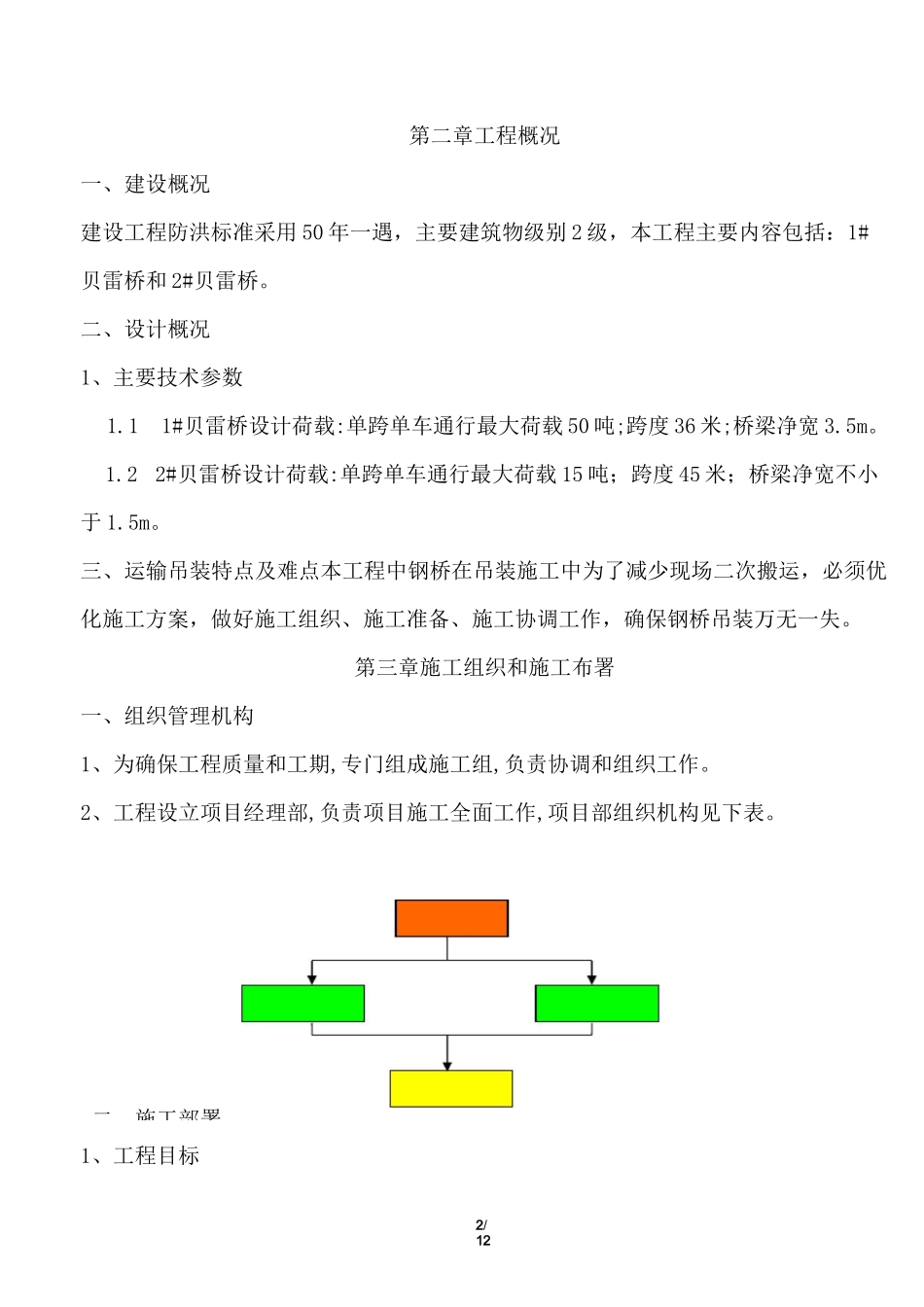

3、本吊装及运输方案报请业主和监理单位、设计单位同意后方可实施2/12二、施工部署第二章工程概况一、建设概况建设工程防洪标准采用 50 年一遇,主要建筑物级别 2 级,本工程主要内容包括:1#贝雷桥和 2#贝雷桥
二、设计概况1、主要技术参数1
11#贝雷桥设计荷载:单跨单车通行最大荷载 50 吨;跨度 36 米;桥梁净宽 3
2 2#贝雷桥设计荷载:单跨单车通行最大荷载 15 吨;跨度 45 米;桥梁净宽不小于 1
三、运输吊装特点及难点本工程中钢桥在吊装施工中为了减少现场二次搬运,必须优化施工方案,做好施工组织、施工准备、施工协调工作,确保钢桥吊装万无一失
第三章施工组织和施工布署一、组织管理机构1、为确保工程质量和工期,专门组成施工组,负责协调和组织工作
2、工程设立项目经理部,负责项目施工全面工作,项目部组织机构见下表

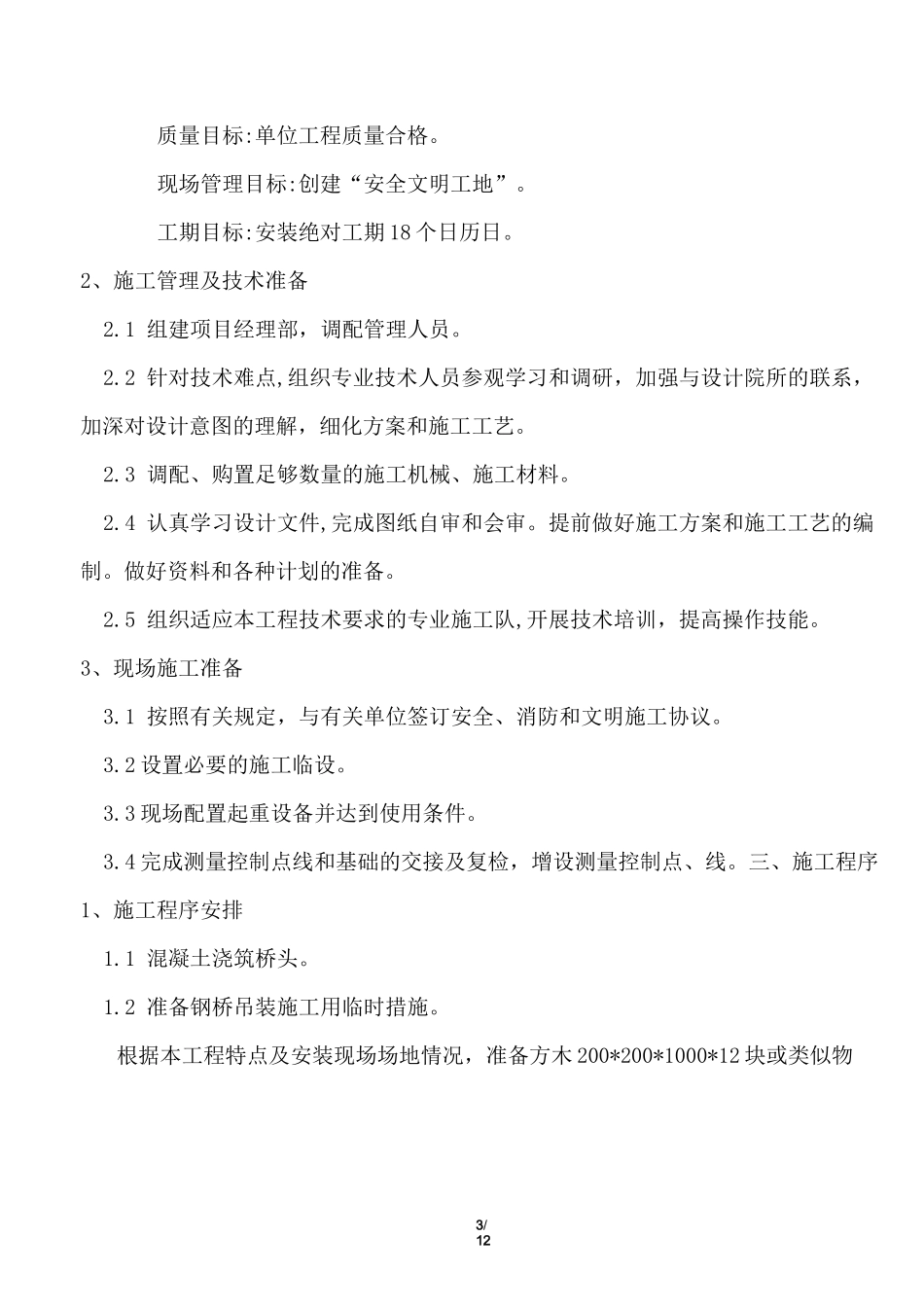

1、工程目标3/12质量目标:单位工程质量合格
现场管理目标:创建“安全文明工地”
工期目标:安装绝对工期 18 个日历日
2、施工管理及技术准备2
