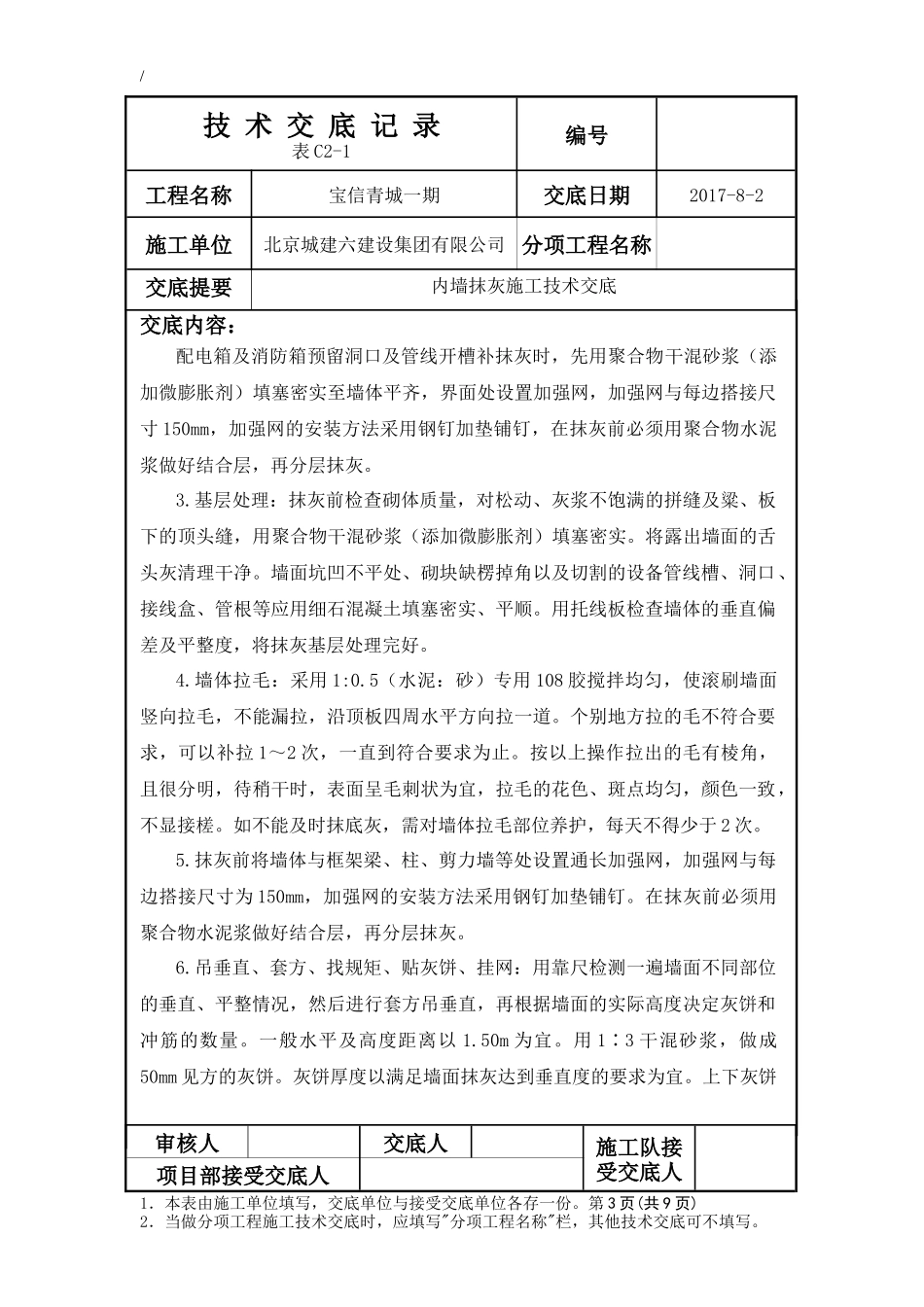

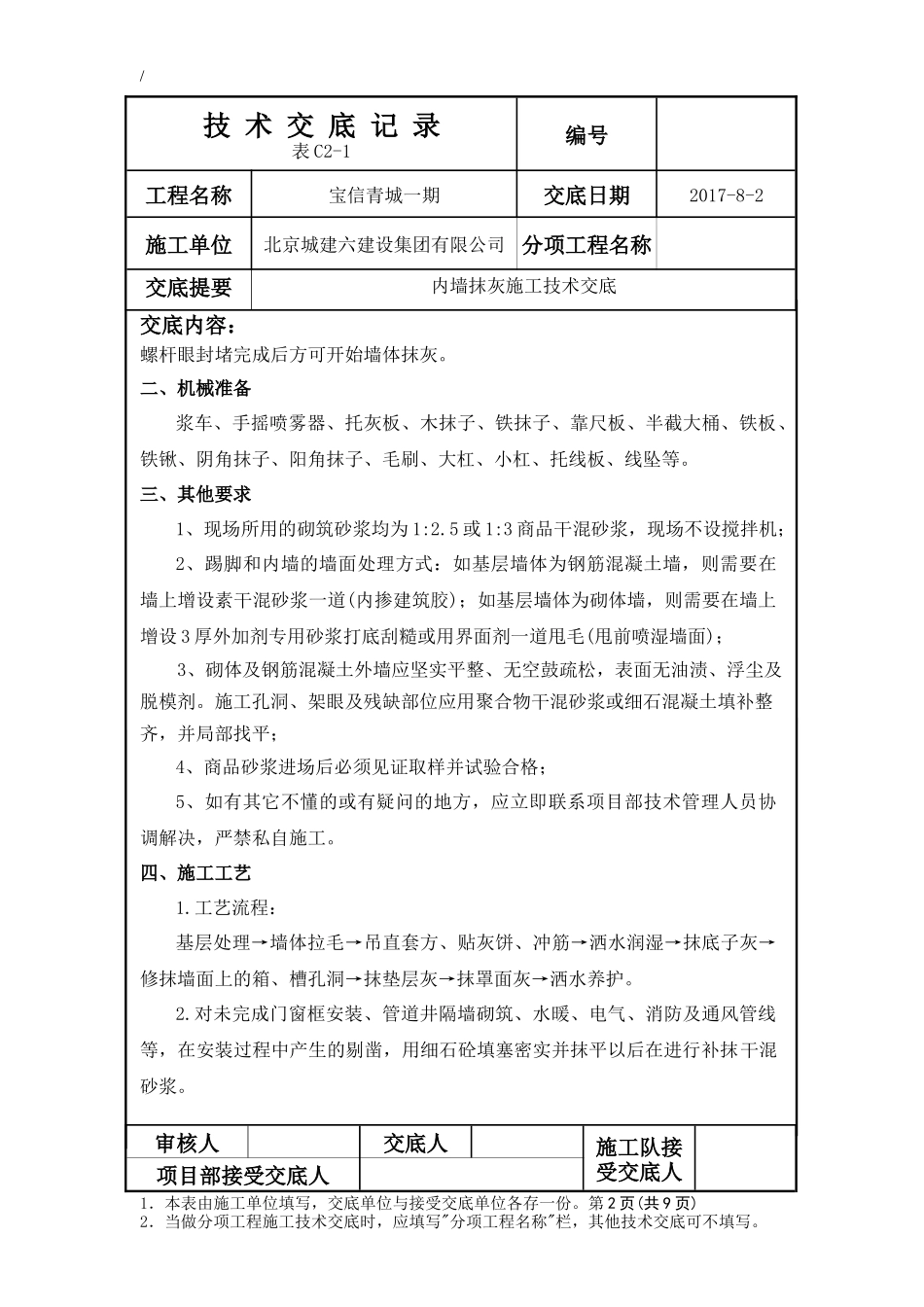

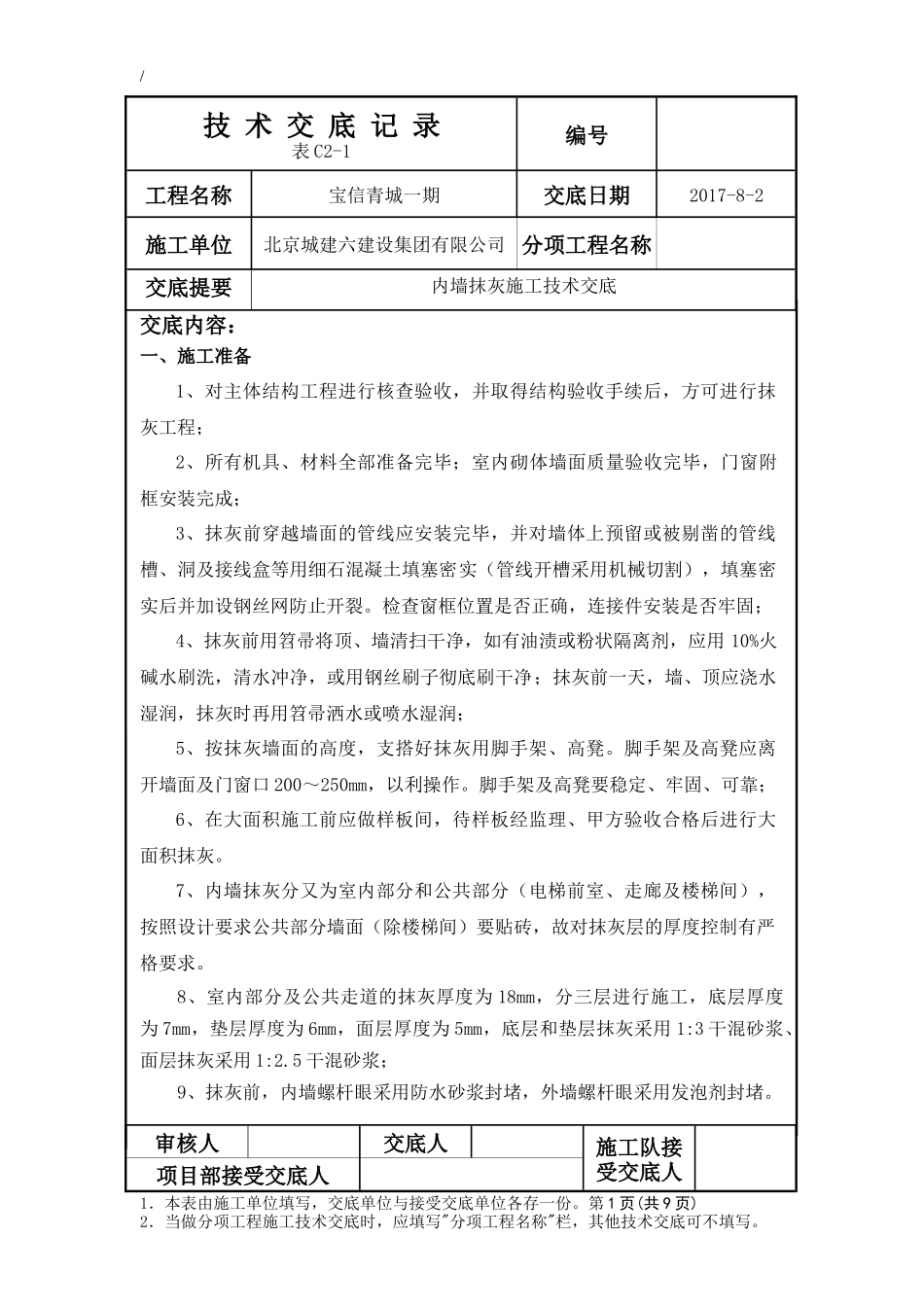

/技术交底记录表C2-1编号工程名称宝信青城一期交底日期2017-8-2施工单位北京城建六建设集团有限公司分项工程名称交底提要内墙抹灰施工技术交底交底内容:一、施工准备1、对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程;2、所有机具、材料全部准备完毕;室内砌体墙面质量验收完毕,门窗附框安装完成;3、抹灰前穿越墙面的管线应安装完毕,并对墙体上预留或被剔凿的管线槽、洞及接线盒等用细石混凝土填塞密实(管线开槽采用机械切割),填塞密实后并加设钢丝网防止开裂
检查窗框位置是否正确,连接件安装是否牢固;4、抹灰前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净;抹灰前一天,墙、顶应浇水湿润,抹灰时再用笤帚洒水或喷水湿润;5、按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
脚手架及高凳应离开墙面及门窗口200~250mm,以利操作
脚手架及高凳要稳定、牢固、可靠;6、在大面积施工前应做样板间,待样板经监理、甲方验收合格后进行大面积抹灰
7、内墙抹灰分又为室内部分和公共部分(电梯前室、走廊及楼梯间),按照设计要求公共部分墙面(除楼梯间)要贴砖,故对抹灰层的厚度控制有严格要求
8、室内部分及公共走道的抹灰厚度为18mm,分三层进行施工,底层厚度为7mm,垫层厚度为6mm,面层厚度为5mm,底层和垫层抹灰采用1:3干混砂浆、面层抹灰采用1:2
5干混砂浆;9、抹灰前,内墙螺杆眼采用防水砂浆封堵,外墙螺杆眼采用发泡剂封堵
审核人交底人施工队接受交底人项目部接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份
第1页(共9页)2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写
