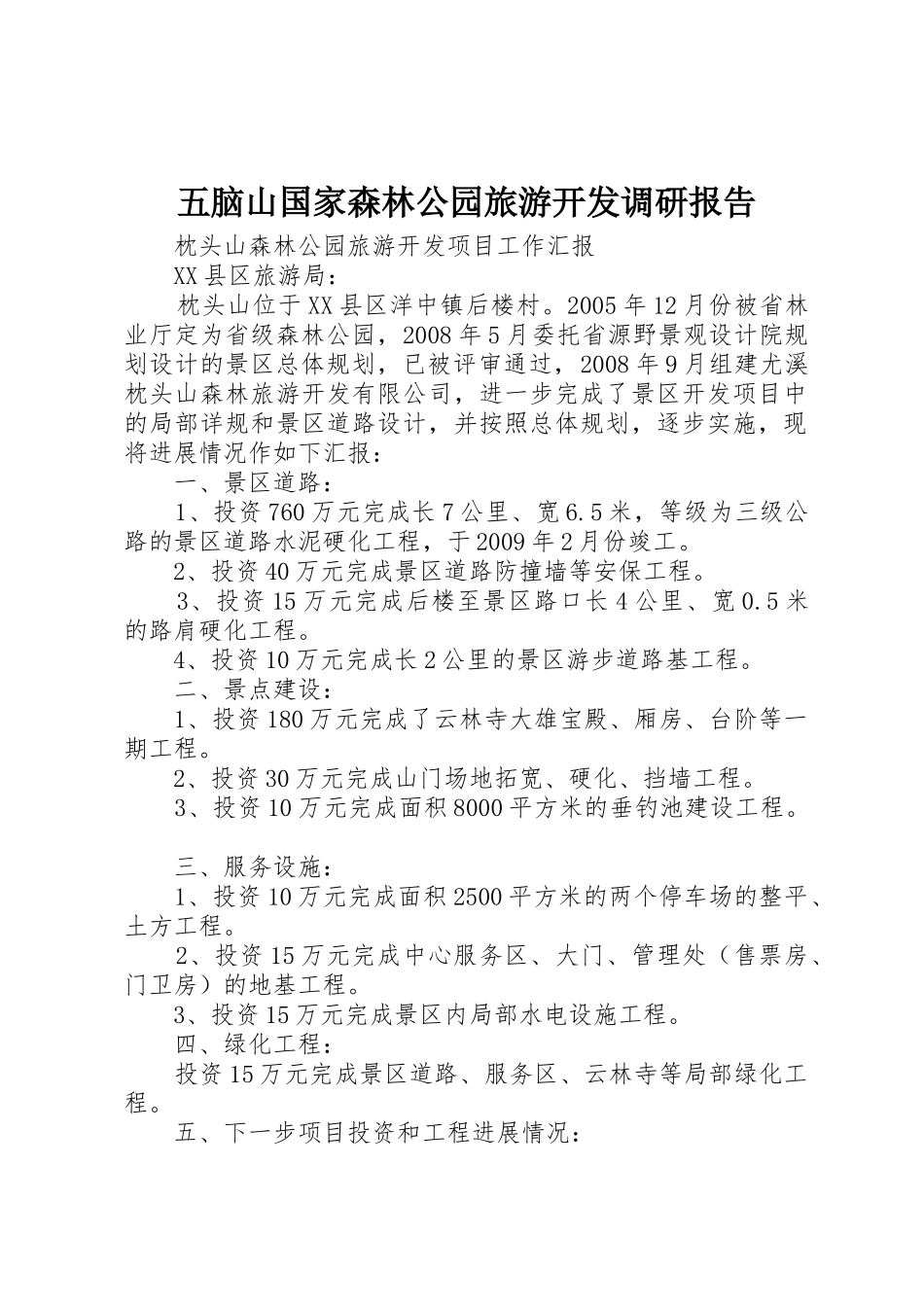

五脑山国家森林公园旅游开发调研报告 枕头山森林公园旅游开发项目工作汇报 XX 县区旅游局: 枕头山位于 XX 县区洋中镇后楼村
2005 年 12 月份被省林业厅定为省级森林公园,2008 年 5 月委托省源野景观设计院规划设计的景区总体规划,已被评审通过,2008 年 9 月组建尤溪枕头山森林旅游开发有限公司,进一步完成了景区开发项目中的局部详规和景区道路设计,并按照总体规划,逐步实施,现将进展情况作如下汇报: 一、景区道路: 1、投资 760 万元完成长 7 公里、宽 6
5 米,等级为三级公路的景区道路水泥硬化工程,于 2009 年 2 月份竣工
2、投资 40 万元完成景区道路防撞墙等安保工程
3、投资 15 万元完成后楼至景区路口长 4 公里、宽 0
5 米的路肩硬化工程
4、投资 10 万元完成长 2 公里的景区游步道路基工程
二、景点建设: 1、投资 180 万元完成了云林寺大雄宝殿、厢房、台阶等一期工程
2、投资 30 万元完成山门场地拓宽、硬化、挡墙工程
3、投资 10 万元完成面积 8000 平方米的垂钓池建设工程
三、服务设施: 1、投资 10 万元完成面积 2500 平方米的两个停车场的整平、土方工程
2、投资 15 万元完成中心服务区、大门、管理处(售票房、门卫房)的地基工程
3、投资 15 万元完成景区内局部水电设施工程
四、绿化工程: 投资 15 万元完成景区道路、服务区、云林寺等局部绿化工程

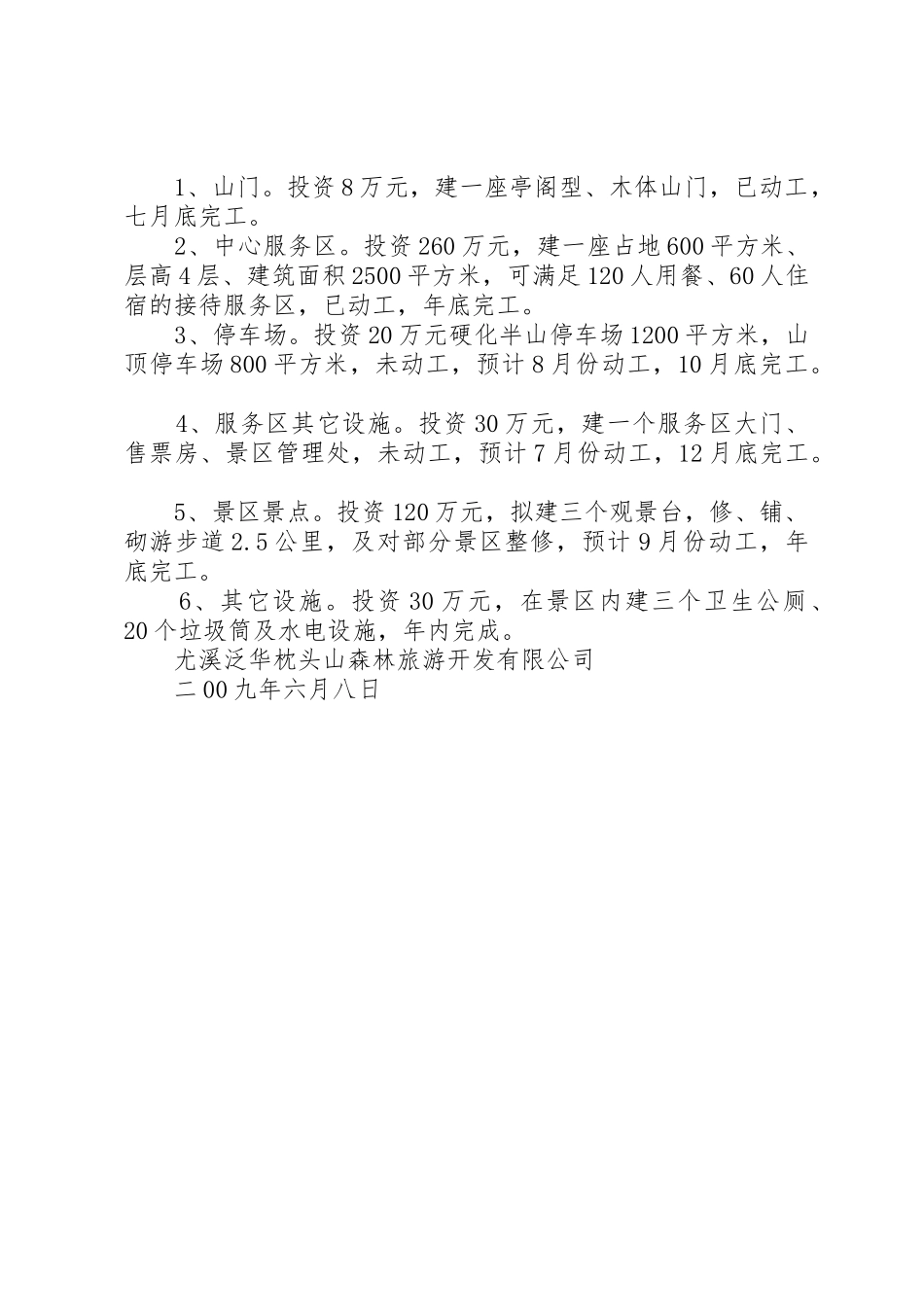

五、下一步项目投资和工程进展情况: 1、山门
投资 8 万元,建一座亭阁型、木体山门,已动工,七月底完工
2、中心服务区
投资 260 万元,建一座占地 600 平方米、层高 4 层、建筑面积 2500 平方米,可满足 120 人用餐、60 人住宿的接待服务区,已动工,年底完工
投资 20 万元硬化半山停车场 120
