安装主、副斜井凿井绞车安全技术措施一、编制说明:根据工程进度安排,我项目部开始安装主、副斜井凿井绞车,为保证施工期间施工人员的人身安全及设备安装质量,特编制下列措施:二、施工内容:JTD-提升机三、施工日期:2012年3月四、施工现场管理人员:施工负责人:技术负责人:安全负责人五、编制依据《煤矿安装工程质量检验评定标准》(MT5010-95)《电气装置安装工程施工及验收规范》GB50171-92 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》 GB50171-92 《煤矿安全规程》六、施工准备材料及主要机具:1、绞车安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件

2、 绞车开箱检查应符合设计要求
有无缺损等情况
3、 绞车轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂
4、地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注
5、20T 吊车、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平仪、钢板尺、钢卷尺、线坠、油桶、刷子、棉布、棉丝、手拉葫芦、木楔、油枕等
七、作业条件:1、施工现场环境要求基本具备安装条件
2、 绞车安装应按照设计要求进行
八、绞车安装技术要求:1、工艺流程:施 工 准 备 → 定 位 放 线 → 基 础 验 收 → 机 械 设 备 安 装 → 电 器设 备 安装 → 二 次 灌 浆 → 设 备 调 试 → 空 负 荷 试 运 转 → 负 荷 试 运转→竣工验收移交
2、基础验收①绞车安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求

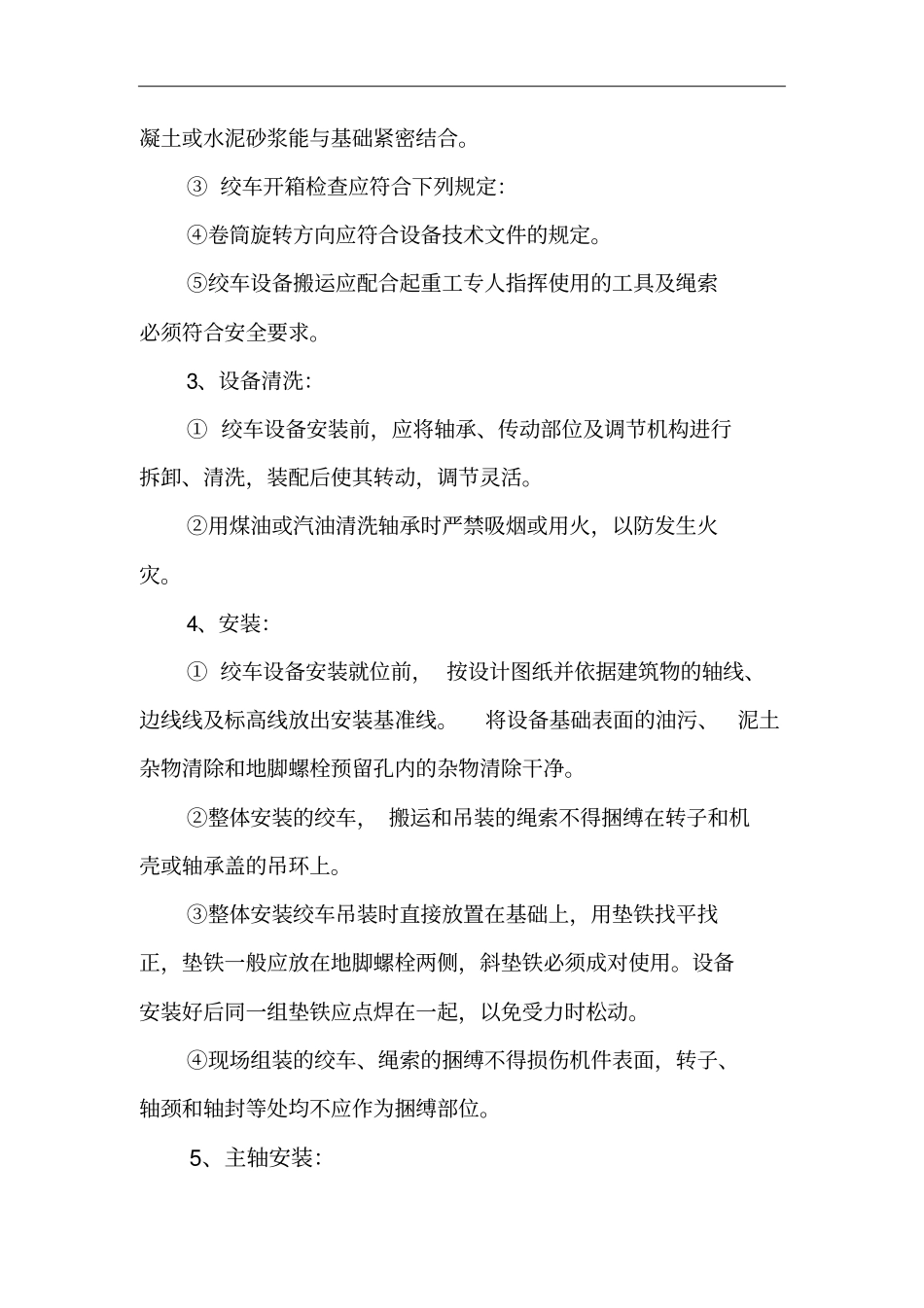

②绞车安装前、 应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合
③ 绞车开箱检查应符合下列规定:④卷筒旋转方向应符合设备技术文件的规定
⑤绞车设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求
3、设备清洗:① 绞车
