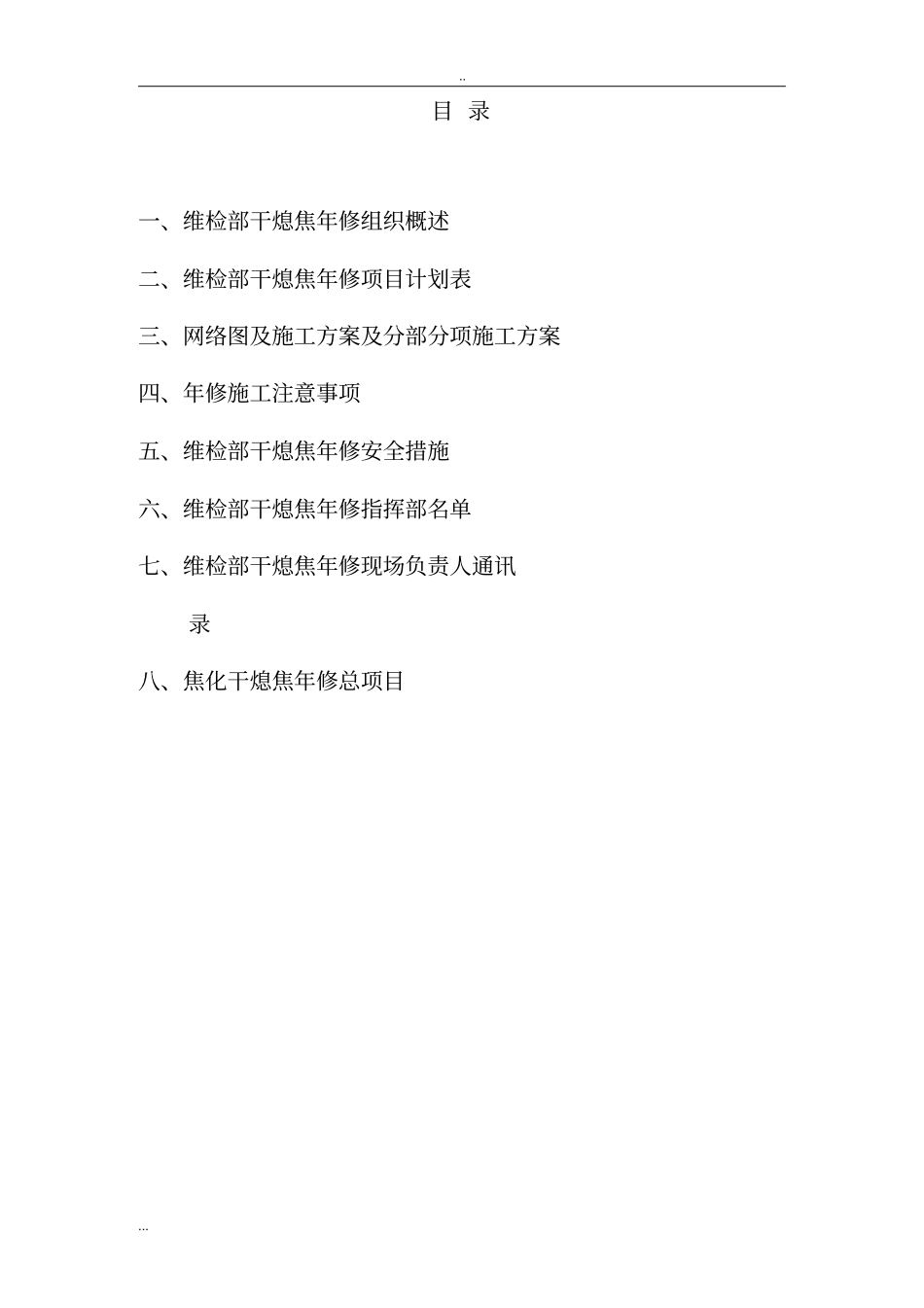

维检部干熄焦年修计划书
目 录一、维检部干熄焦年修组织概述二、维检部干熄焦年修项目计划表三、网络图及施工方案及分部分项施工方案四、年修施工注意事项五、维检部干熄焦年修安全措施六、维检部干熄焦年修指挥部名单七、维检部干熄焦年修现场负责人通讯录八、焦化干熄焦年修总项目

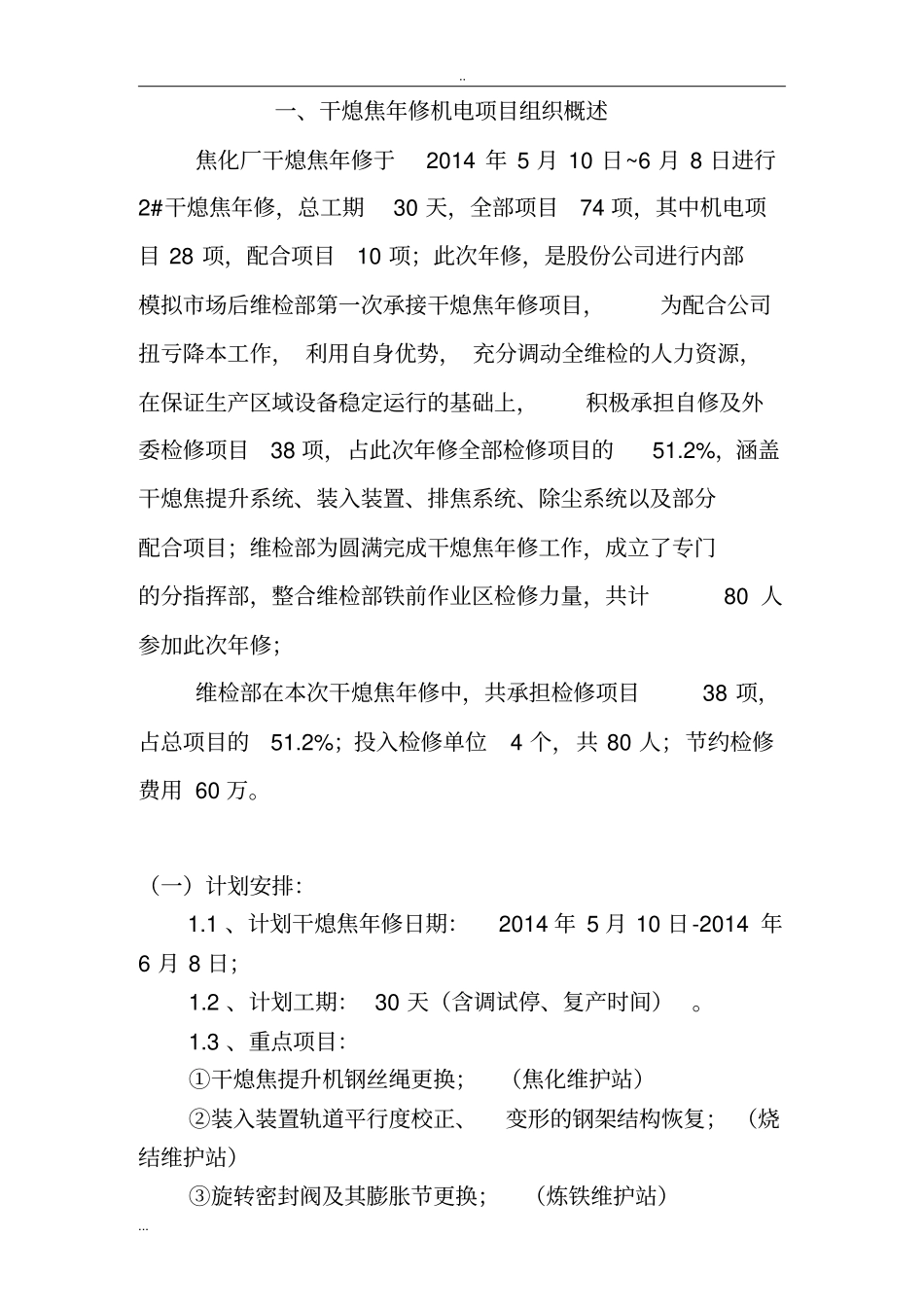

一、干熄焦年修机电项目组织概述焦化厂干熄焦年修于2014 年 5 月 10 日~6 月 8 日进行2#干熄焦年修,总工期30 天,全部项目74 项,其中机电项目 28 项,配合项目10 项;此次年修,是股份公司进行内部模拟市场后维检部第一次承接干熄焦年修项目,为配合公司扭亏降本工作, 利用自身优势, 充分调动全维检的人力资源,在保证生产区域设备稳定运行的基础上,积极承担自修及外委检修项目38 项,占此次年修全部检修项目的51
2%,涵盖干熄焦提升系统、装入装置、排焦系统、除尘系统以及部分配合项目;维检部为圆满完成干熄焦年修工作,成立了专门的分指挥部,整合维检部铁前作业区检修力量,共计80 人参加此次年修;维检部在本次干熄焦年修中,共承担检修项目38 项,占总项目的51
2%;投入检修单位4 个,共 80 人;节约检修费用 60 万
(一)计划安排:1
1 、计划干熄焦年修日期:2014 年 5 月 10 日-2014 年6 月 8 日;1
2 、计划工期: 30 天(含调试停、复产时间)
3 、重点项目:①干熄焦提升机钢丝绳更换;(焦化维护站)②装入装置轨道平行度校正、变形的钢架结构恢复; (烧结维护站)③旋转密封阀及其膨胀节更换;(炼铁维护站)
④气密性试验
(物运维护站)(二)维检部项目情况:2014 年焦化厂干熄焦年全部项目74 项,机电项目 28 项,配合项目10 项,其中维检部38 项(含机械项目27 项、电气项目 1 项、配合项目10 项)
