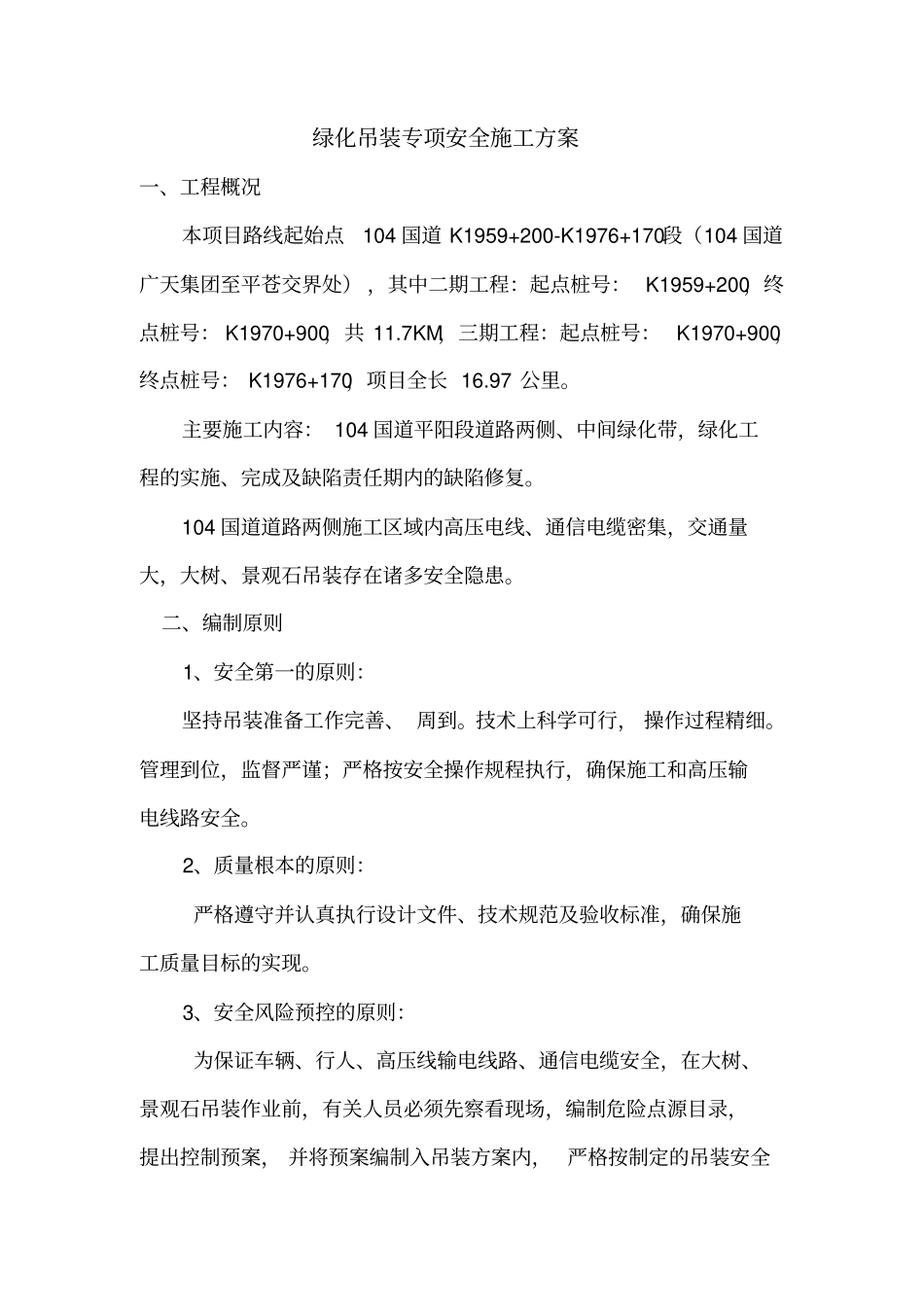

绿化吊装专项安全施工方案一、工程概况本项目路线起始点104 国道 K1959+200-K1976+170段(104 国道广天集团至平苍交界处) ,其中二期工程:起点桩号: K1959+200,终点桩号: K1970+900,共 11
7KM,三期工程:起点桩号: K1970+900,终点桩号: K1976+170,项目全长 16
主要施工内容: 104 国道平阳段道路两侧、中间绿化带,绿化工程的实施、完成及缺陷责任期内的缺陷修复
104 国道道路两侧施工区域内高压电线、通信电缆密集,交通量大,大树、景观石吊装存在诸多安全隐患
二、编制原则1、安全第一的原则:坚持吊装准备工作完善、 周到
技术上科学可行, 操作过程精细
管理到位,监督严谨;严格按安全操作规程执行,确保施工和高压输电线路安全
2、质量根本的原则:严格遵守并认真执行设计文件、技术规范及验收标准,确保施工质量目标的实现
3、安全风险预控的原则:为保证车辆、行人、高压线输电线路、通信电缆安全,在大树、景观石吊装作业前,有关人员必须先察看现场,编制危险点源目录,提出控制预案, 并将预案编制入吊装方案内, 严格按制定的吊装安全方案进行施工
三、编制依据:本方案根据《建设工程安全生产管理条例》(国务院令 393 号)、《特种设备安全监察条例》 (国务院令 373 号)、《浙江省安全生产条例》及相关法律、 法规,并参照平阳县104 国道平阳段生态美丽示范路二期、三期工程施工图纸,有针对性制定此方案

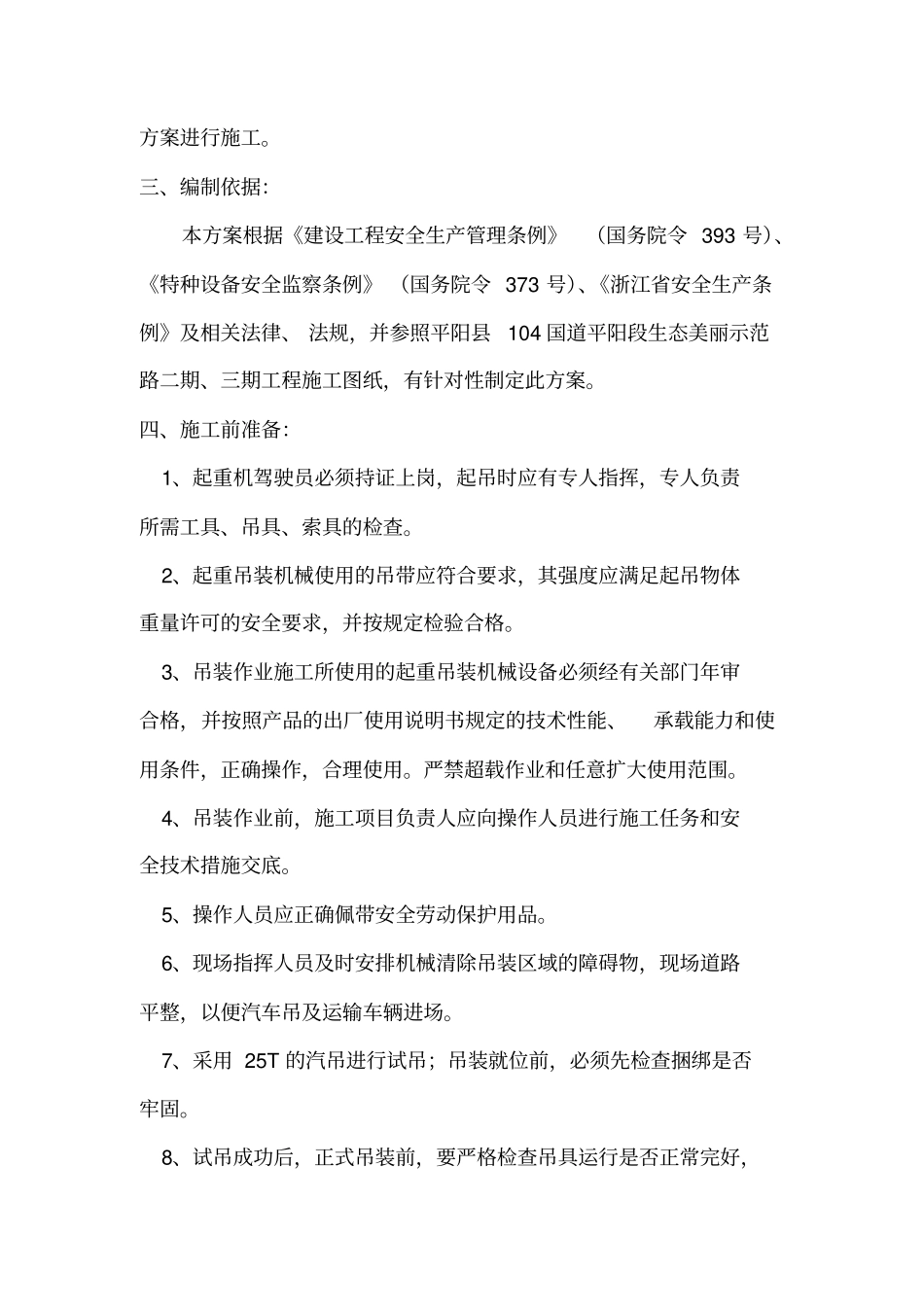

四、施工前准备:1、起重机驾驶员必须持证上岗,起吊时应有专人指挥,专人负责所需工具、吊具、索具的检查
2、起重吊装机械使用的吊带应符合要求,其强度应满足起吊物体重量许可的安全要求,并按规定检验合格

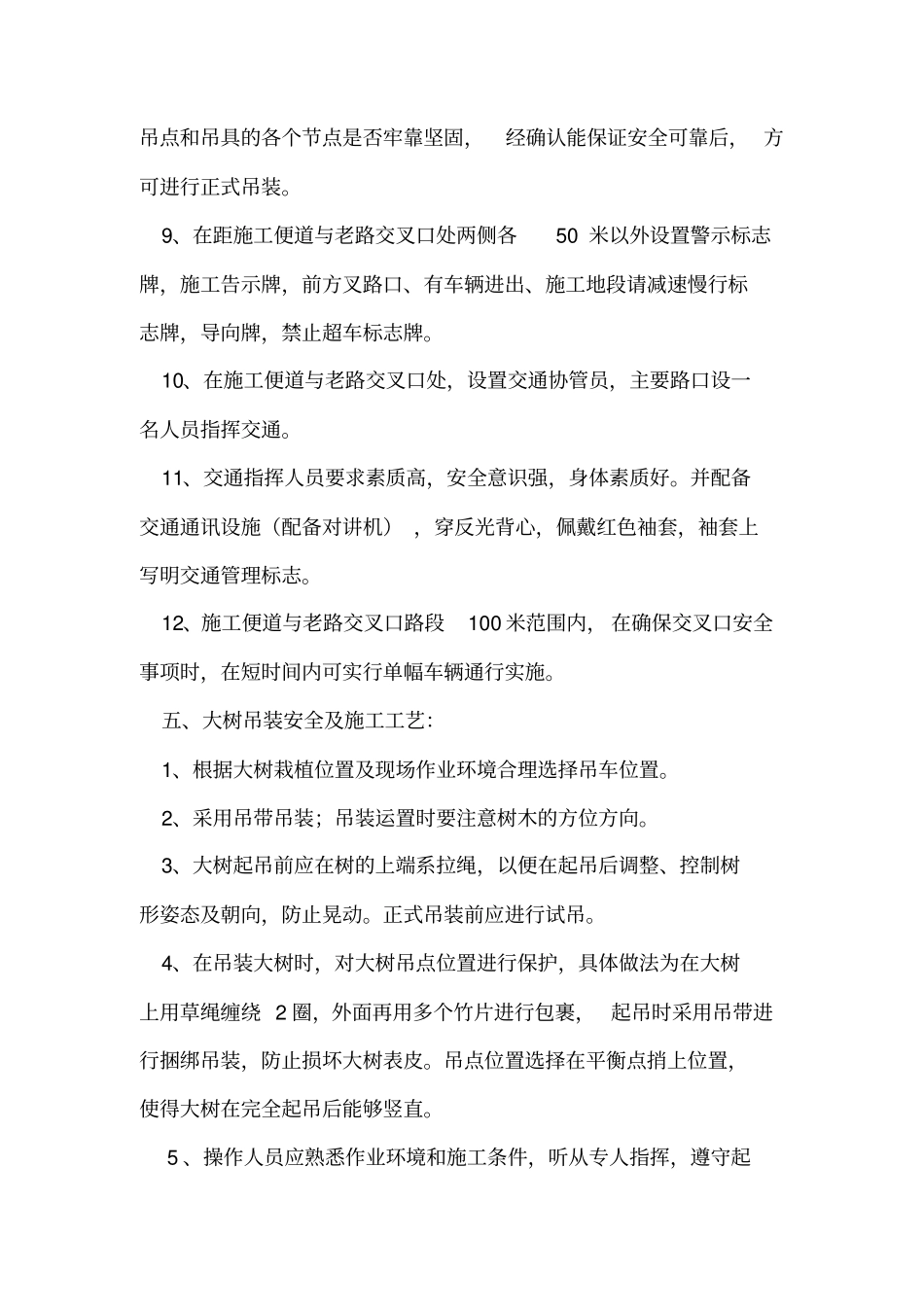

3、吊装作业施工所使用的起重吊装机械设备必须经有关部门年审合格,并按照产品的出厂使用说明书规定的技术性能、承载能力和使用条
