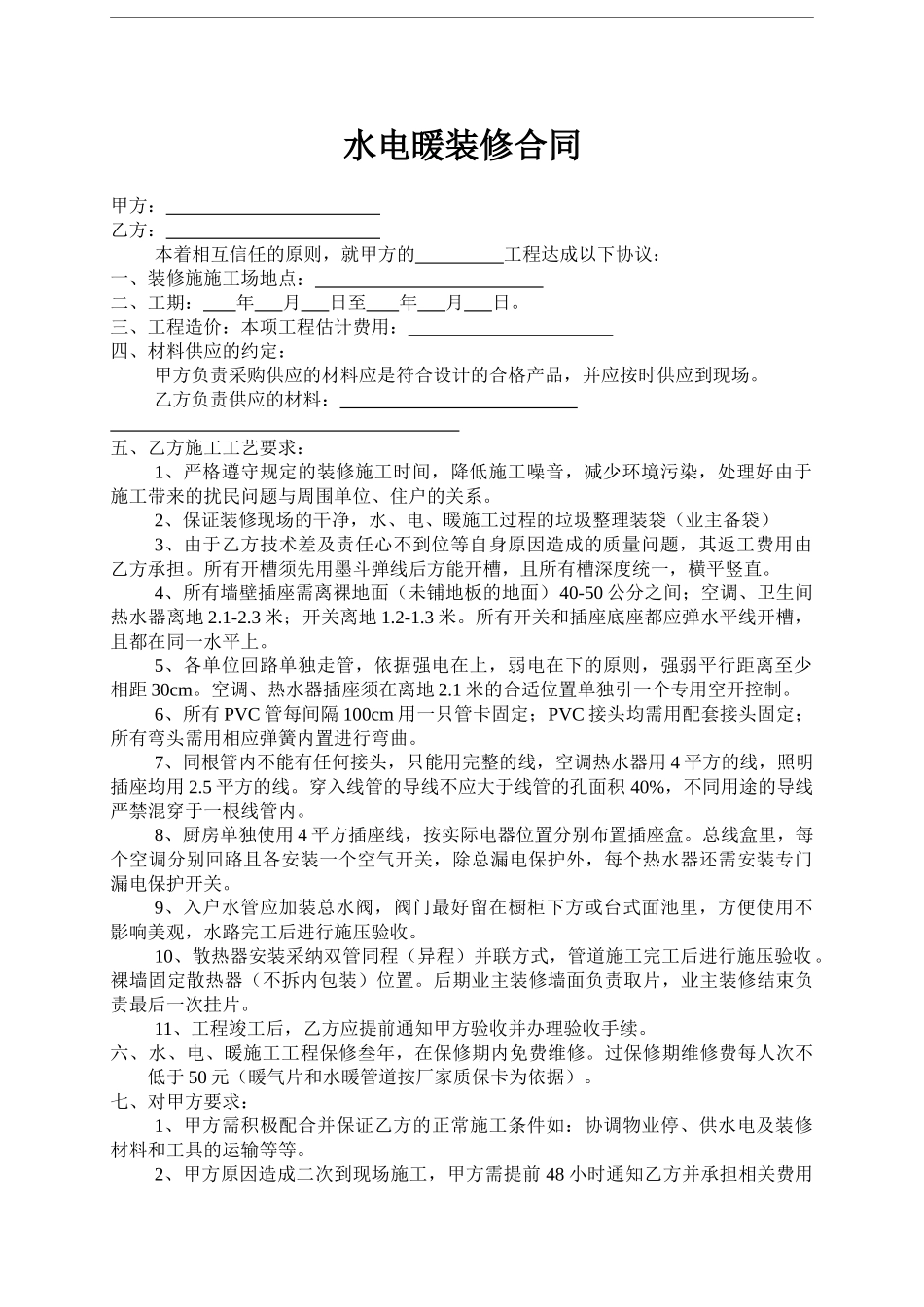

水电暖装修合同甲方: 乙方: 本着相互信任的原则,就甲方的 工程达成以下协议:一、装修施施工场地点: 二、工期: 年 月 日至 年 月 日。三、工程造价:本项工程估计费用: 四、材料供应的约定:甲方负责采购供应的材料应是符合设计的合格产品,并应按时供应到现场。乙方负责供应的材料: 五、乙方施工工艺要求:1、严格遵守规定的装修施工时间,降低施工噪音,减少环境污染,处理好由于施工带来的扰民问题与周围单位、住户的关系。2、保证装修现场的干净,水、电、暖施工过程的垃圾整理装袋(业主备袋)3、由于乙方技术差及责任心不到位等自身原因造成的质量问题,其返工费用由乙方承担。所有开槽须先用墨斗弹线后方能开槽,且所有槽深度统一,横平竖直。4、所有墙壁插座需离裸地面(未铺地板的地面)40-50 公分之间;空调、卫生间热水器离地 2.1-2.3 米;开关离地 1.2-1.3 米。所有开关和插座底座都应弹水平线开槽,且都在同一水平上。5、各单位回路单独走管,依据强电在上,弱电在下的原则,强弱平行距离至少相距 30cm。空调、热水器插座须在离地 2.1 米的合适位置单独引一个专用空开控制。6、所有 PVC 管每间隔 100cm 用一只管卡固定;PVC 接头均需用配套接头固定;所有弯头需用相应弹簧内置进行弯曲。7、同根管内不能有任何接头,只能用完整的线,空调热水器用 4 平方的线,照明插座均用 2.5 平方的线。穿入线管的导线不应大于线管的孔面积 40%,不同用途的导线严禁混穿于一根线管内。8、厨房单独使用 4 平方插座线,按实际电器位置分别布置插座盒。总线盒里,每个空调分别回路且各安装一个空气开关,除总漏电保护外,每个热水器还需安装专门漏电保护开关。9、入户水管应加装总水阀,阀门最好留在橱柜下方或台式面池里,方便使用不影响美观,水路完工后进行施压验收。10、散热器安装采纳双管同程(异程)并联方式,管道施工完工后进行施压验收。裸墙固定散热器(不拆内包装)位置。后期业主装修墙面负责取片,业主装修结束负责最后一次挂片。11、工程竣工后,乙方应提前通知甲方验收并办理验收手续。六、水、电、暖施工工程保修叁年,在保修期内免费维修。过保修期维修费每人次不低于 50 元(暖气片和水暖管道按厂家质保卡为依据)。七、对甲方要求:1、甲方需积极配合并保证乙方的正常施工条件如:协调物业停、供水电及装修材料和工具的运输等等。2、甲方原因造成二次到现场施工,甲方需提前 48 小时...
