落地式钢管脚手架卸料平台施工方案(已审批)

落地式钢管脚手架卸料平台施工方案(已审批)_第1页
落地式钢管脚手架卸料平台施工方案(已审批)_第2页
落地式钢管脚手架卸料平台施工方案(已审批)_第3页

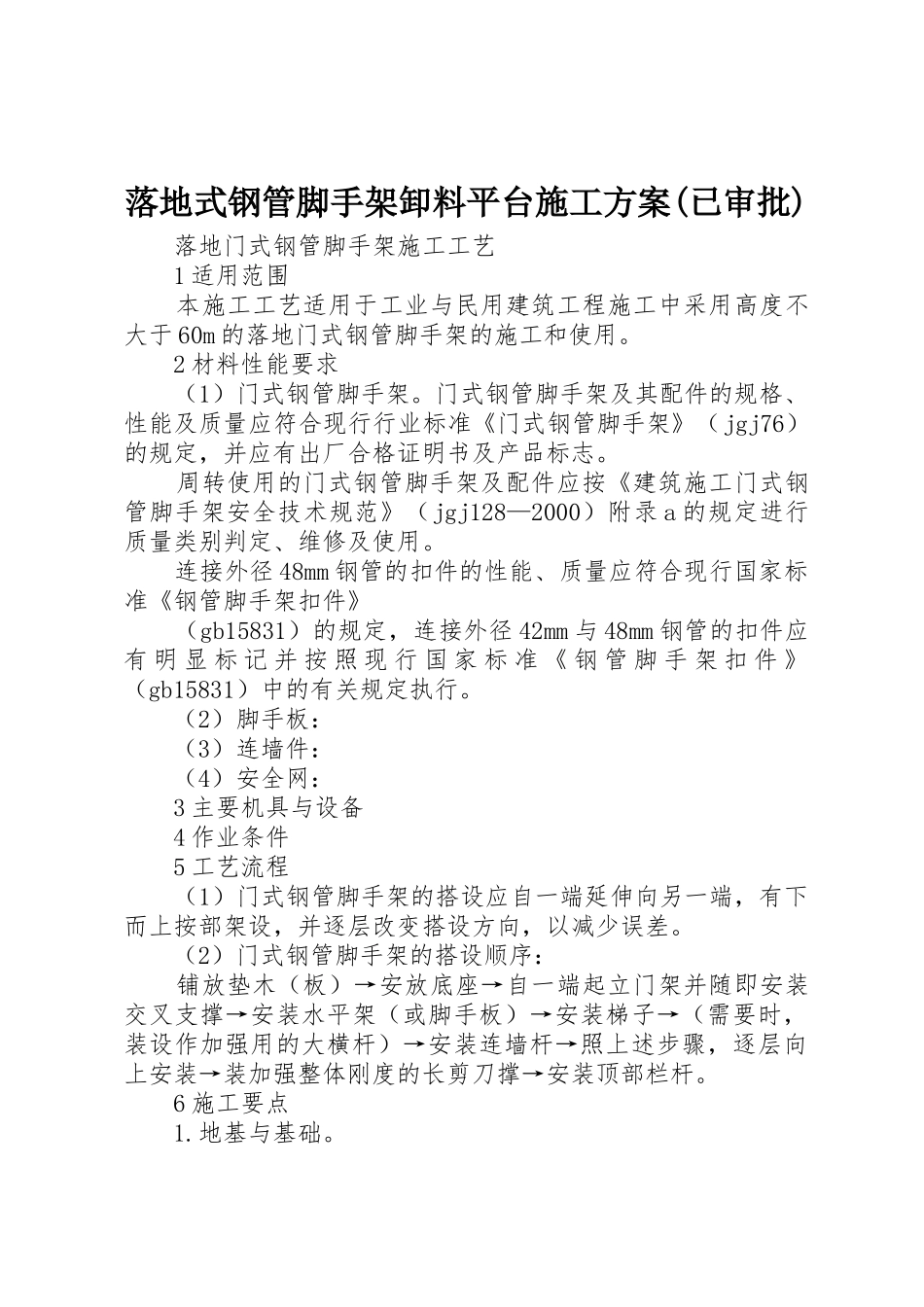

落地式钢管脚手架卸料平台施工方案(已审批) 落地门式钢管脚手架施工工艺 1 适用范围 本施工工艺适用于工业与民用建筑工程施工中采用高度不大于 60m 的落地门式钢管脚手架的施工和使用。 2 材料性能要求 (1)门式钢管脚手架。门式钢管脚手架及其配件的规格、性能及质量应符合现行行业标准《门式钢管脚手架》(jgj76)的规定,并应有出厂合格证明书及产品标志。 周转使用的门式钢管脚手架及配件应按《建筑施工门式钢管脚手架安全技术规范》(jgj128—2000)附录 a 的规定进行质量类别判定、维修及使用。 连接外径 48mm 钢管的扣件的性能、质量应符合现行国家标准《钢管脚手架扣件》 (gb15831)的规定,连接外径 42mm 与 48mm 钢管的扣件应有 明 显 标 记 并 按 照 现 行 国 家 标 准 《 钢 管 脚 手 架 扣 件 》(gb15831)中的有关规定执行。 (2)脚手板: (3)连墙件: (4)安全网: 3 主要机具与设备 4 作业条件 5 工艺流程 (1)门式钢管脚手架的搭设应自一端延伸向另一端,有下而上按部架设,并逐层改变搭设方向,以减少误差。 (2)门式钢管脚手架的搭设顺序: 铺放垫木(板)→安放底座→自一端起立门架并随即安装交叉支撑→安装水平架(或脚手板)→安装梯子→(需要时,装设作加强用的大横杆)→安装连墙杆→照上述步骤,逐层向上安装→装加强整体刚度的长剪刀撑→安装顶部栏杆。 6 施工要点 1.地基与基础。 (1)搭设脚手架的场地必须平整坚实,并作好排水,回填土地面必须分层回填逐层夯实。 (2)落地式脚手架的基础根据土质及搭设高度可按表 6-9的要求处理,当土质与表 6-9 不符合时,应按现行国家标准《建筑地基基础设计规范》(gb50007)的有关规定经计算确定。 表 6-9 地基基础构造 (3)当脚手架搭设在结构楼面、挑台上时,立杆底座下应铺设垫板或垫块,并对楼面或挑台等结构进行强度验算。 2.门架 (1)门架跨距应符合现行行业标准《建筑施工门式钢管脚手架安全技术规范》(jgj128—2000)的规定,并与交叉支撑规格配合。 (2)门架立杆离墙面净距不宜大于 150mm;大于 150mm 时应采取内挑架板或其他防护的安全措施。 3..配件 (1)门架的内外两侧均应设置交叉支撑,并应与门架立杆上的锁销锁牢。 (2)上、下榀门架的组装必须设置连接棒及锁臂,连接棒直径应小于立杆内径的 1~2mm。 (3)在脚手架的操作层上应连续满铺与门架配套的挂扣式脚...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
