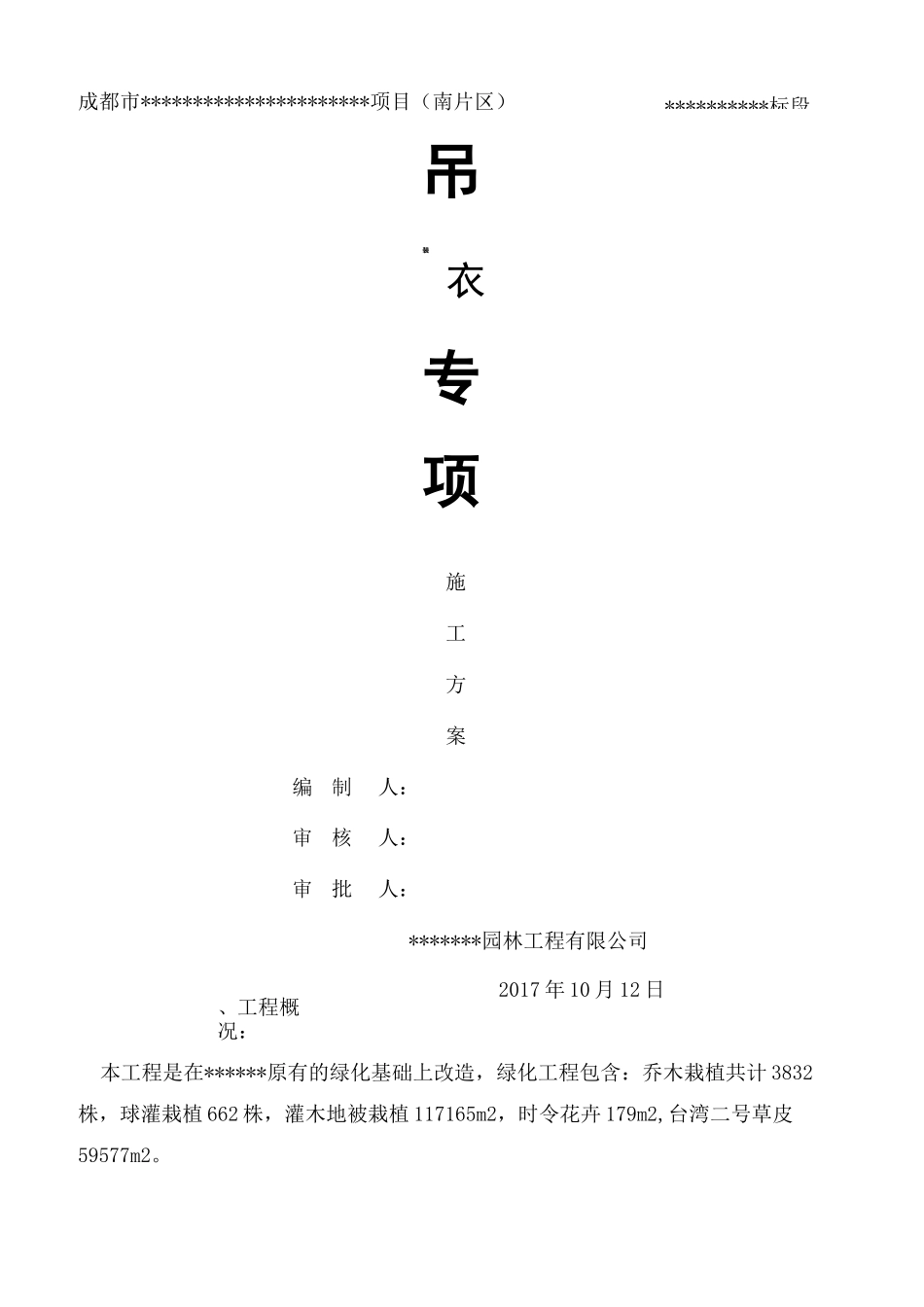

绿化吊装方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)**********标段成都市**********************项目(南片区)吊装衣专项施工方案编制人:审核人:审批人:*******园林工程有限公司、工程概况:2017 年 10 月 12 日本工程是在******原有的绿化基础上改造,绿化工程包含:乔木栽植共计 3832株,球灌栽植 662 株,灌木地被栽植 117165m2,时令花卉 179m2,台湾二号草皮59577m2

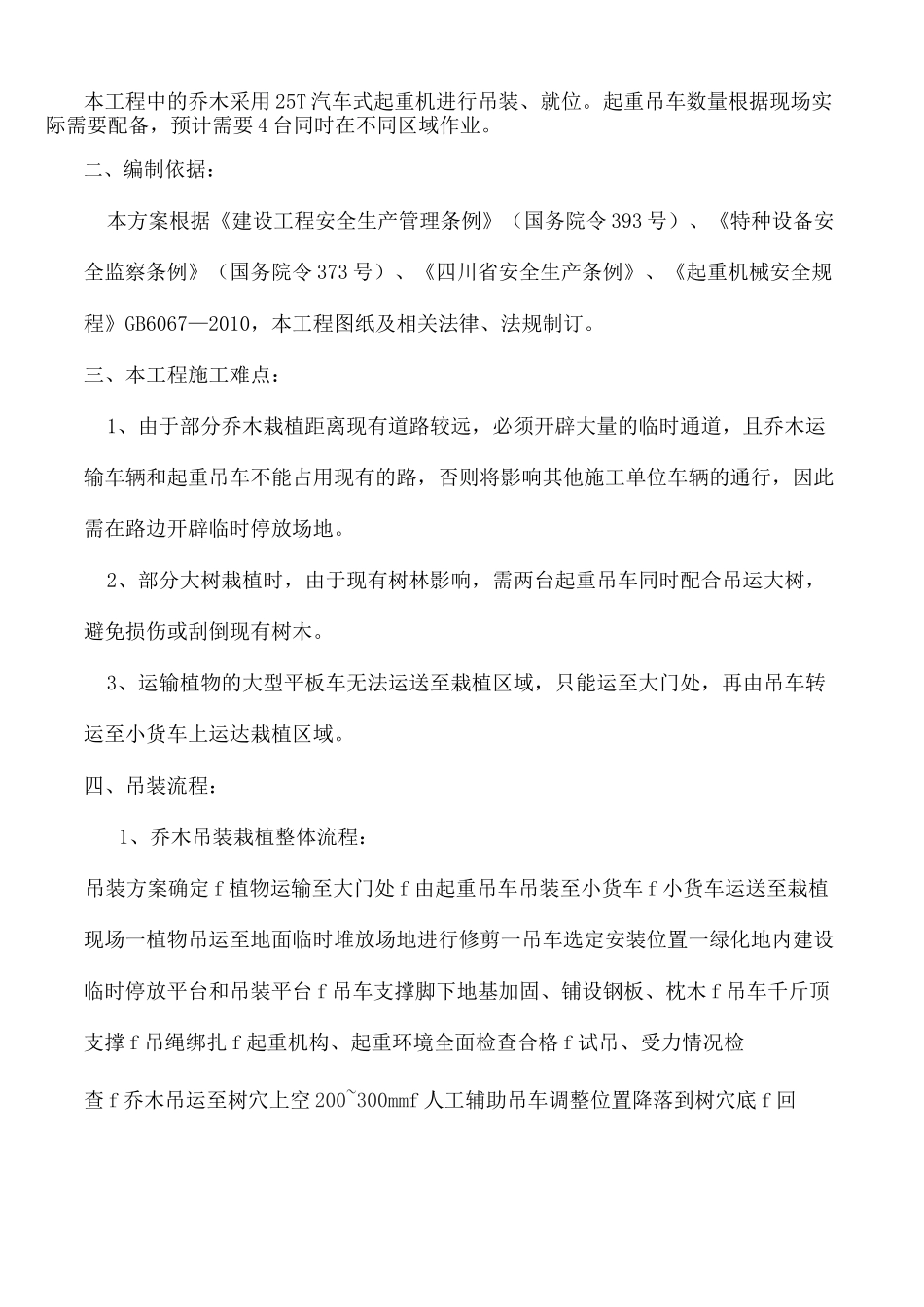

本工程中的乔木采用 25T 汽车式起重机进行吊装、就位
起重吊车数量根据现场实际需要配备,预计需要 4 台同时在不同区域作业
二、编制依据:本方案根据《建设工程安全生产管理条例》(国务院令 393 号)、《特种设备安全监察条例》(国务院令 373 号)、《四川省安全生产条例》、《起重机械安全规程》GB6067—2010,本工程图纸及相关法律、法规制订
三、本工程施工难点:1、由于部分乔木栽植距离现有道路较远,必须开辟大量的临时通道,且乔木运输车辆和起重吊车不能占用现有的路,否则将影响其他施工单位车辆的通行,因此需在路边开辟临时停放场地
2、部分大树栽植时,由于现有树林影响,需两台起重吊车同时配合吊运大树,避免损伤或刮倒现有树木
3、运输植物的大型平板车无法运送至栽植区域,只能运至大门处,再由吊车转运至小货车上运达栽植区域
四、吊装流程:1、乔木吊装栽植整体流程:吊装方案确定 f 植物运输至大门处 f 由起重吊车吊装至小货车 f 小货车运送至栽植现场一植物吊运至地面临时堆放场地进行修剪一吊车选定安装位置一绿化地内建设临时停放平台和吊装平台 f 吊车支撑脚下地基加固、铺设钢板、枕木 f 吊车千斤顶支撑 f 吊绳绑扎 f 起重机构、起重环境全面检查合格 f 试吊、受力情况检查 f 乔木吊运至树穴上空
