预制箱梁模板作业指导书1
目的明确预制箱梁模板作业的工艺流程、操作要点和相应的工艺标准,指导、规范预制箱梁模板施工
适用范围适用于 XXX 标预制箱梁模板施工
1 内业准备⑴ 在开工前技术部门组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,向设计单位反馈有关技术问题,熟悉规范和技术标准
⑵ 对参与施工的所有人员进行技术交底
⑶ 对参加施工的操作人员进行上岗前技术培训,考核合格后持证上岗
⑷ 制定施工安全保证措施,提出应急预案
2 外业准备⑴ 制梁台位基础设施完成并经验收可以投入使用;模板已经经过进场验收并经过试拼装,模板的稳定性及各部尺寸合格
⑵ 模板工程所需的各种设备工具配备安装配备齐全
⑶ 模板工程需要的各种耗材,如脱模剂,已经进场
⑷ 模板上主要的中心线,如支座板防落梁板中心线、跨中线等已经标识
⑸ 模板工程所需要的各种成孔装置,如吊装孔、通风孔、泄水孔等全部加工制作完毕
技术要求⑴ 模板及支架要具有足够的强度、刚度和稳定性;能承受所浇注混凝土的重力、侧压力及施工荷载;保证结构尺寸的正确
⑵ 根据箱梁结构形式、地基承载力、施工设备和材料等条件及施工图纸给定的压缩量、预拱度和沉降值制定生产台座的顶面标高
⑶ 模板安装必须稳固牢靠,接缝严密,不得漏浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
浇注混凝土前,模型内的积水和杂物应清理干净
施工程序与工艺流程5

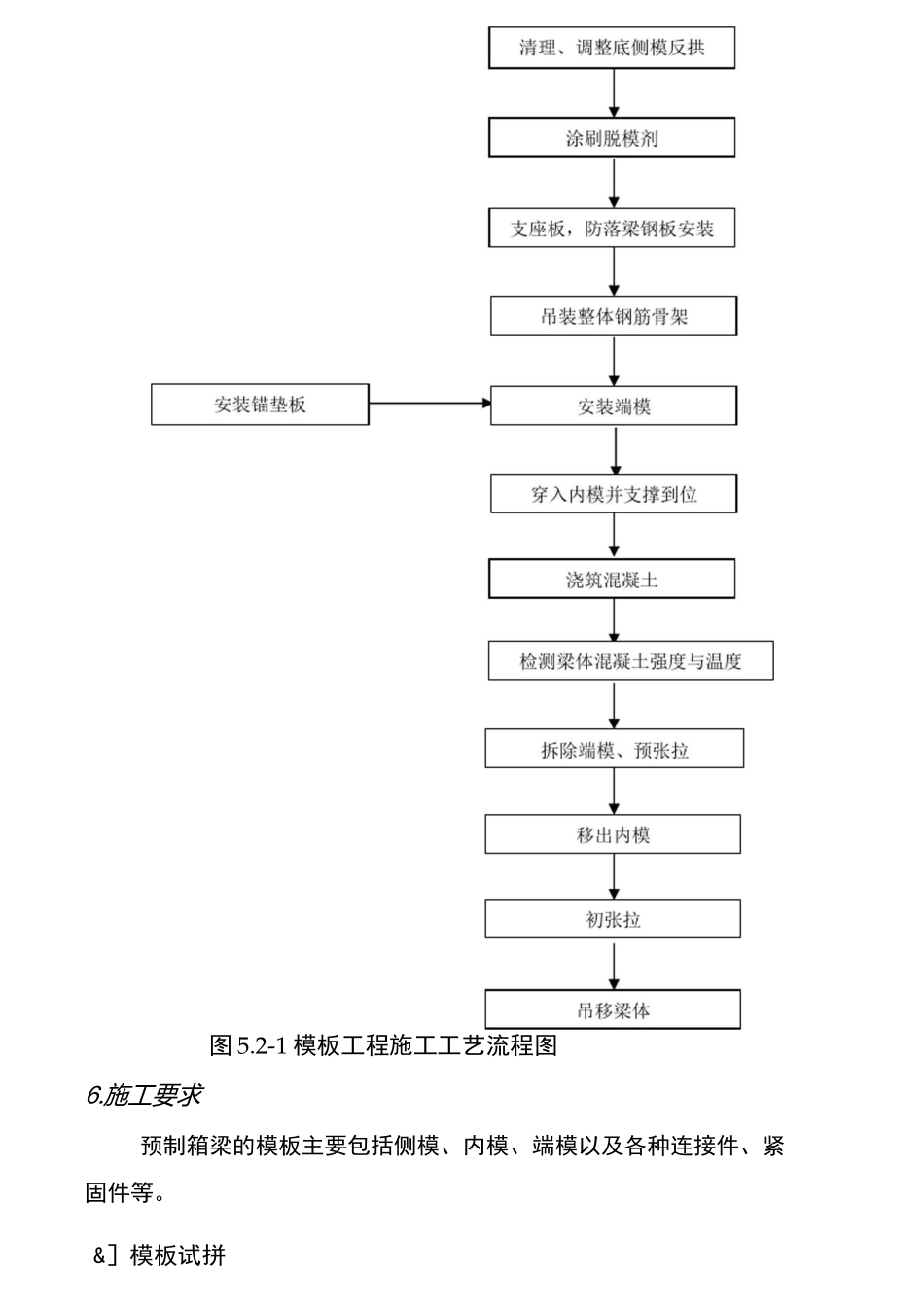

1 施工程序预制箱梁的模板工程施工程序主要包括:清理与调整底模一调整及清理侧模一吊装整体钢筋骨架〜安装端模一穿入内模并支撑到位一浇筑混凝土一检测梁体混凝土强度与温度一拆除端模进行预张拉—抽出内模一进行初张拉 f 吊移梁体
模板拆除工程主要施工程序包括:拆除锚垫板上的紧固螺栓一拆除端模与内模、侧模、底模上的联结螺栓一整体拆除端模一松内模一拆除联结螺栓一拆除支撑机
