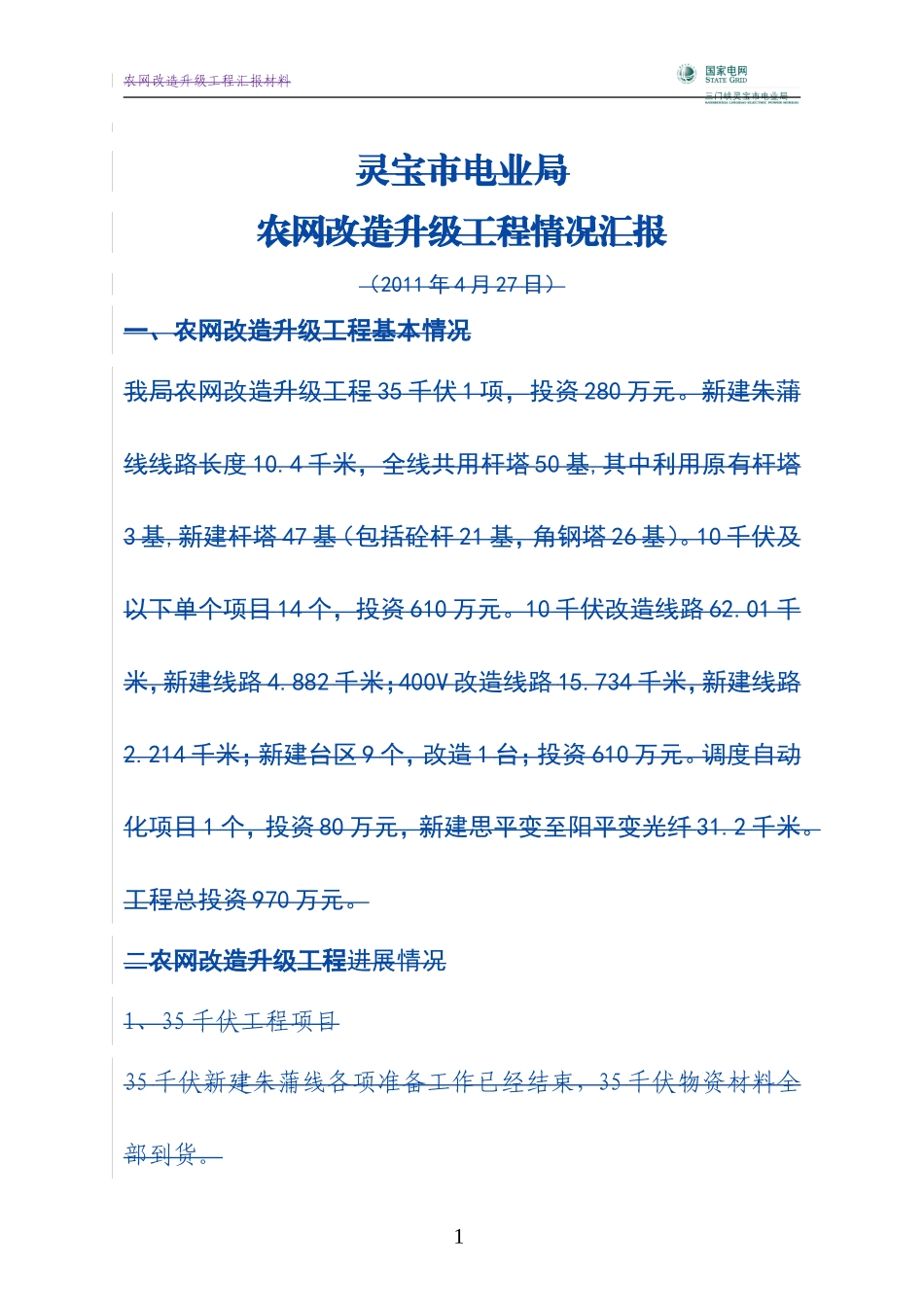

农网改造升级工程汇报材料灵宝市电业局农网改造升级工程情况汇报(2011年4月27日)一、农网改造升级工程基本情况我局农网改造升级工程35千伏1项,投资280万元
新建朱蒲线线路长度10
4千米,全线共用杆塔50基,其中利用原有杆塔3基,新建杆塔47基(包括砼杆21基,角钢塔26基)
10千伏及以下单个项目14个,投资610万元
10千伏改造线路62
01千米,新建线路4
882千米;400V改造线路15
734千米,新建线路2
214千米;新建台区9个,改造1台;投资610万元
调度自动化项目1个,投资80万元,新建思平变至阳平变光纤31
工程总投资970万元
二农网改造升级工程进展情况1、35千伏工程项目35千伏新建朱蒲线各项准备工作已经结束,35千伏物资材料全部到货

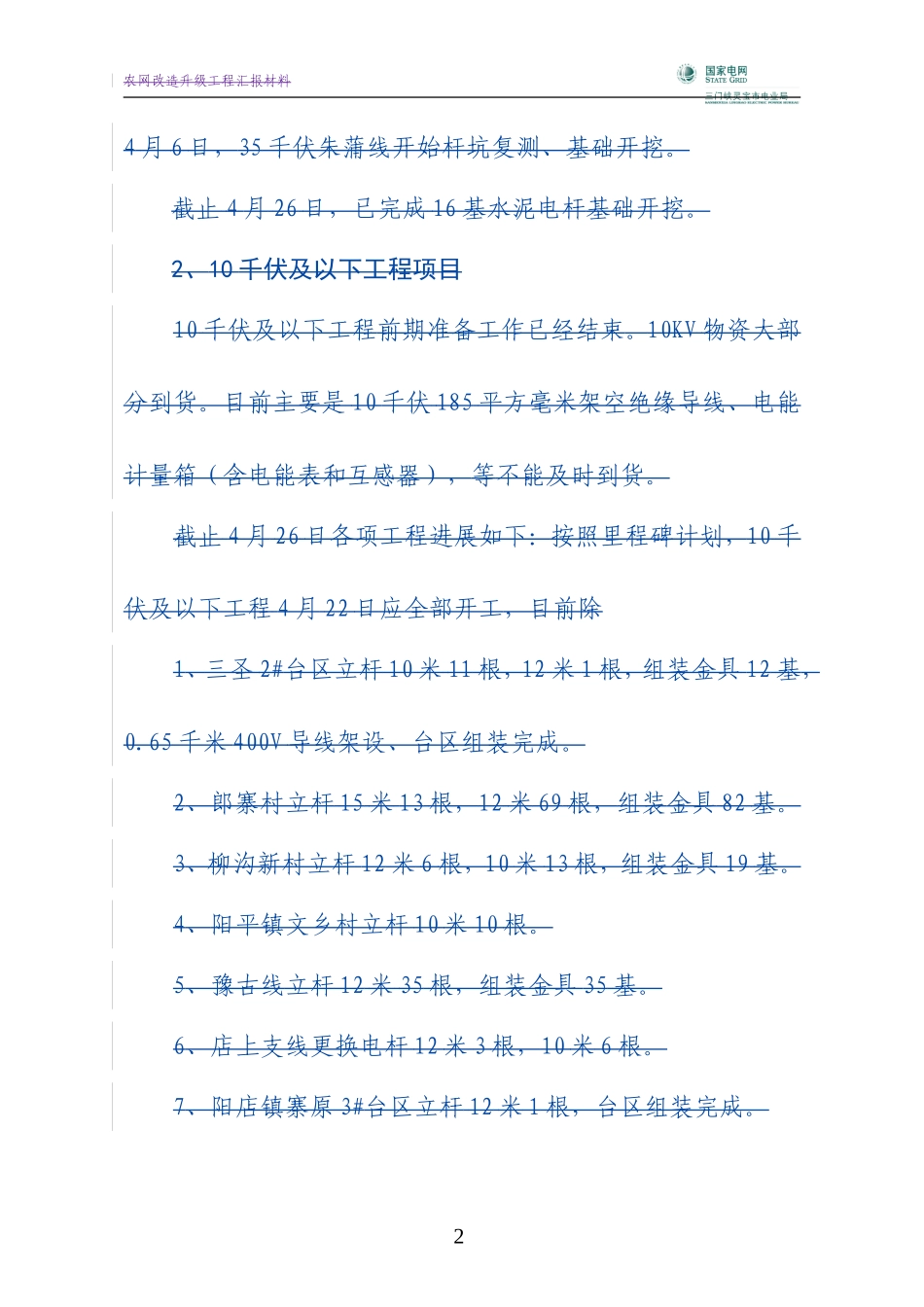

1农网改造升级工程汇报材料4月6日,35千伏朱蒲线开始杆坑复测、基础开挖
截止4月26日,已完成16基水泥电杆基础开挖
2、10千伏及以下工程项目10千伏及以下工程前期准备工作已经结束
10KV物资大部分到货
目前主要是10千伏185平方毫米架空绝缘导线、电能计量箱(含电能表和互感器),等不能及时到货
截止4月26日各项工程进展如下:按照里程碑计划,10千伏及以下工程4月22日应全部开工,目前除1、三圣2#台区立杆10米11根,12米1根,组装金具12基,0
65千米400V导线架设、台区组装完成
2、郎寨村立杆15米13根,12米69根,组装金具82基
3、柳沟新村立杆12米6根,10米13根,组装金具19基
4、阳平镇文乡村立杆10米10根
5、豫古线立杆12米35根,组装金具35基
6、店上支线更换电杆12米3根,10米6根
7、阳店镇寨原3#台区立杆12米1根,台区组装完成
2农网改造升级工程汇报材料8、阳店镇布张村立杆10米3根
9、焦巴线更换金具84基
10、焦城线立杆12米5根
