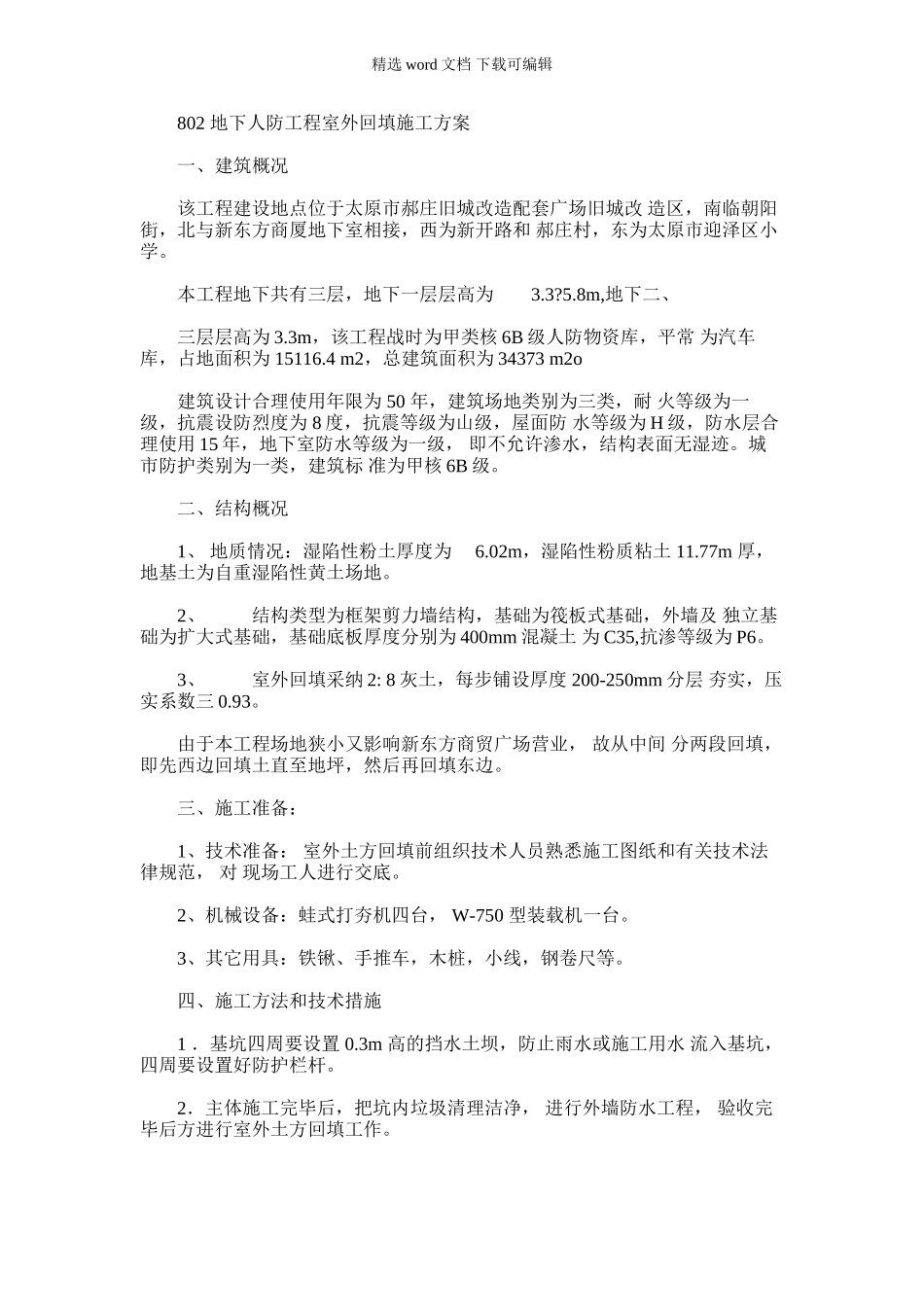

精选 word 文档 下载可编辑 802 地下人防工程室外回填施工方案 一、建筑概况 该工程建设地点位于太原市郝庄旧城改造配套广场旧城改 造区,南临朝阳 街,北与新东方商厦地下室相接,西为新开路和 郝庄村,东为太原市迎泽区小学
本工程地下共有三层,地下一层层高为3
8m,地下二、 三层层高为 3
3m,该工程战时为甲类核 6B 级人防物资库,平常 为汽车 库,占地面积为 15116
4 m2,总建筑面积为 34373 m2o 建筑设计合理使用年限为 50 年,建筑场地类别为三类,耐 火等级为一 级,抗震设防烈度为 8 度,抗震等级为山级,屋面防 水等级为 H 级,防水层合理使用 15 年,地下室防水等级为一级, 即不允许渗水,结构表面无湿迹

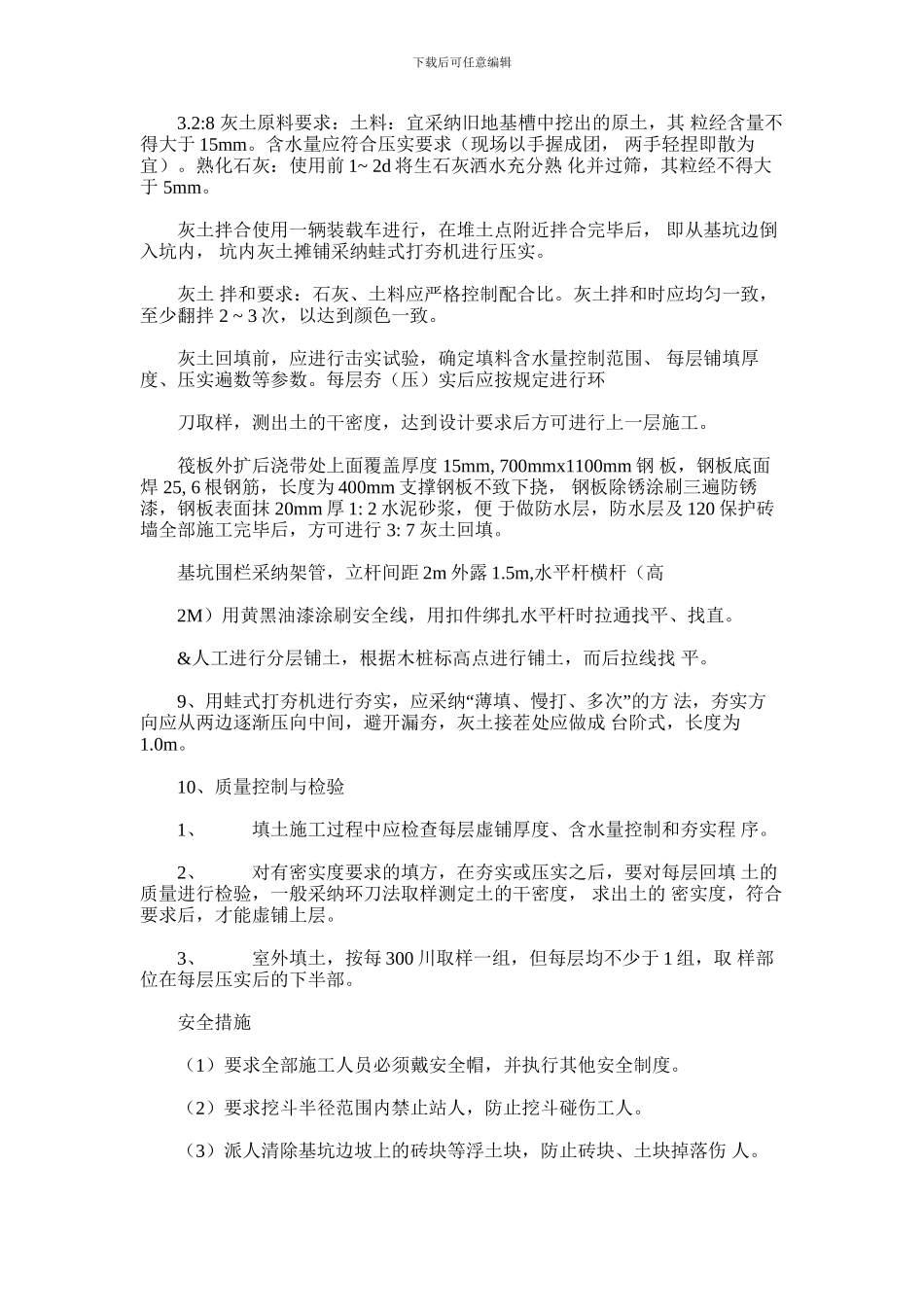

城 市防护类别为一类,建筑标 准为甲核 6B 级
二、结构概况 1 、 地质情况:湿陷性粉土厚度为6
02m ,湿陷性粉质粘土 11
77m 厚,地基土为自重湿陷性黄土场地
2、 结构类型为框架剪力墙结构,基础为筏板式基础,外墙及 独立基础为扩大式基础,基础底板厚度分别为 400mm 混凝土 为 C35,抗渗等级为 P6
3、室外回填采纳 2: 8 灰土,每步铺设厚度 200-250mm 分层 夯实,压实系数三 0
由于本工程场地狭小又影响新东方商贸广场营业, 故从中间 分两段回填,即先西边回填土直至地坪,然后再回填东边
三、施工准备: 1 、技术准备: 室外土方回填前组织技术人员熟悉施工图纸和有关技术法 律规范, 对 现场工人进行交底
2 、机械设备:蛙式打夯机四台, W-750 型装载机一台
3、其它用具:铁锹、手推车,木桩,小线,钢卷尺等
四、施工方法和技术措施 1 .基坑四周要设置 0
3m 高的挡水土坝,防止雨水或施工用水 流入基坑,四周要设置好防护栏杆
2 .主体施工完毕后,把坑内垃圾清理洁
