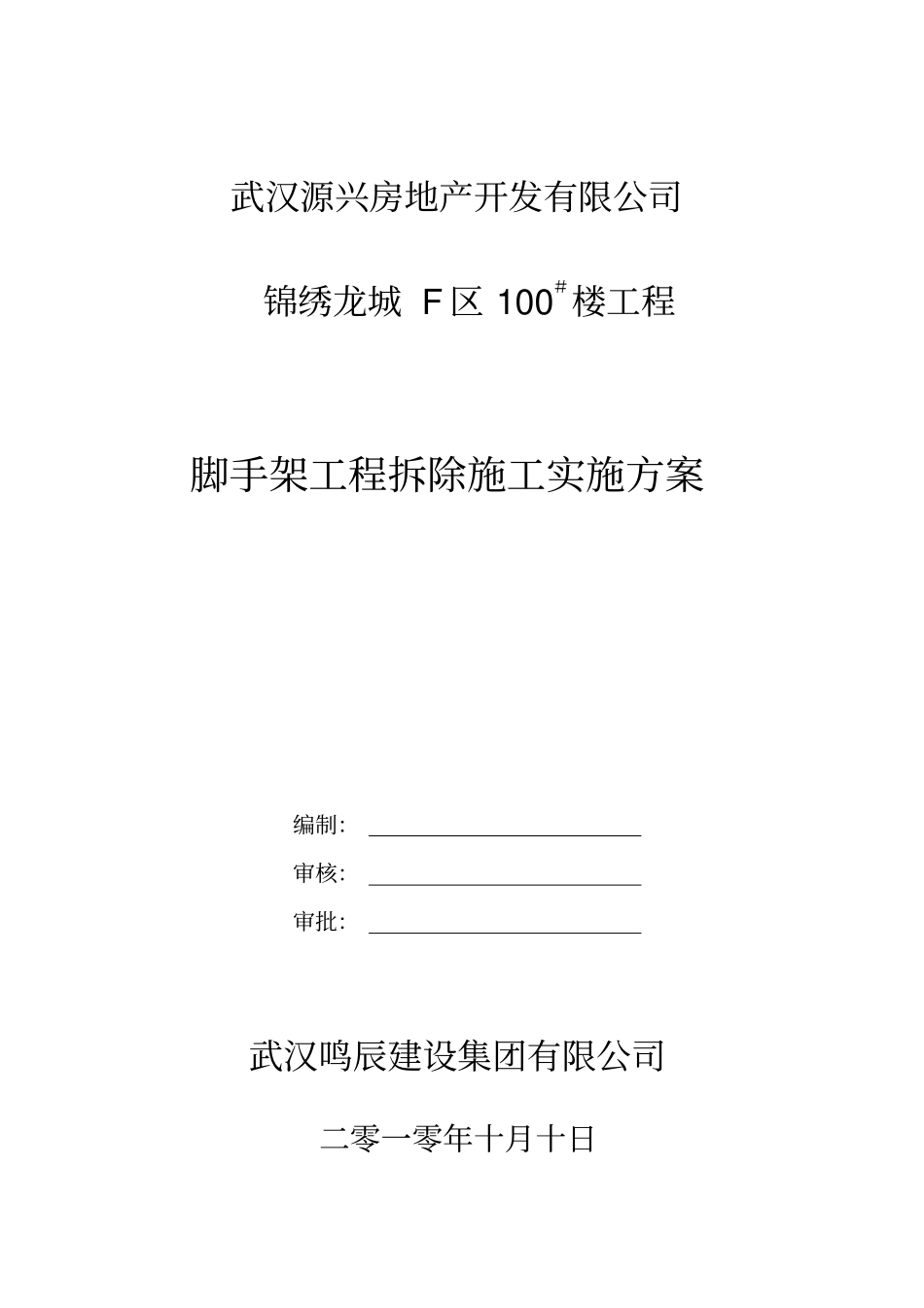

武汉源兴房地产开发有限公司锦绣龙城 F 区 100#楼工程脚手架工程拆除施工实施方案编制:审核:审批:武汉鸣辰建设集团有限公司二零一零年十月十日脚手架工程拆除施工方案审批意见单施工单位意见:审批人:年月日监理单位意见:监理工程师:年月日监理单位意见:总监理工程师:年月日备注:脚手架工程拆除施工实施方案一、工程概况本工程为剪力墙结构地上三十二层、地下一层,建筑物高度为99.000m,一层层高 6.00m,标准层层高3.0m,±0.000 相当于绝对标高30.500m;在施工中采用普通钢管落地式双排脚手架与型钢(16#工字钢)悬挑钢管双排脚手架相结合,分五次悬挑(落地部分四次悬挑),从二层结构开始悬挑,每次悬挑6 层, 悬挑高度为 18m。外脚手架搭设选用中 ф 48×3.5 规格钢管,采用直角扣件、旋转扣件、对接扣件连接,脚手架底层和作业层均满铺脚手板,外边采用密目安全网进行密封。立杆纵距 1.5m,横距 1.0m,大横杆间距 1.8m。里立杆距结构边距离为 250 ㎜,以保证一定的施工活动空间。上下两根大横杆之间设一道护身栏杆。上下横杆的接长位置应错开布置在不同的立杆纵距中,以减少立杆偏心受载,与相近立杆的距离不大于纵距的三分之一。扫地杆通长设置在距架底部 200 ㎜处。三、16、工字钢拆除时,首先把工字钢往后拉,再切断固定工字钢尾部的钢筋卡环。四、材料堆放地点:1、外架拆除的钢管不得在楼层内集中堆放,必须每天用外用施工电梯吊运到地面,用汽车转运出施工现场。2、拆除后的安全网要堆放到指定地点,堆放整齐。五、劳动力安排:1、外架拆除期间,施工员李望群统一指挥、安排拆除工作,外架施工班组长江会良组织施工拆除人员。2、拆除作业人员根据拆除进度安排数量,确保拆除施工进度计划。3、拆除外架期间,负责现场安全人员有李望群、雷茂伟、刘亮、张松山、江会良,负责人张国华。武汉源兴房地产开发有限公司锦绣龙城 F 区 100#楼工程脚手架工程拆除施工实施方案编制:审核:审批:武汉鸣辰建设集团有限公司二零一一年二月二十五日脚手架工程拆除施工方案审批意见单施工单位意见:审批人:年月日监理单位意见:监理工程师:年月日监理单位意见:总监理工程师:年月日备注:脚手架工程拆除施工实施方案一、工程概况本工程为剪力墙结构地上三十二层、地下一层,建筑物高度为99.000m,一层层高 6.00m,标准层层高3.0m,±0.000 相当于绝对标高30.500m;在施工中采用普通钢管型钢(16#工字钢)悬挑钢管...
