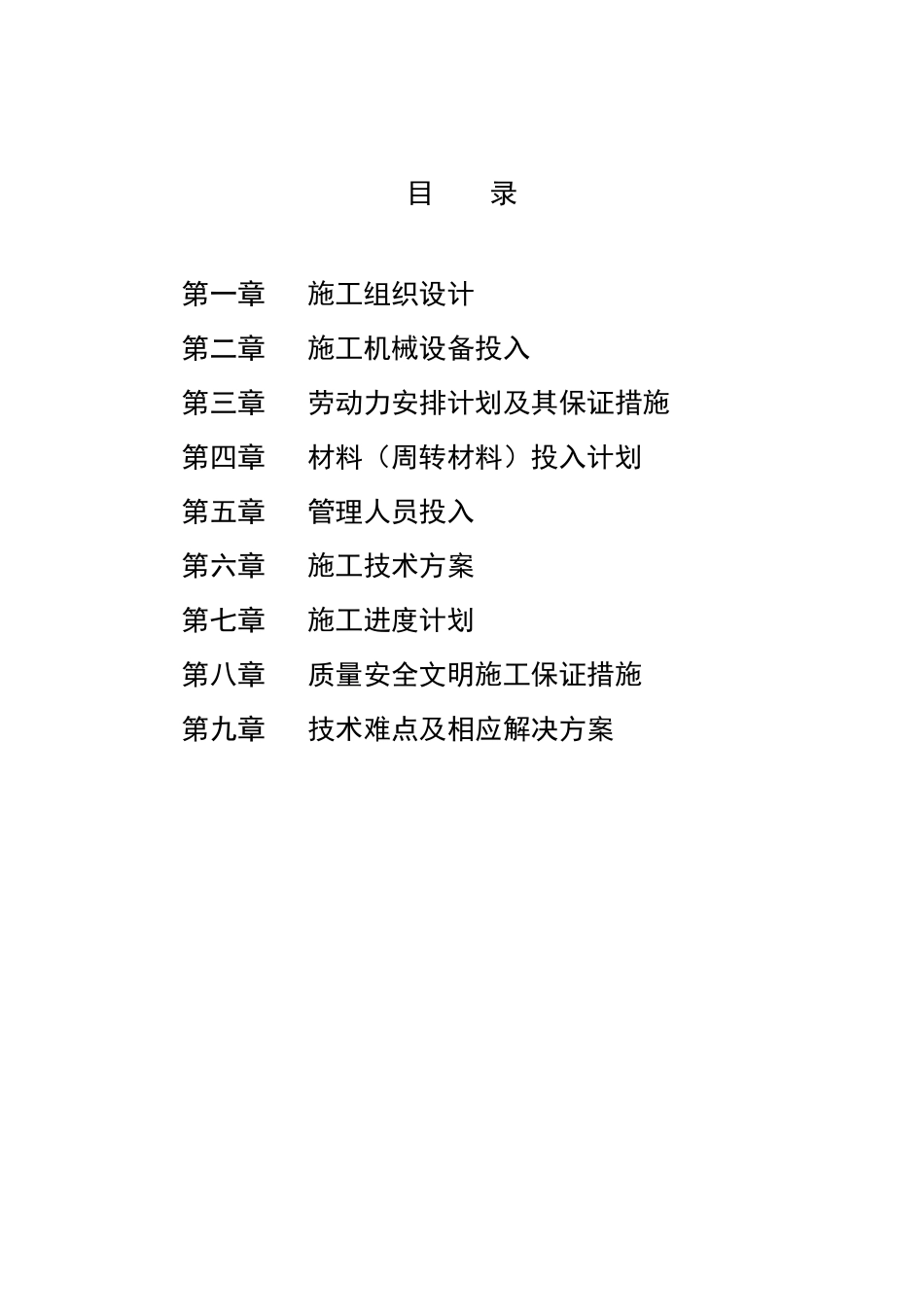

目 录 第一章 施工组织设计 第二章 施工机械设备投入 第三章 劳动力安排计划及其保证措施 第四章 材料(周转材料)投入计划 第五章 管理人员投入 第六章 施工技术方案 第七章 施工进度计划 第八章 质量安全文明施工保证措施 第九章 技术难点及相应解决方案 第一章 施工组织设计 一 、 项 目 管 理 网 络 图 ( 见 附 页 ) 二 、 施 工 现 场 平 面 布 置 图 ( 见 附 页 ) 三 、 工 序 衔 接 合 理 , 关 键 节 点 控 制 措 施 可 行 ( 一 ) 工 程 概 况 本 工 程 为 伊 犁 哈 萨 克 自 治 州 霍 尔 果 斯 综 合 服 务 中 心 工 程 , 该 工 程 位 于新 疆 维 吾 尔 伊 犁 哈 萨 克 自 治 州 霍 城 县 霍 尔 果 斯 口 岸 兰 新 路 以 西 , 昆 仑路 以 南 。 总 建 筑 面 积 10434.7m2, 其 中 : 地 下 建 筑 面 积 951.2 ㎡ , 地上 建 筑 面 积9483.5 ㎡ 。 本 工 程 建 筑 总 高 度16.5m, 地 上 三 层 地 下 局部 一 层 , 为 框 架 结 构 。 抗 震 设 计 烈 度 为 7 度 , 设 计 地 震 分 组 为 第 三 组 ,基 本 地 震 加 速 度 值 为 0.15g, 建 筑 抗 震 等 级 为 2 级 。 建 筑 场 地 类 别 为Ⅱ 类 。 结 构 设 计 使 用 年 限 为 50 年 , 结 构 安 全 等 级 为 二 级 。 按 招 标 文 件 要 求 , 工 程 应于 2013 年 4 月15 日开工 , 2013 年 9 月30日竣工 , 工 期日历日为 169 天。 工 程 质量要 求 为 达到国家验收规范合 格标 准, 并确保“天马杯”、“天山杯”。 ( 二 ) 建 筑 设 计 概 况 : 序 号 项 目 内 容 1 建 筑 功能 公建 2 建 筑 特点 建 筑 外观新 颖、 简洁、 大方。 3 建 筑 面 积( m2) 10434.7 ㎡ 4 ±0.000 绝对高 程 784.8m( 以 国家85 高 程 系为 准) 5 建 筑 层 数 地 下 : 局 部1层 地 上 : 3 层 6 建 筑 层 高 地 下 室 3.9m, 首层 5.5m,二 层 5.2m, 三 层 4.65m 7 建 筑 高 度 室内外高 差 0.3m 基 础埋深 -3.9m 建 筑 高 度 16.5m 8 建筑物 外形尺寸 不规则的多边...
