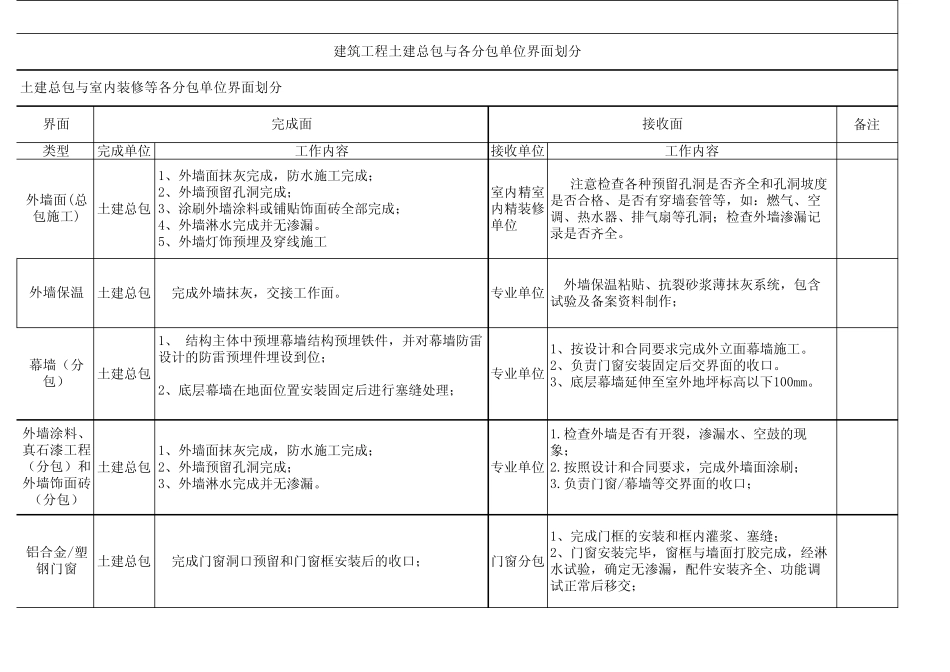

备注完成单位工作内容接收单位工作内容土建总包1、外墙面抹灰完成,防水施工完成;2、外墙预留孔洞完成;3、涂刷外墙涂料或铺贴饰面砖全部完成;4、外墙淋水完成并无渗漏。5、外墙灯饰预埋及穿线施工室内精室内精装修单位 注意检查各种预留孔洞是否齐全和孔洞坡度是否合格、是否有穿墙套管等,如:燃气、空调、热水器、排气扇等孔洞;检查外墙渗漏记录是否齐全。土建总包 完成外墙抹灰,交接工作面。专业单位 外墙保温粘贴、抗裂砂浆薄抹灰系统,包含试验及备案资料制作;土建总包1、 结构主体中预埋幕墙结构预埋铁件,并对幕墙防雷设计的防雷预埋件埋设到位; 2、底层幕墙在地面位置安装固定后进行塞缝处理;专业单位1、按设计和合同要求完成外立面幕墙施工。2、负责门窗安装固定后交界面的收口。3、底层幕墙延伸至室外地坪标高以下100mm。土建总包1、外墙面抹灰完成,防水施工完成;2、外墙预留孔洞完成;3、外墙淋水完成并无渗漏。专业单位1.检查外墙是否有开裂,渗漏水、空鼓的现象;2.按照设计和合同要求,完成外墙面涂刷;3.负责门窗/幕墙等交界面的收口;土建总包 完成门窗洞口预留和门窗框安装后的收口;门窗分包1、完成门框的安装和框内灌浆、塞缝;2、门窗安装完毕 ,窗框与 墙面打 胶 完成,经 淋水试验,确 定无渗漏,配 件安装齐全、功 能 调试正 常 后移 交;类 型土建总包与 室内装修等各分包单位界面划 分完成面接收面界面铝 合金 /塑钢 门窗建筑 工程 土建总包与 各分包单位界面划 分外墙面(总包施工)幕墙( 分包)外墙涂料、真 石 漆 工程( 分包) 和外墙饰面砖( 分包)外墙保温土建总包 完成管道安装及疏通、排水坡度满足要求。室内精装修单位 检查外墙立管是否完好,放水试验检查排水坡度是否合格、通畅。土建总包/栏杆分包1、结构蓄水无漏水,地坪找平层完成;2、下面为开放空间的无需做防水,下面为房间的需做完防水;3、栏杆安装完成。室内精装修单位 进行蓄水试验并检查排水坡度、面层铺贴完成土建总包1、完成洞口预留和门框安装后的收口;入户门分包1、完成门框的安装和框内灌浆或塞缝;2、待精装修湿作业完成后负责安装门扇、锁具并做成品保护后移交。 墙面、梁底、土建总包水泥砂浆抹灰完成室内精装修单位面层装饰卫生间、厨房土建总包墙面抹灰完成,室内精装修单位防水及墙面铺贴装饰户内门户内门分包单位1、检查门洞口尺寸是否符合施工图纸;2、按图纸和合同进行施工、安装...
