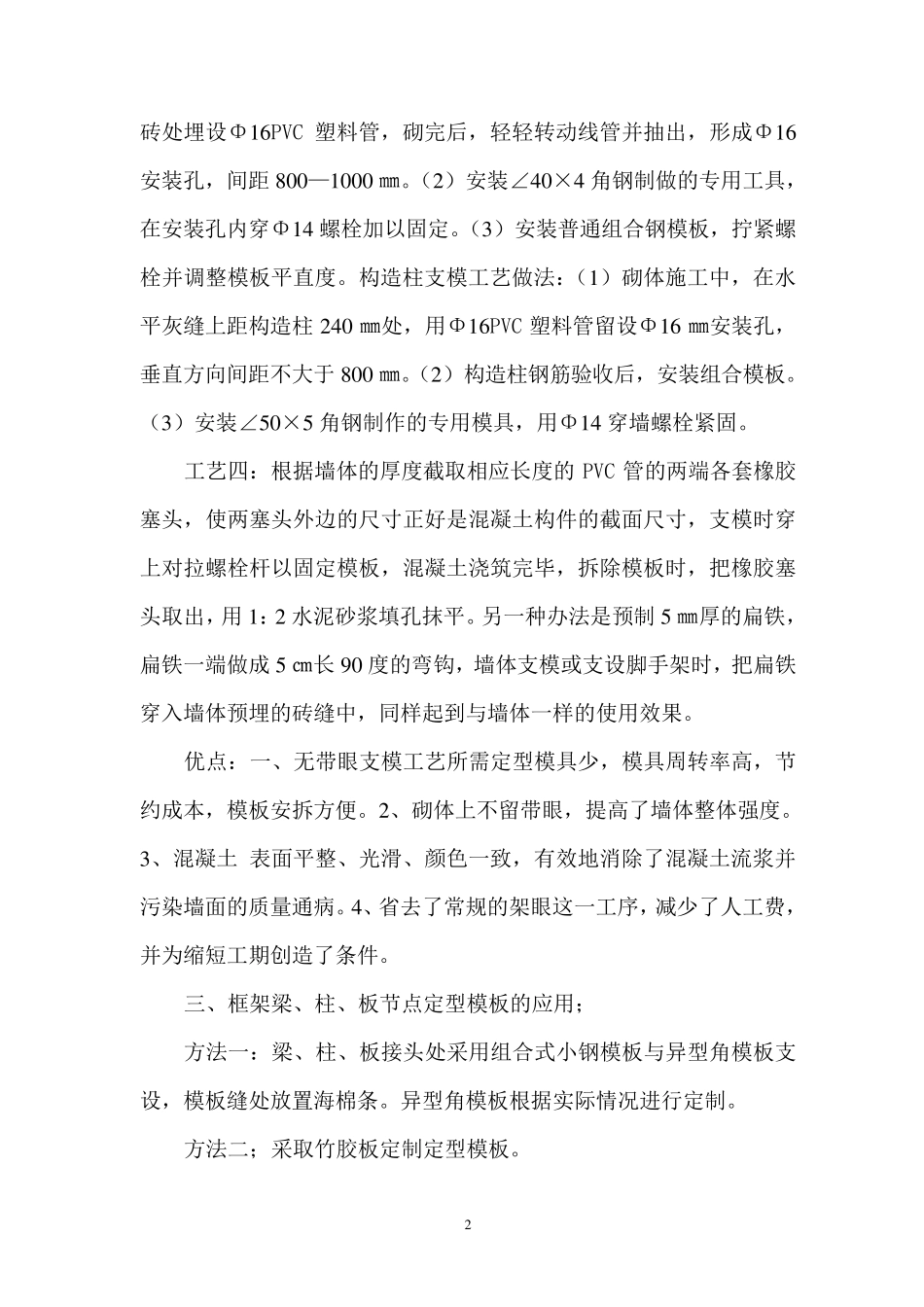

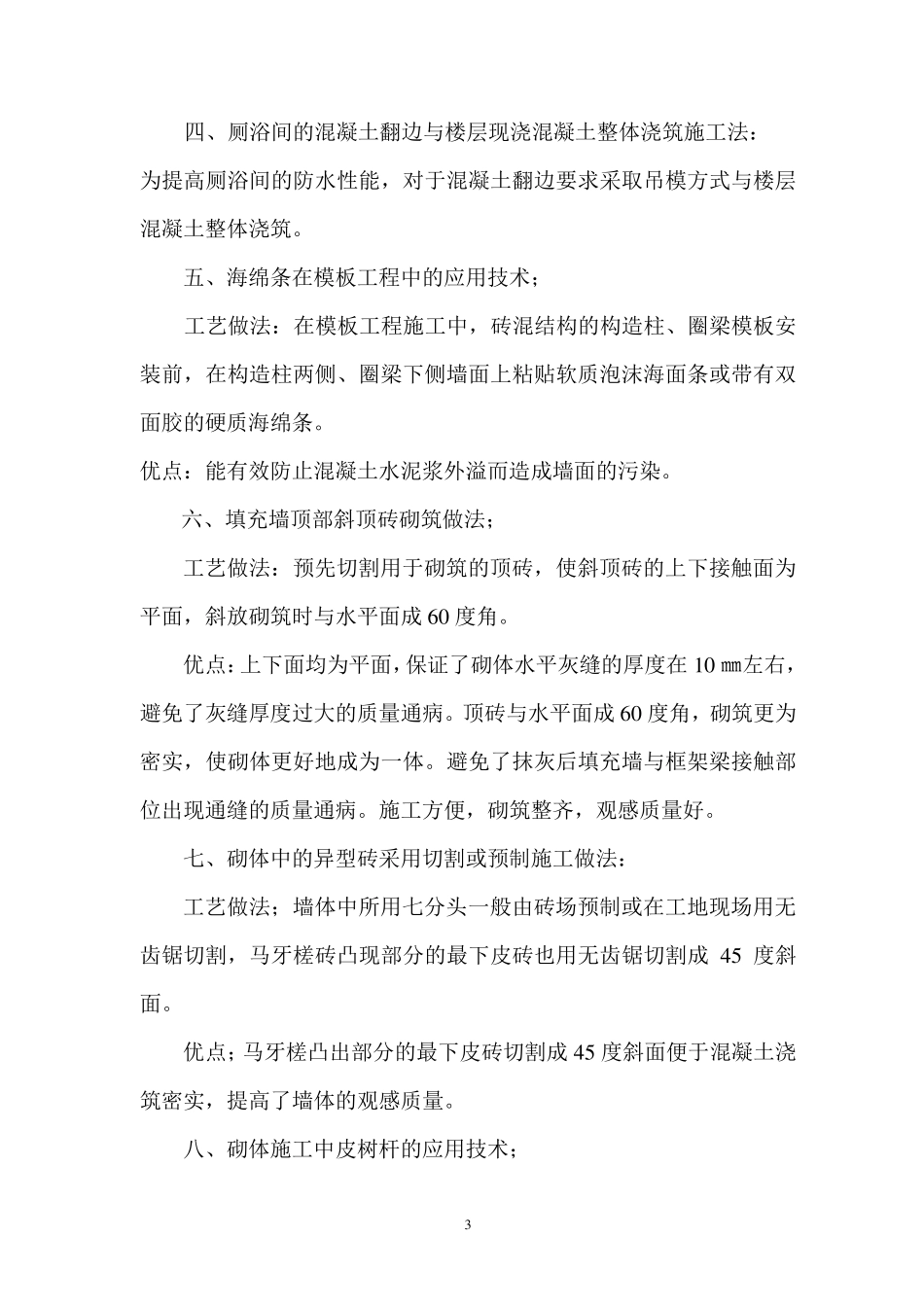

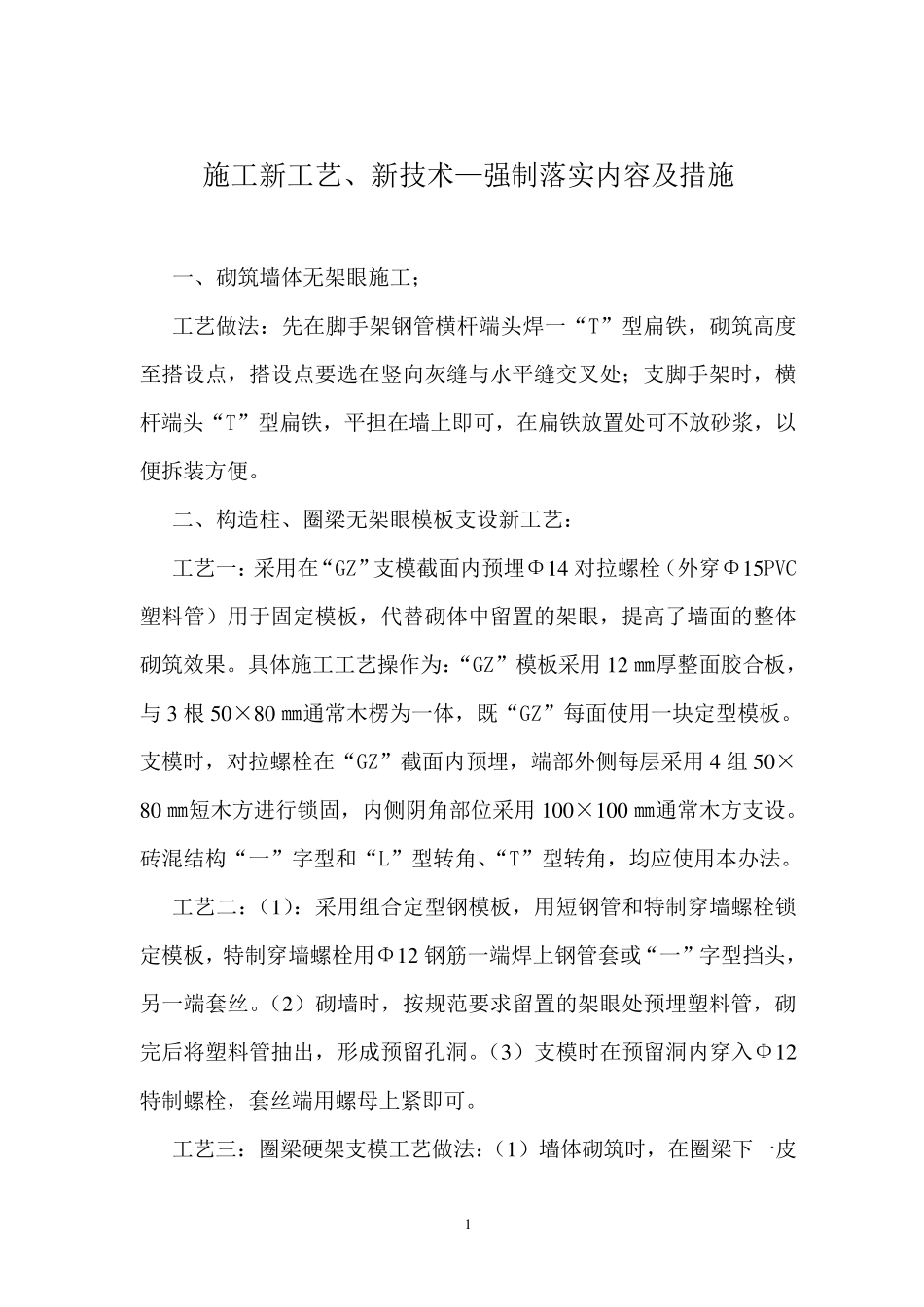

1 施工新工艺、新技术—强制落实内容及措施 一、砌筑墙体无架眼施工; 工艺做法:先在脚手架钢管横杆端头焊一“T”型扁铁,砌筑高度至搭设点,搭设点要选在竖向灰缝与水平缝交叉处;支脚手架时,横杆端头“T”型扁铁,平担在墙上即可,在扁铁放置处可不放砂浆,以便拆装方便。 二、构造柱、圈梁无架眼模板支设新工艺: 工艺一:采用在“GZ”支模截面内预埋Φ1 4 对拉螺栓(外穿Φ1 5 PVC塑料管)用于固定模板,代替砌体中留置的架眼,提高了墙面的整体砌筑效果。具体施工工艺操作为:“GZ”模板采用1 2 ㎜厚整面胶合板,与3 根5 0 ×8 0 ㎜通常木楞为一体,既“GZ”每面使用一块定型模板。支模时,对拉螺栓在“GZ”截面内预埋,端部外侧每层采用4 组 5 0 ×8 0 ㎜短木方进行锁固,内侧阴角部位采用1 0 0 ×1 0 0 ㎜通常木方支设。砖混结构“一”字型和“L”型转角、“T”型转角,均应使用本办法。 工艺二:(1 ):采用组合定型钢模板,用短钢管和特制穿墙螺栓锁定模板,特制穿墙螺栓用Φ1 2 钢筋一端焊上钢管套或“一”字型挡头,另一端套丝。(2 )砌墙时,按规范要求留置的架眼处预埋塑料管,砌完后将塑料管抽出,形成预留孔洞。(3 )支模时在预留洞内穿入Φ1 2特制螺栓,套丝端用螺母上紧即可。 工艺三:圈梁硬架支模工艺做法:(1 )墙体砌筑时,在圈梁下一皮 2 砖处埋设Φ1 6 PVC 塑料管,砌完后,轻轻转动线管并抽出,形成Φ1 6安装孔,间距8 0 0 —1 0 0 0 ㎜。(2 )安装∠4 0 ×4 角钢制做的专用工具,在安装孔内穿Φ1 4 螺栓加以固定。(3 )安装普通组合钢模板,拧紧螺栓并调整模板平直度。构造柱支模工艺做法:(1 )砌体施工中,在水平灰缝上距构造柱 2 4 0 ㎜处,用Φ1 6 PVC 塑料管留设Φ1 6 ㎜安装孔,垂直方向间距不大于 8 0 0 ㎜。(2 )构造柱钢筋验收后,安装组合模板。(3 )安装∠5 0 ×5 角钢制作的专用模具,用Φ1 4 穿墙螺栓紧固。 工艺四:根据墙体的厚度截取相应长度的 PVC 管的两端各套橡胶塞头,使两塞头外边的尺寸正好是混凝土构件的截面尺寸,支模时穿上对拉螺栓杆以固定模板,混凝土浇筑完毕,拆除模板时,把橡胶塞头取出,用 1 :2 水泥砂浆填孔抹平。另一种办法是预制 5 ㎜厚的扁铁,扁铁一端做成5 ㎝长 9 0 度的弯钩,墙体支模或支设脚手架时,把扁铁穿入墙体预埋的砖缝中,同样起到与墙体一样的使用效果。 优...
