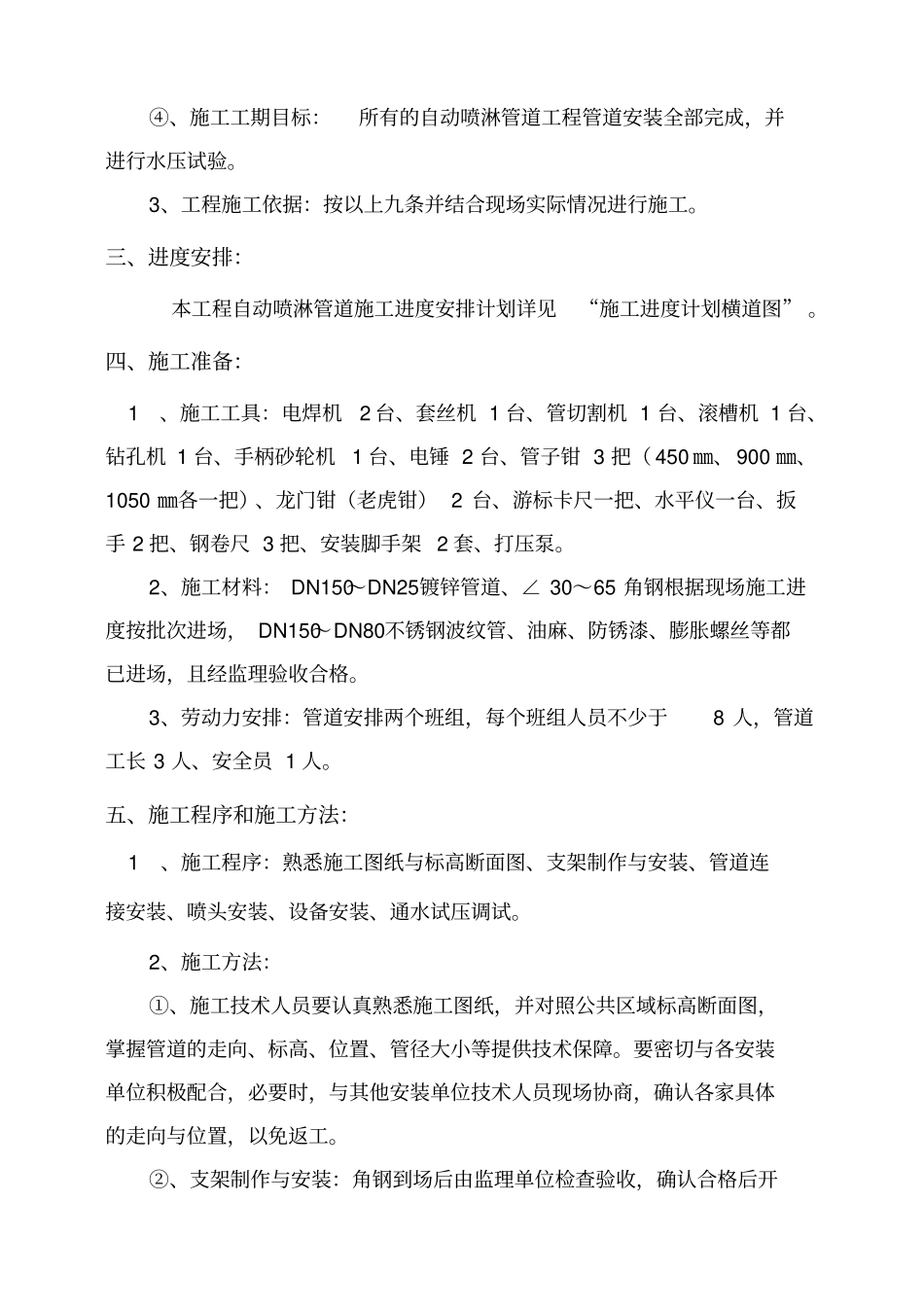

自动喷淋系统施工技术交底一、 编制依据:1、定襄盛世华城 3#地块超市2、各层公共区域内综合标高断面图3、消防图纸会审纪要(喷淋交底部分)4、定襄盛世华城 3#地块超市工程施工组织设计方案5、公司下发的有关“技术文件”6、《自动喷水系统施工及验收规范》GB50261-20057、《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 8、《自动喷水与水喷雾灭火设施安装标准图集》04S206 9、《沟槽式连接管道工程技术规程》CECS 151 2003一、工程施工范围:地上一至三层和地下室的喷淋主管、支管、支架的施工。其中DN150、DN125、DN100管道接口采用卡箍件连接,DN80~DN25管道采用丝扣连接。2、工程施工目标:①、施工质量目标: 确保自动喷淋管道工程施工质量符合消防设计图纸要求,以及《自动喷水系统施工及验收规范》GB50261-2005的验收标准,为创建“汾水杯奖”工程奠定基础。②、施工安全目标:施工全过程严格按《建设工程安全生产管理条例》来施工。坚持“安全第一,预防为主”的方针,确保本工程自动喷淋管道施工工程安全零事故。③、施工环境目标:施工现场采取扬尘、消防、降噪声、文明等施工技术 措施 , 确 保 工 人 作 业 环 境 符 合 《 职 业 健 康 安 全管 理 体 系 — 规 范》(GB/T28001-2001) 的有关要求。④、施工工期目标:所有的自动喷淋管道工程管道安装全部完成,并进行水压试验。3、工程施工依据:按以上九条并结合现场实际情况进行施工。三、进度安排:本工程自动喷淋管道施工进度安排计划详见“施工进度计划横道图” 。四、施工准备: 1、施工工具:电焊机2 台、套丝机 1 台、管切割机 1 台、滚槽机 1 台、钻孔机 1 台、手柄砂轮机1 台、电锤 2 台、管子钳 3 把( 450 ㎜、900 ㎜、1050 ㎜各一把)、龙门钳(老虎钳) 2 台、游标卡尺一把、水平仪一台、扳手 2 把、钢卷尺 3 把、安装脚手架 2 套、打压泵。2、施工材料: DN150~DN25镀锌管道、∠ 30~65 角钢根据现场施工进度按批次进场, DN150~DN80不锈钢波纹管、油麻、防锈漆、膨胀螺丝等都已进场,且经监理验收合格。3、劳动力安排:管道安排两个班组,每个班组人员不少于8 人,管道工长 3 人、安全员 1 人。五、施工程序和施工方法: 1、施工程序:熟悉施工图纸与标高断面图、支架制作与安装、管道连接安装、喷头安装、设备安装、通水试压调试。2、施工方法:①、施工技术人员要认真熟悉施工...
