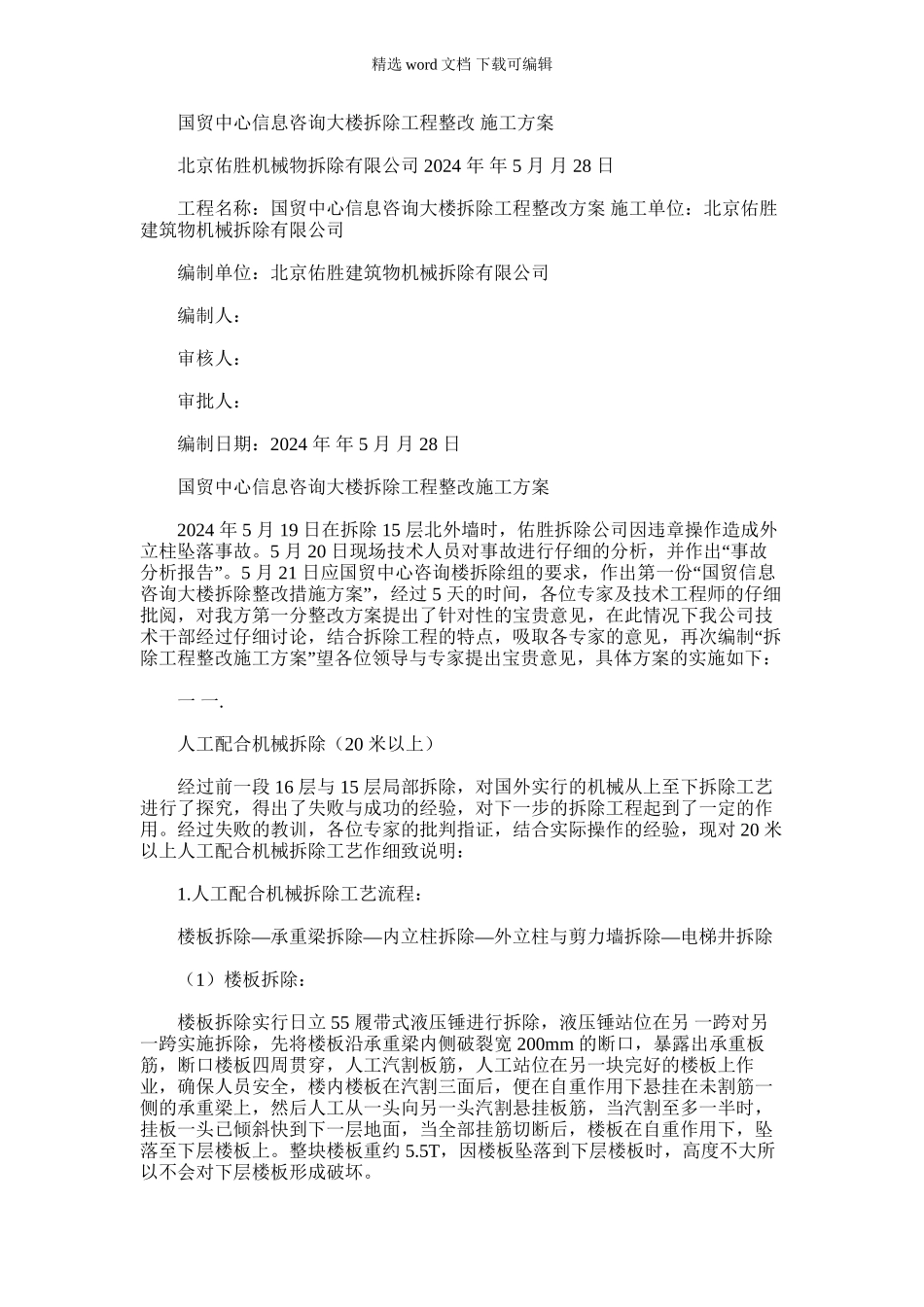

精选 word 文档 下载可编辑 国贸中心信息咨询大楼拆除工程整改 施工方案 北京佑胜机械物拆除有限公司 2024 年 年 5 月 月 28 日 工程名称:国贸中心信息咨询大楼拆除工程整改方案 施工单位:北京佑胜建筑物机械拆除有限公司 编制单位:北京佑胜建筑物机械拆除有限公司 编制人: 审核人: 审批人: 编制日期:2024 年 年 5 月 月 28 日 国贸中心信息咨询大楼拆除工程整改施工方案 2024 年 5 月 19 日在拆除 15 层北外墙时,佑胜拆除公司因违章操作造成外立柱坠落事故

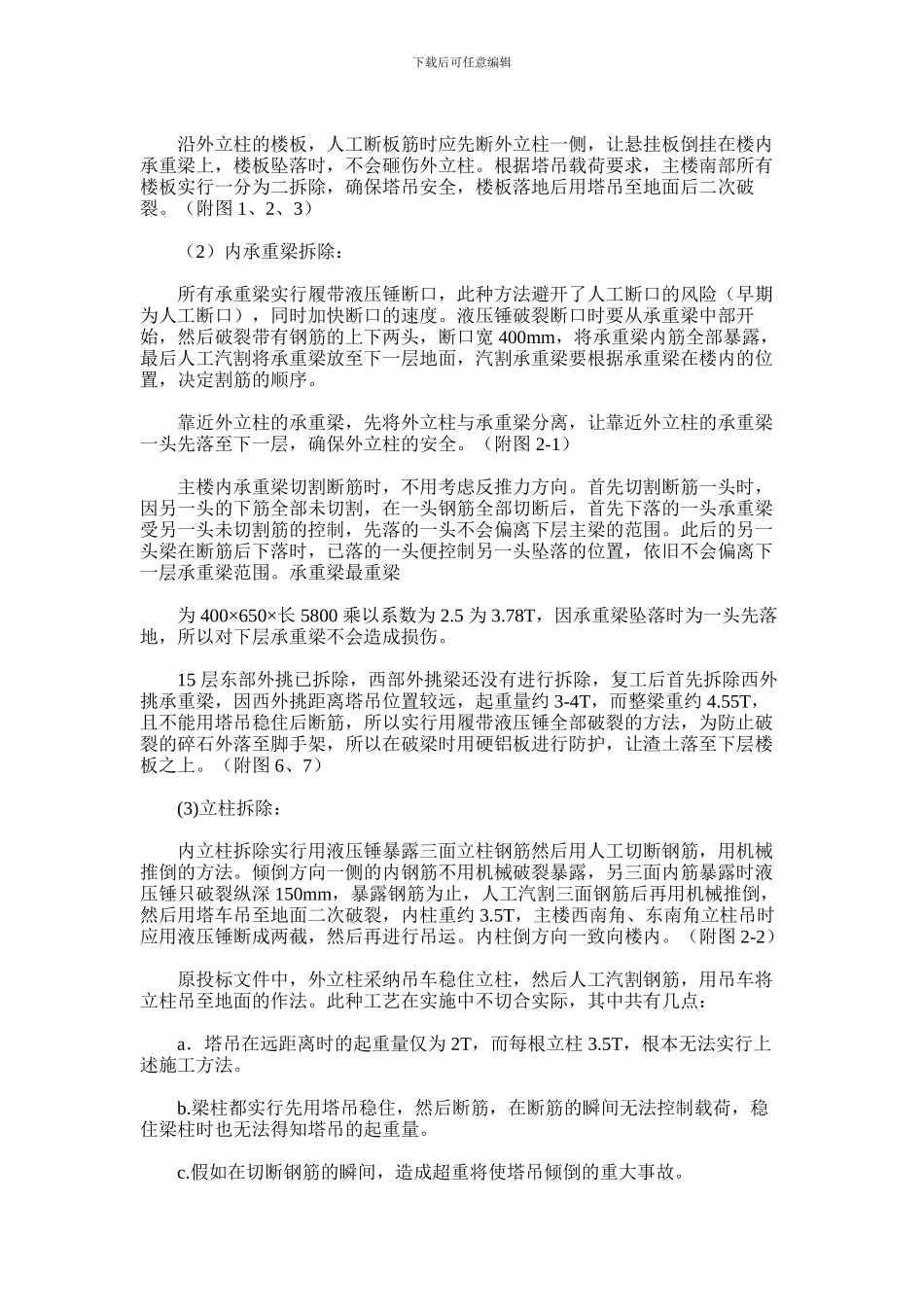

5 月 20 “日现场技术人员对事故进行仔细的分析,并作出 事故”分析报告

5 月 21 “日应国贸中心咨询楼拆除组的要求,作出第一份 国贸信息” 咨询大楼拆除整改措施方案 ,经过 5 天的时间,各位专家及技术工程师的仔细批阅,对我方第一分整改方案提出了针对性的宝贵意见,在此情况下我公司技“术干部经过仔细讨论,结合拆除工程的特点,吸取各专家的意见,再次编制 拆”除工程整改施工方案 望各位领导与专家提出宝贵意见,具体方案的实施如下: 一 一
人工配合机械拆除(20 米以上) 经过前一段 16 层与 15 层局部拆除,对国外实行的机械从上至下拆除工艺进行了探究,得出了失败与成功的经验,对下一步的拆除工程起到了一定的作 用
