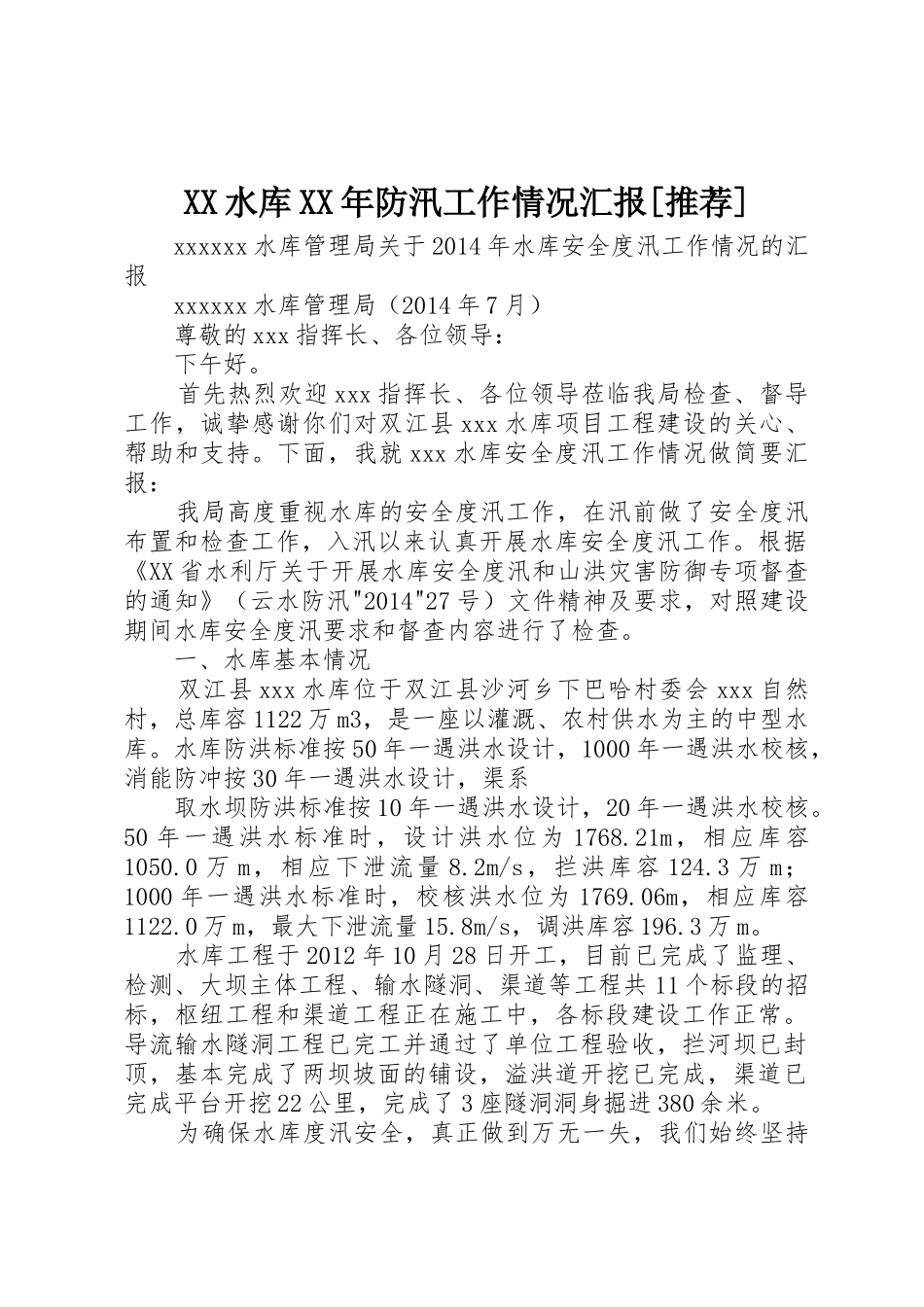

XX 水库 XX 年防汛工作情况汇报[推荐] xxxxxx 水库管理局关于 2014 年水库安全度汛工作情况的汇报 xxxxxx 水库管理局(2014 年 7 月) 尊敬的 xxx 指挥长、各位领导: 下午好
首先热烈欢迎 xxx 指挥长、各位领导莅临我局检查、督导工作,诚挚感谢你们对双江县 xxx 水库项目工程建设的关心、帮助和支持
下面,我就 xxx 水库安全度汛工作情况做简要汇报: 我局高度重视水库的安全度汛工作,在汛前做了安全度汛布置和检查工作,入汛以来认真开展水库安全度汛工作
根据《XX 省水利厅关于开展水库安全度汛和山洪灾害防御专项督查的通知》(云水防汛"2014"27 号)文件精神及要求,对照建设期间水库安全度汛要求和督查内容进行了检查
一、水库基本情况 双江县 xxx 水库位于双江县沙河乡下巴哈村委会 xxx 自然村,总库容 1122 万 m3,是一座以灌溉、农村供水为主的中型水库
水库防洪标准按 50 年一遇洪水设计,1000 年一遇洪水校核,消能防冲按 30 年一遇洪水设计,渠系 取水坝防洪标准按 10 年一遇洪水设计,20 年一遇洪水校核
50 年一遇洪水标准时,设计洪水位为 1768
21m,相应库容1050
0 万 m,相应下泄流量 8
2m/s,拦洪库容 124
3 万 m;1000 年一遇洪水标准时,校核洪水位为 1769
06m,相应库容1122
0 万 m,最大下泄流量 15
8m/s,调洪库容 196
水库工程于 2012 年 10 月 28 日开工,目前已完成了监理、检测、大坝主体工程、输水隧洞、渠道等工程共 11 个标段的招标,枢纽工程和渠道工程正在施工中,各标段建设工作正常

导流输水隧洞工程已完工并通过了单位工程验收,拦河坝已封顶,基本完成了两坝坡面的铺设,溢洪道开挖已完成,渠道已完成平台开挖 22 公里,完成了
