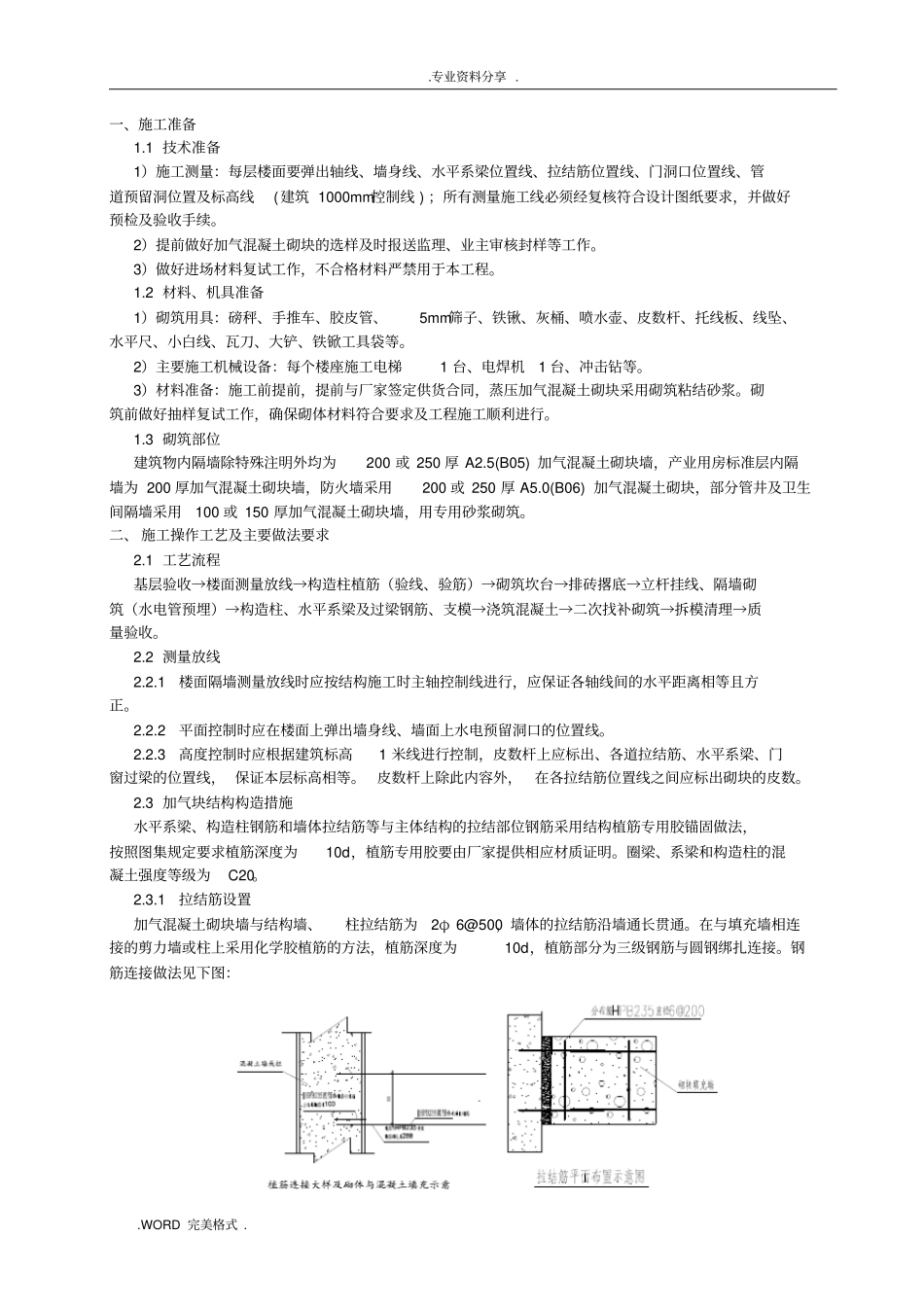

一、施工准备1
1 技术准备1)施工测量:每层楼面要弹出轴线、墙身线、水平系梁位置线、拉结筋位置线、门洞口位置线、管道预留洞位置及标高线(建筑 1000mm控制线 ) ;所有测量施工线必须经复核符合设计图纸要求,并做好预检及验收手续
2)提前做好加气混凝土砌块的选样及时报送监理、业主审核封样等工作
3)做好进场材料复试工作,不合格材料严禁用于本工程
2 材料、机具准备1)砌筑用具:磅秤、手推车、胶皮管、5mm筛子、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、瓦刀、大铲、铁锨工具袋等
2)主要施工机械设备:每个楼座施工电梯1 台、电焊机1 台、冲击钻等
3)材料准备:施工前提前,提前与厂家签定供货合同,蒸压加气混凝土砌块采用砌筑粘结砂浆
砌筑前做好抽样复试工作,确保砌体材料符合要求及工程施工顺利进行
3 砌筑部位建筑物内隔墙除特殊注明外均为200 或 250 厚 A2
5(B05) 加气混凝土砌块墙,产业用房标准层内隔墙为 200 厚加气混凝土砌块墙,防火墙采用200 或 250 厚 A5
0(B06) 加气混凝土砌块,部分管井及卫生间隔墙采用100 或 150 厚加气混凝土砌块墙,用专用砂浆砌筑
二、 施工操作工艺及主要做法要求2
1 工艺流程基层验收→楼面测量放线→构造柱植筋(验线、验筋)→砌筑坎台→排砖撂底→立杆挂线、隔墙砌筑(水电管预埋)→构造柱、水平系梁及过梁钢筋、支模→浇筑混凝土→二次找补砌筑→拆模清理→质量验收
2 测量放线2
1楼面隔墙测量放线时应按结构施工时主轴控制线进行,应保证各轴线间的水平距离相等且方正
2平面控制时应在楼面上弹出墙身线、墙面上水电预留洞口的位置线
3高度控制时应根据建筑标高1 米线进行控制,皮数杆上应标出、各道拉结筋、水平系梁、门窗过梁的位置线,
