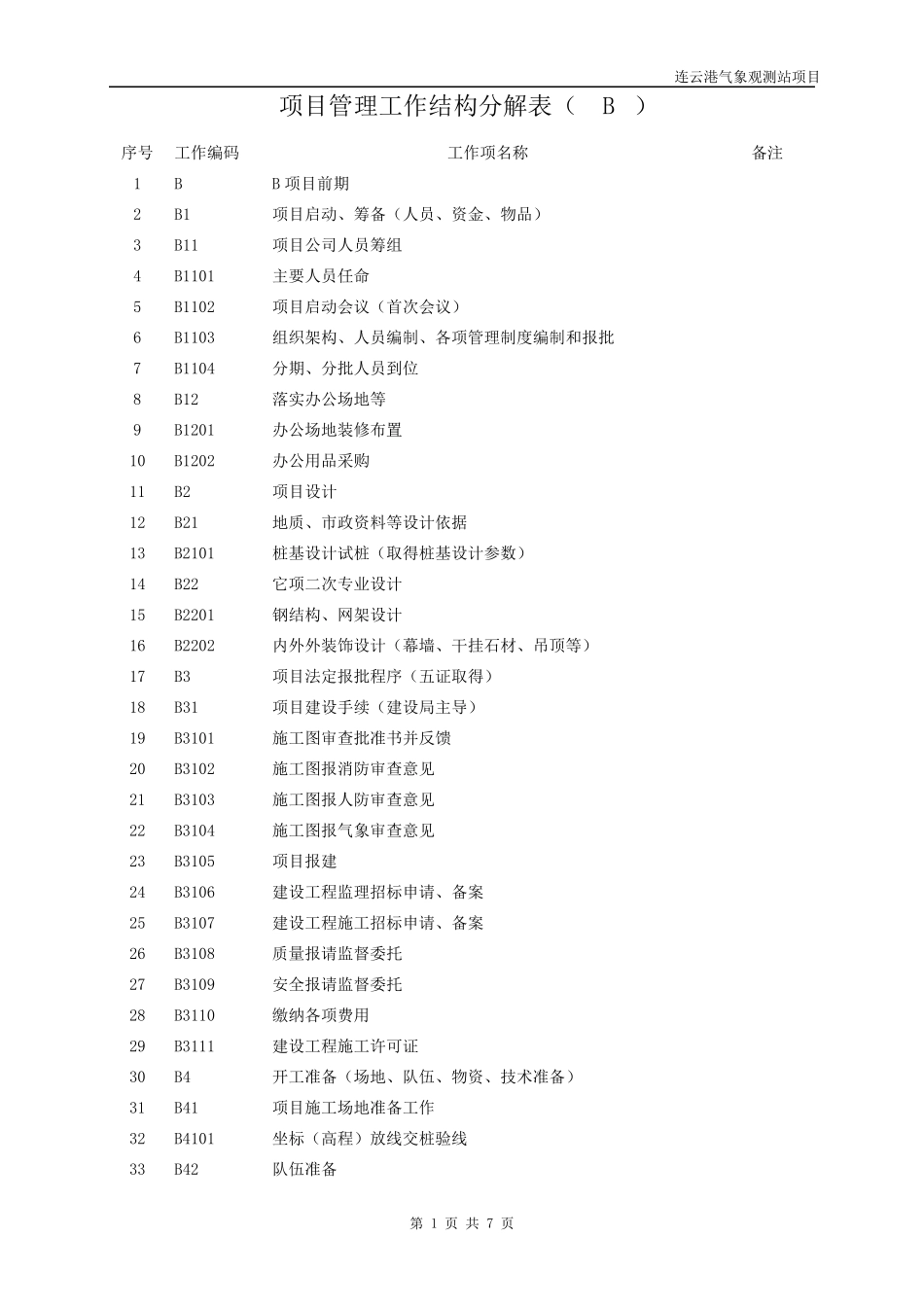

连云港气象观测站项目第1 页共7 页项目管理工作结构分解表(WBS)序号工作编码工作项名称备注1BB 项目前期2B1项目启动、筹备(人员、资金、物品)3B11项目公司人员筹组4B1101主要人员任命5B1102项目启动会议(首次会议)6B1103组织架构、人员编制、各项管理制度编制和报批7B1104分期、分批人员到位8B12落实办公场地等9B1201办公场地装修布置10B1202办公用品采购11B2项目设计12B21地质、市政资料等设计依据13B2101桩基设计试桩(取得桩基设计参数)14B22它项二次专业设计15B2201钢结构、网架设计16B2202内外外装饰设计(幕墙、干挂石材、吊顶等)17B3项目法定报批程序(五证取得)18B31项目建设手续(建设局主导)19B3101施工图审查批准书并反馈20B3102施工图报消防审查意见21B3103施工图报人防审查意见22B3104施工图报气象审查意见23B3105项目报建24B3106建设工程监理招标申请、备案25B3107建设工程施工招标申请、备案26B3108质量报请监督委托27B3109安全报请监督委托28B3110缴纳各项费用29B3111建设工程施工许可证30B4开工准备(场地、队伍、物资、技术准备)31B41项目施工场地准备工作32B4101坐标(高程)放线交桩验线33B42队伍准备连云港气象观测站项目第2 页共7 页序号工作编码工作项名称备注34B4201招标、材料设备采购方案确定35B420101组团、标段及总包、专业承包的发包方案确定会议36B420102甲供材料、设备采购方案确定会议37B4202桩基、钢网架、幕墙等承包商确定38B4203投标资格审查39B4204招标文件编制、审定、发出40B4205组织现场勘查41B4206投标文件收标42B4207组织投标单位答辩(编制评标报告)43B4208定标(
