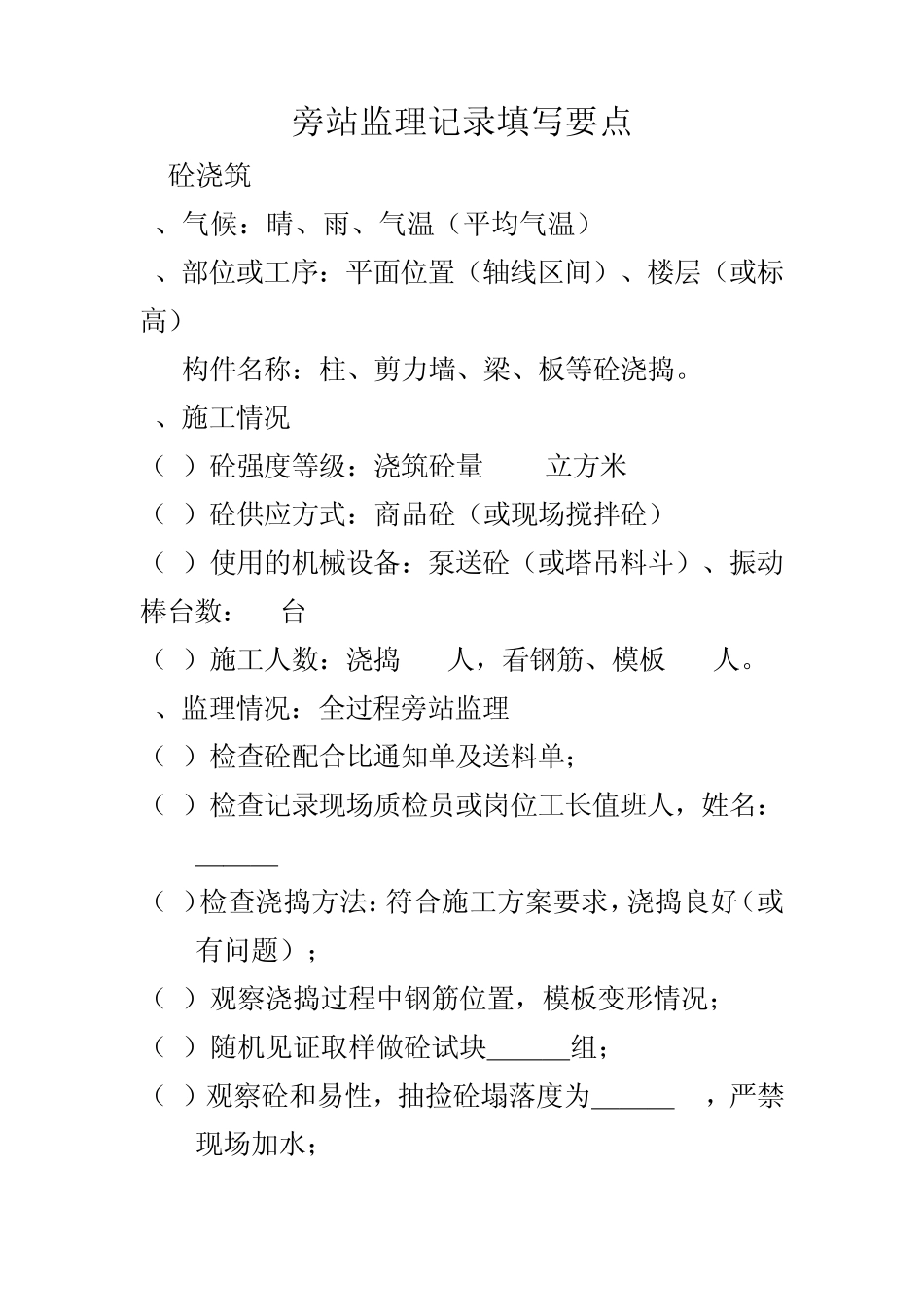

旁站监理记录填写要点 砼浇筑 1、气候:晴、雨、气温(平均气温) 2、部位或工序:平面位置(轴线区间)、楼层(或标高) 构件名称:柱、剪力墙、梁、板等砼浇捣

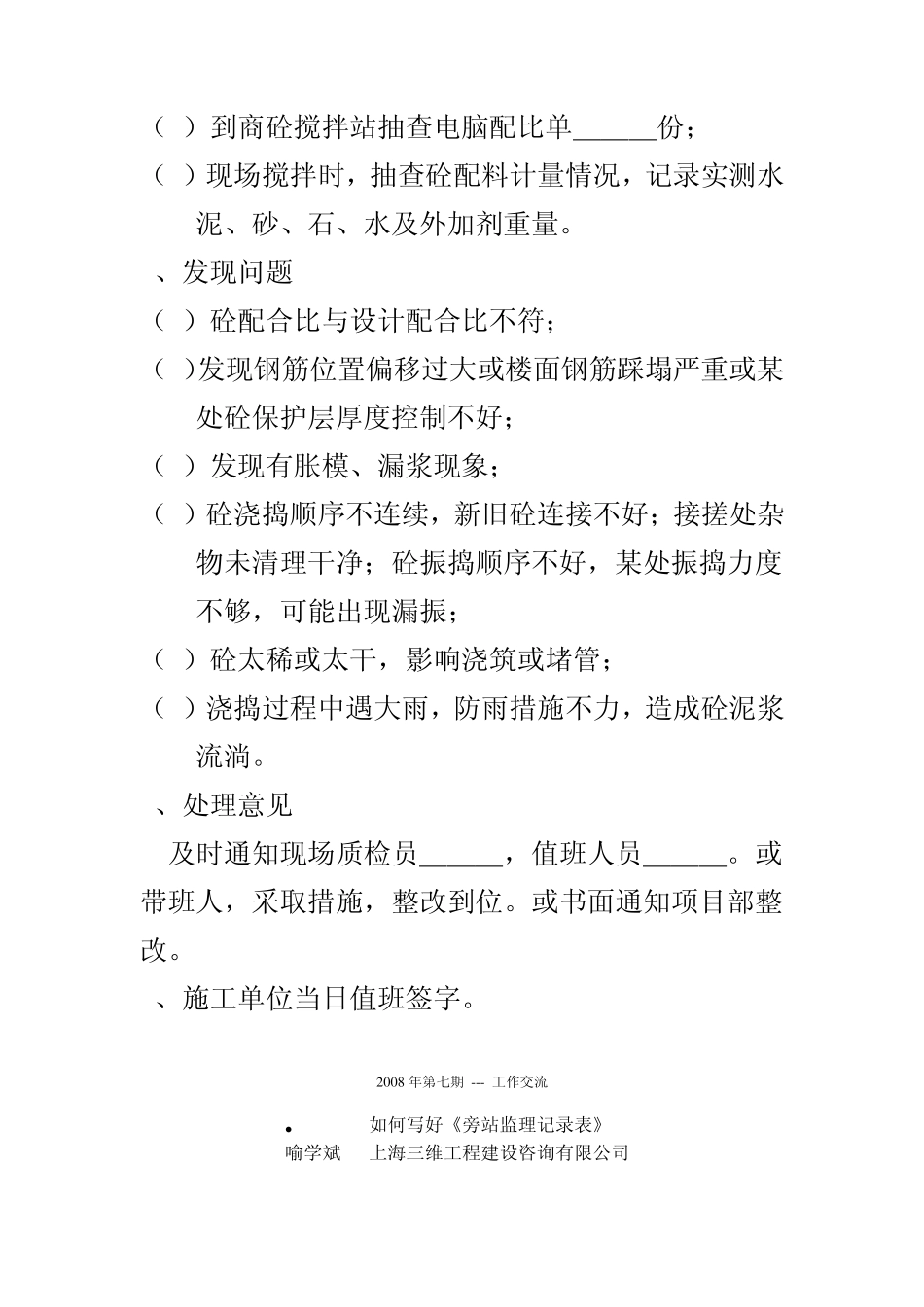

3、施工情况 (1)砼强度等级:浇筑砼量 立方米 (2)砼供应方式:商品砼(或现场搅拌砼) (3)使用的机械设备:泵送砼(或塔吊料斗)、振动棒台数: 台 (4)施工人数:浇捣 人,看钢筋、模板 人
4、监理情况:全过程旁站监理 (1)检查砼配合比通知单及送料单; (2)检查记录现场质检员或岗位工长值班人,姓名:___ (3)检查浇捣方法:符合施工方案要求,浇捣良好(或有问题); (4)观察浇捣过程中钢筋位置,模板变形情况; (5)随机见证取样做砼试块___组; (6)观察砼和易性,抽捡砼塌落度为___mm,严禁现场加水; (7)到商砼搅拌站抽查电脑配比单___份; (8)现场搅拌时,抽查砼配料计量情况,记录实测水泥、砂、石、水及外加剂重量
5、发现问题 (1)砼配合比与设计配合比不符; (2)发现钢筋位置偏移过大或楼面钢筋踩塌严重或某处砼保护层厚度控制不好; (3)发现有胀模、漏浆现象; (4)砼浇捣顺序不连续,新旧砼连接不好;接搓处杂物未清理干净;砼振捣顺序不好,某处振捣力度不够,可能出现漏振; (5)砼太稀或太干,影响浇筑或堵管; (6)浇捣过程中遇大雨,防雨措施不力,造成砼泥浆流淌
6、处理意见 及时通知现场质检员___,值班人员___
或带班人,采取措施,整改到位
或书面通知项目部整改
7、施工单位当日值班签字

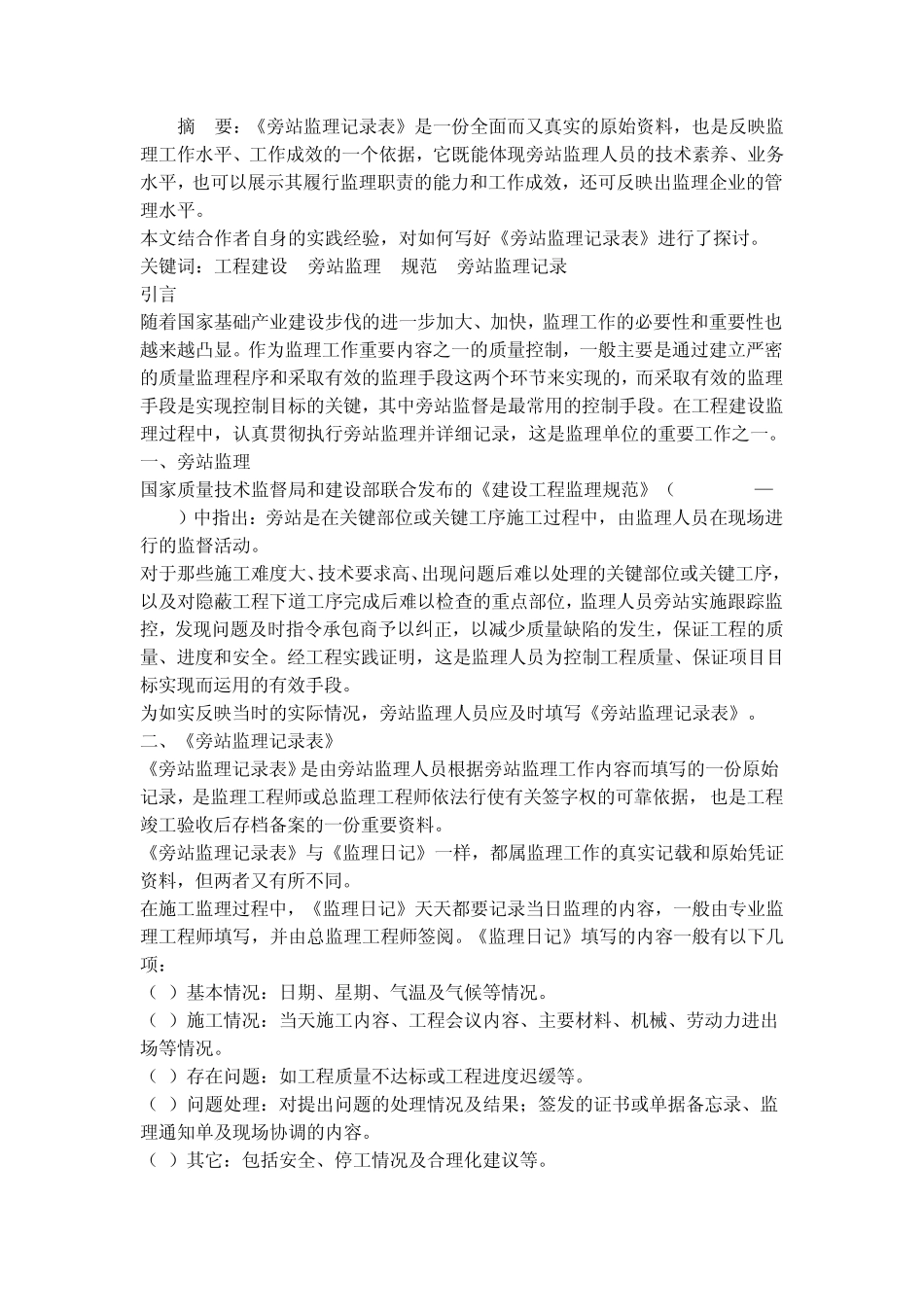

2 0 0 8 年第七期 --- 工作交流 如何写好《旁站监理记录表》 喻学斌 (上海三维工程建设咨询有限公司) 摘 要:《旁站监理记录表》是一份全面而又真实的原始资料,也是反映监理工作水平、工作成效的一个依据,它既能体现旁站监理人员的技术素养、业务水平,也可以展示其履行监理职责的能力和
